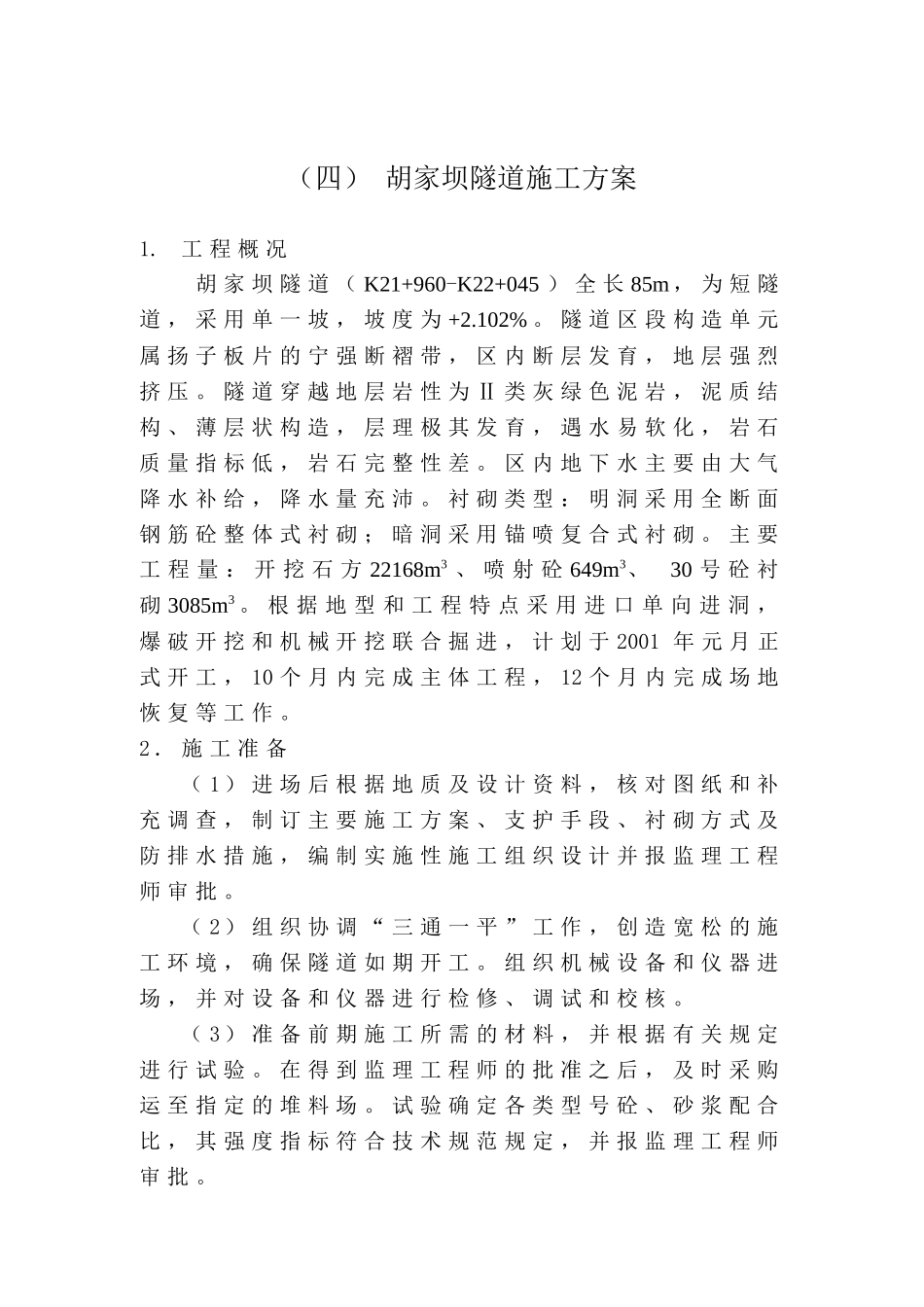

(四)胡家坝隧道施工方案1
工程概况胡家坝隧道(K21+960-K22+045)全长85m,为短隧道,采用单一坡,坡度为+2
隧道区段构造单元属扬子板片的宁强断褶带,区内断层发育,地层强烈挤压
隧道穿越地层岩性为Ⅱ类灰绿色泥岩,泥质结构、薄层状构造,层理极其发育,遇水易软化,岩石质量指标低,岩石完整性差
区内地下水主要由大气降水补给,降水量充沛
衬砌类型:明洞采用全断面钢筋砼整体式衬砌;暗洞采用锚喷复合式衬砌
主要工程量:开挖石方22168m3、喷射砼649m3、30号砼衬砌3085m3
根据地型和工程特点采用进口单向进洞,爆破开挖和机械开挖联合掘进,计划于2001年元月正式开工,10个月内完成主体工程,12个月内完成场地恢复等工作
2.施工准备(1)进场后根据地质及设计资料,核对图纸和补充调查,制订主要施工方案、支护手段、衬砌方式及防排水措施,编制实施性施工组织设计并报监理工程师审批
(2)组织协调“三通一平”工作,创造宽松的施工环境,确保隧道如期开工
组织机械设备和仪器进场,并对设备和仪器进行检修、调试和校核
(3)准备前期施工所需的材料,并根据有关规定进行试验
在得到监理工程师的批准之后,及时采购运至指定的堆料场
试验确定各类型号砼、砂浆配合比,其强度指标符合技术规范规定,并报监理工程师审批
(4)开工前,进行线路平面控制导线点、线路中线桩及标高控制水准基桩的复测,并进行必要的加桩、加固、移设桩志及水准点
(5)复测后在隧道洞口便于量测的地方设立进出口永久性控制桩,并将其纳入平面控制网
在隧道进出口分别设立轴线标点及两个以上的后视桩标,并分别设立三个水准点作为进洞依据,并对隧道两端线控制点及水准点进行联测,使其满足精度要求
(6)洞内轴线采用导线控制,直线段每10m,曲线段每5m测设一个施工中线桩
掘进采用激光准直仪导向以确保掘进准确无误
洞口明洞工程施
