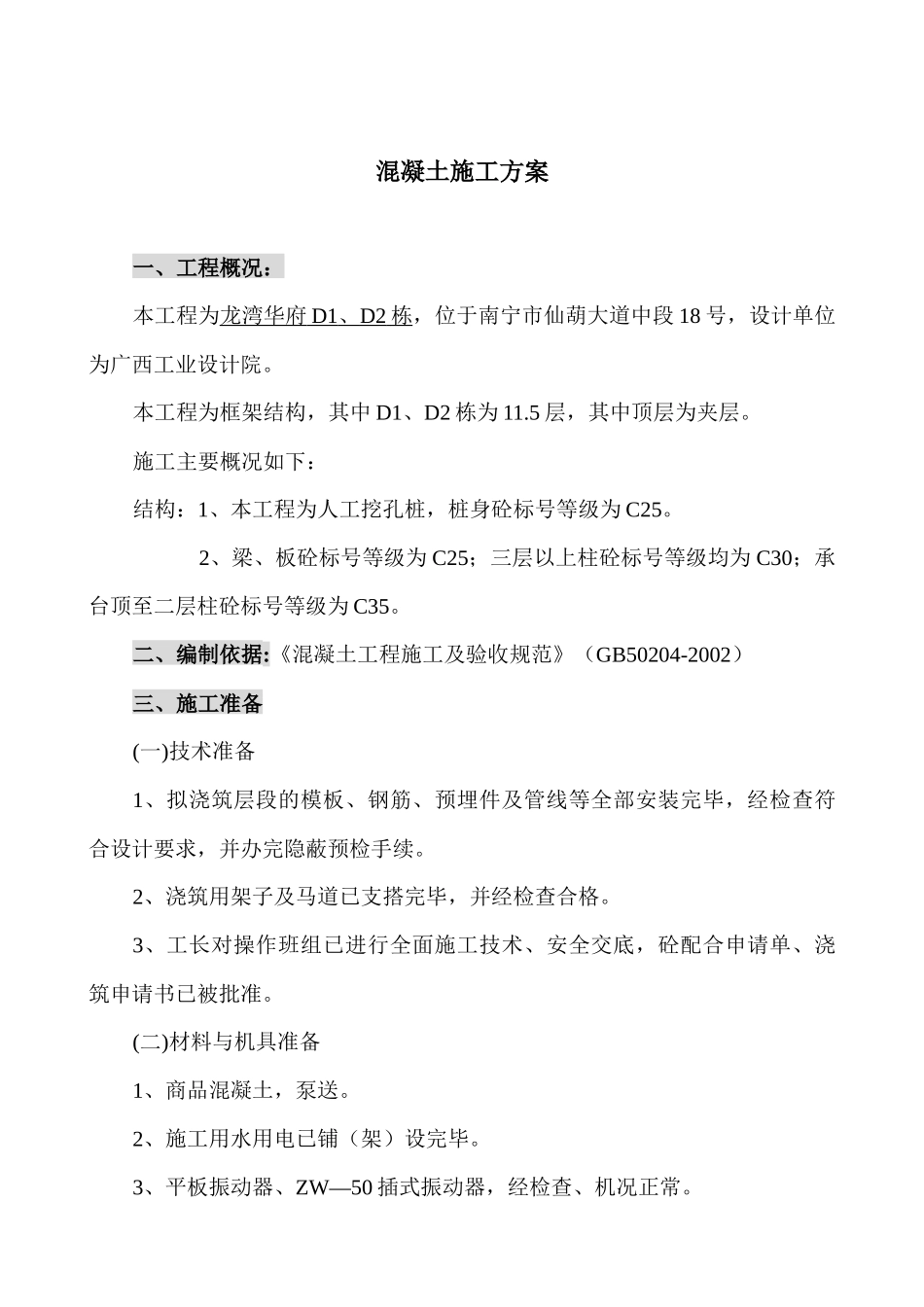

南宁大地建筑工程公司混凝土施工方案工程名称:龙湾华府D1、D2栋编制人:审核:审批:编制日期:2005年4月10日混凝土施工方案一、工程概况:本工程为龙湾华府D1、D2栋,位于南宁市仙葫大道中段18号,设计单位为广西工业设计院
本工程为框架结构,其中D1、D2栋为11
5层,其中顶层为夹层
施工主要概况如下:结构:1、本工程为人工挖孔桩,桩身砼标号等级为C25
2、梁、板砼标号等级为C25;三层以上柱砼标号等级均为C30;承台顶至二层柱砼标号等级为C35
二、编制依据:《混凝土工程施工及验收规范》(GB50204-2002)三、施工准备(一)技术准备1、拟浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐蔽预检手续
2、浇筑用架子及马道已支搭完毕,并经检查合格
3、工长对操作班组已进行全面施工技术、安全交底,砼配合申请单、浇筑申请书已被批准
(二)材料与机具准备1、商品混凝土,泵送
2、施工用水用电已铺(架)设完毕
3、平板振动器、ZW—50插式振动器,经检查、机况正常

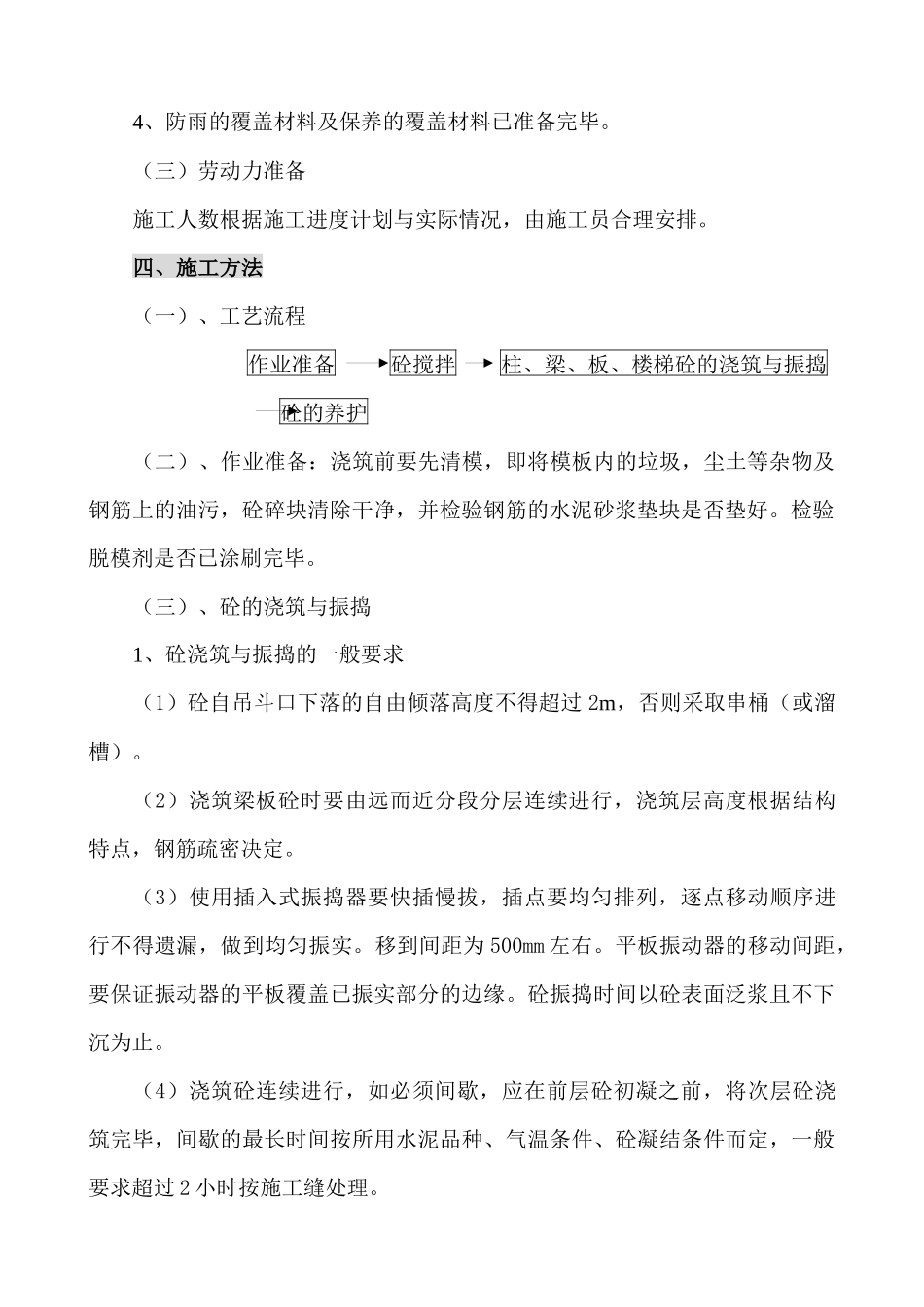

4、防雨的覆盖材料及保养的覆盖材料已准备完毕
(三)劳动力准备施工人数根据施工进度计划与实际情况,由施工员合理安排
四、施工方法(一)、工艺流程作业准备砼搅拌柱、梁、板、楼梯砼的浇筑与振捣砼的养护(二)、作业准备:浇筑前要先清模,即将模板内的垃圾,尘土等杂物及钢筋上的油污,砼碎块清除干净,并检验钢筋的水泥砂浆垫块是否垫好
检验脱模剂是否已涂刷完毕
(三)、砼的浇筑与振捣1、砼浇筑与振捣的一般要求(1)砼自吊斗口下落的自由倾落高度不得超过2m,否则采取串桶(或溜槽)
(2)浇筑梁板砼时要由远而近分段分层连续进行,浇筑层高度根据结构特点,钢筋疏密决定
(3)使用插入式振捣器要快插慢拔,插点要均匀排列,逐点移动顺序进行不得遗漏,做到均匀振实
移到间距为500mm左右
平板振动器的移动间
