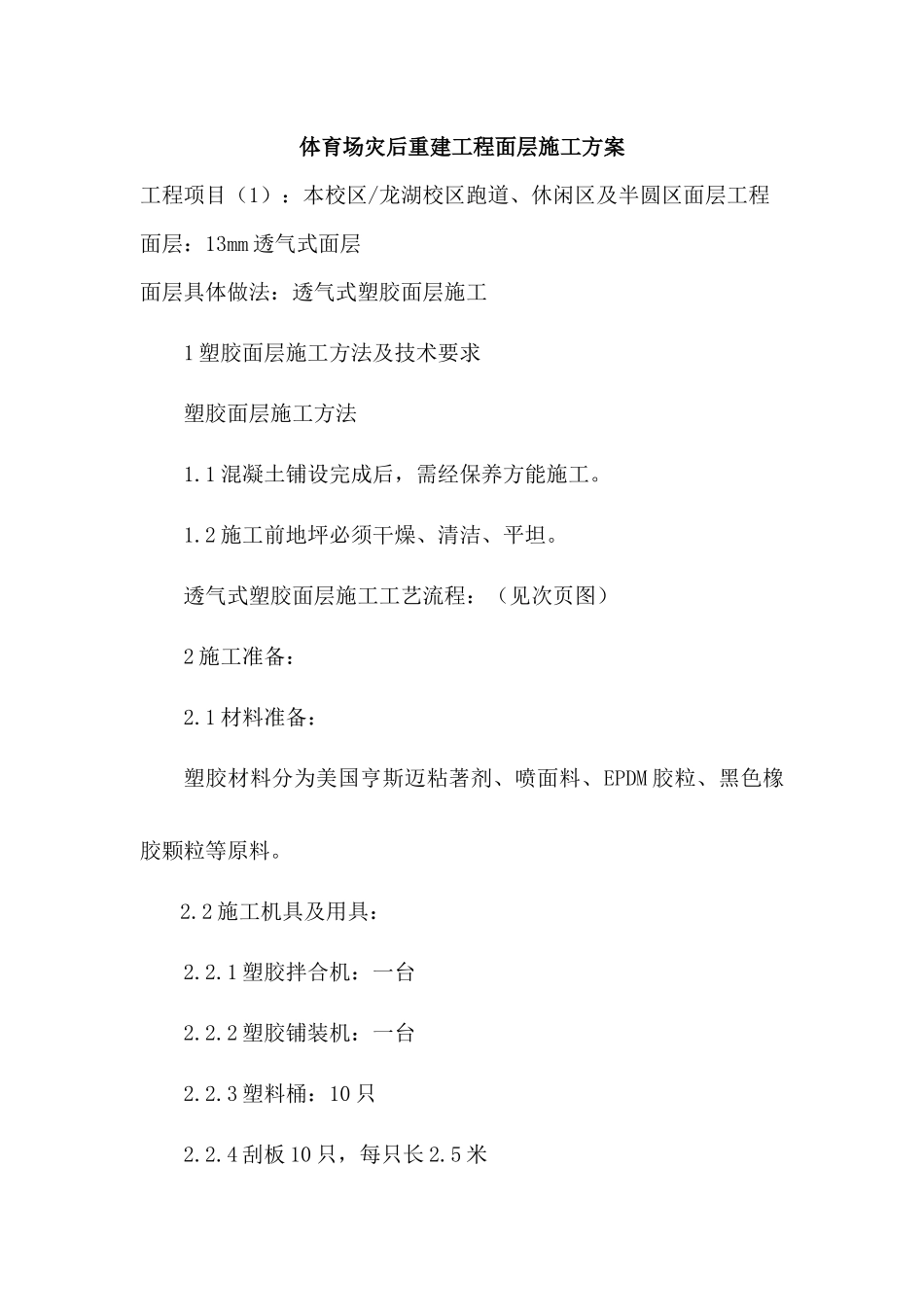

体育场灾后重建工程面层施工方案工程项目(1):本校区/龙湖校区跑道、休闲区及半圆区面层工程面层:13mm透气式面层面层具体做法:透气式塑胶面层施工1塑胶面层施工方法及技术要求塑胶面层施工方法1
1混凝土铺设完成后,需经保养方能施工
2施工前地坪必须干燥、清洁、平坦

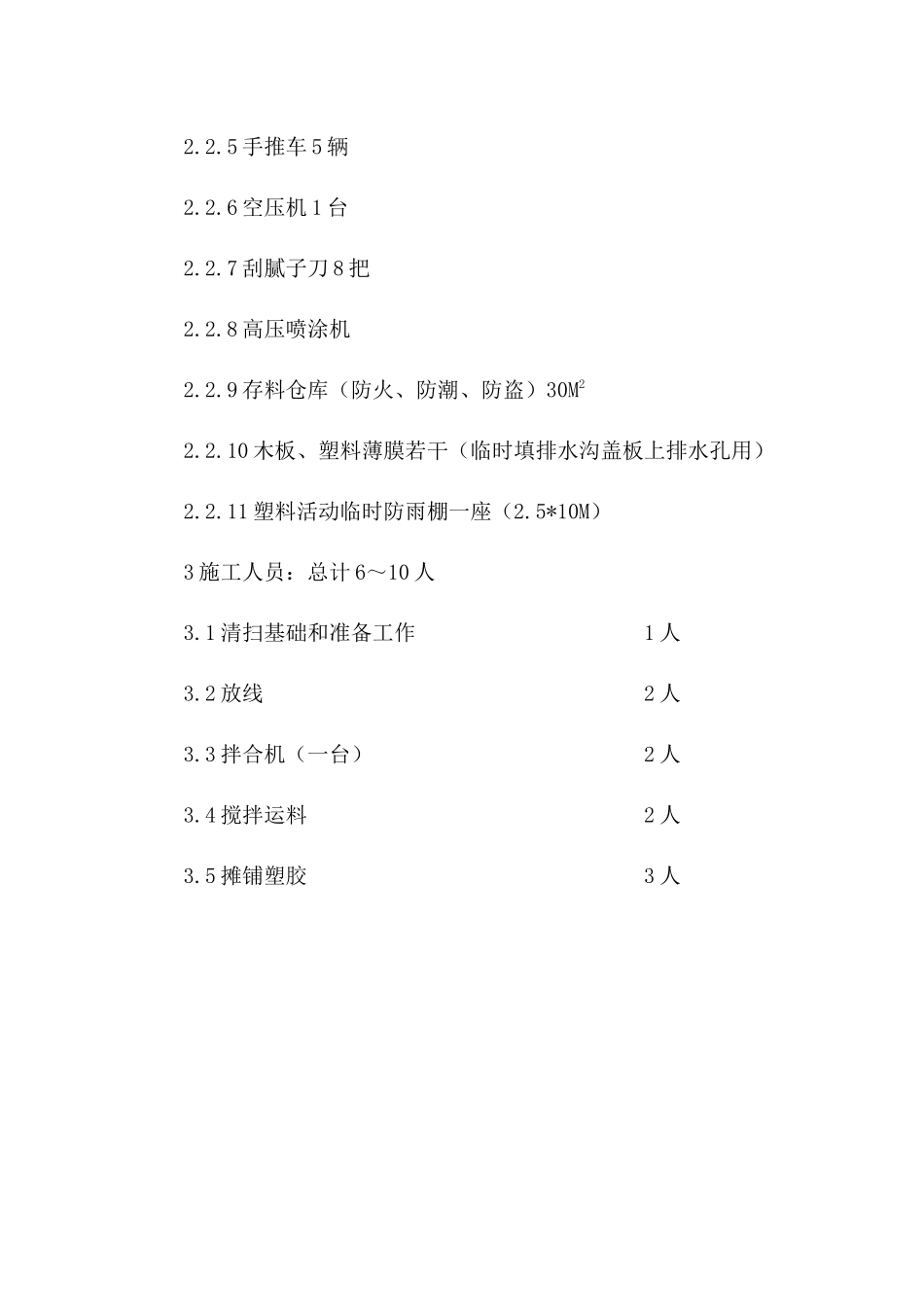

透气式塑胶面层施工工艺流程:(见次页图)2施工准备:2
1材料准备:塑胶材料分为美国亨斯迈粘著剂、喷面料、EPDM胶粒、黑色橡胶颗粒等原料
2施工机具及用具:2
1塑胶拌合机:一台2
2塑胶铺装机:一台2
3塑料桶:10只2
4刮板10只,每只长2
5手推车5辆2
6空压机1台2
7刮腻子刀8把2
8高压喷涂机2
9存料仓库(防火、防潮、防盗)30M22
10木板、塑料薄膜若干(临时填排水沟盖板上排水孔用)2
11塑料活动临时防雨棚一座(2
5*10M)3施工人员:总计6~10人3
1清扫基础和准备工作1人3
2放线2人3
3拌合机(一台)2人3
4搅拌运料2人3

5摊铺塑胶3人摊铺塑胶塑胶面层施工工艺流程准备工作测量放样堵水沟排水孔制作木楔厚度检测初凝塑胶材料进口粘著剂、黑胶粒等混合搅拌局部修整竣工验收4施工要点:4
1规格:厚度13mm
2搅拌:根据配比搅拌比率将所须的材料数量放进德国制造,专为塑胶式跑道设计的搅拌机内均匀搅拌,搅拌完成后的胶粒完全均匀地粘满粘著剂,粘性特佳且防菌,不老化
3铺设:将搅拌完全的胶粒倒入德国制造,具有高压、高温且自动控制平整度的铺装机内,经由德国SMG铺装机铺设出来的面层平整度佳,压实度均匀,弹性硬度符合国际田联的要求,而且铺设面宽达到2
7米,铺设速度快且不积水
4面层:使用德国SMG进口喷面机喷面,表面为EPDM颗粒,工厂制造时已经过抗紫外线处理,长年日久照射也能保持色泽鲜艳,不褪色,且胶粒耐磨性经试验室
