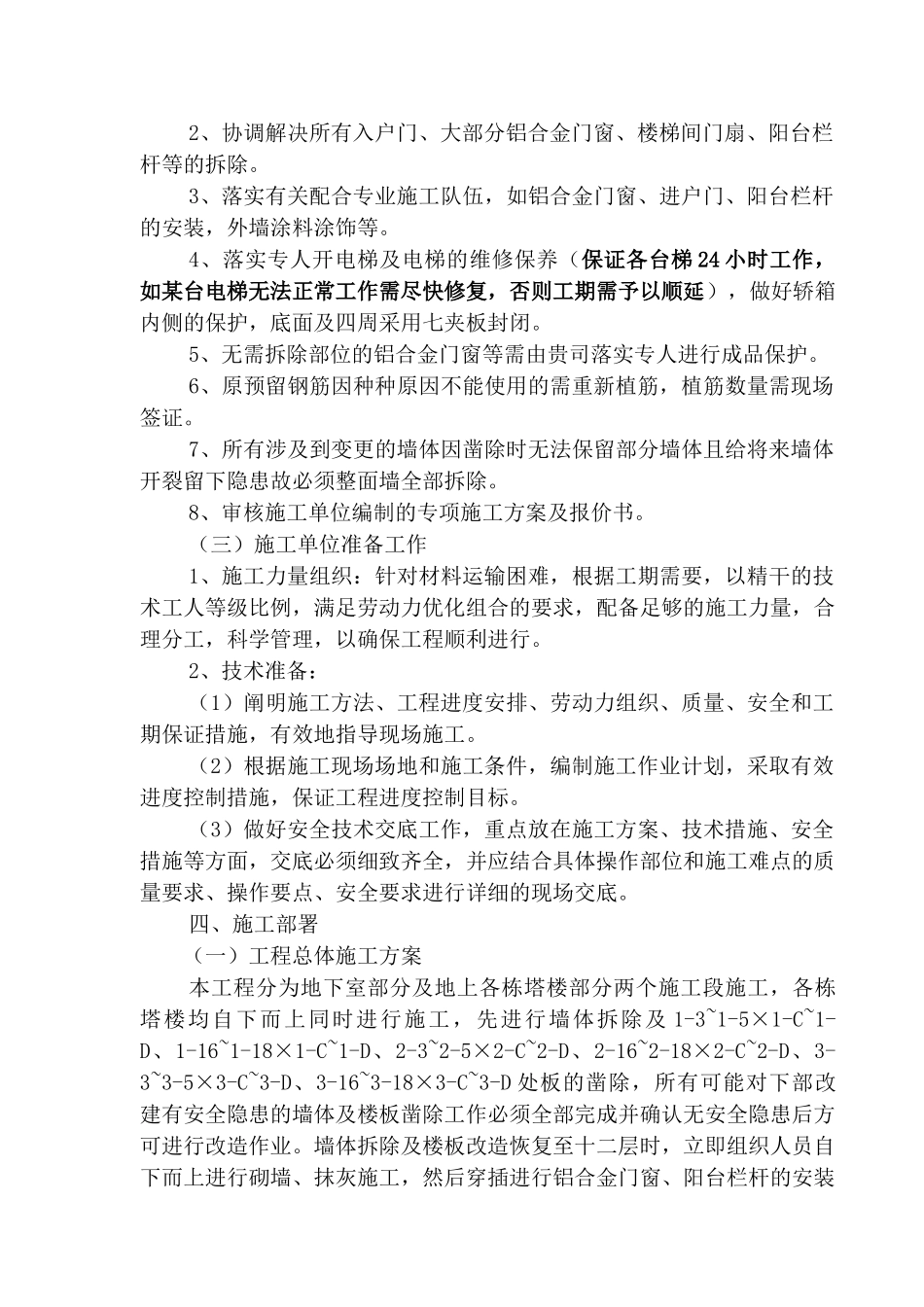

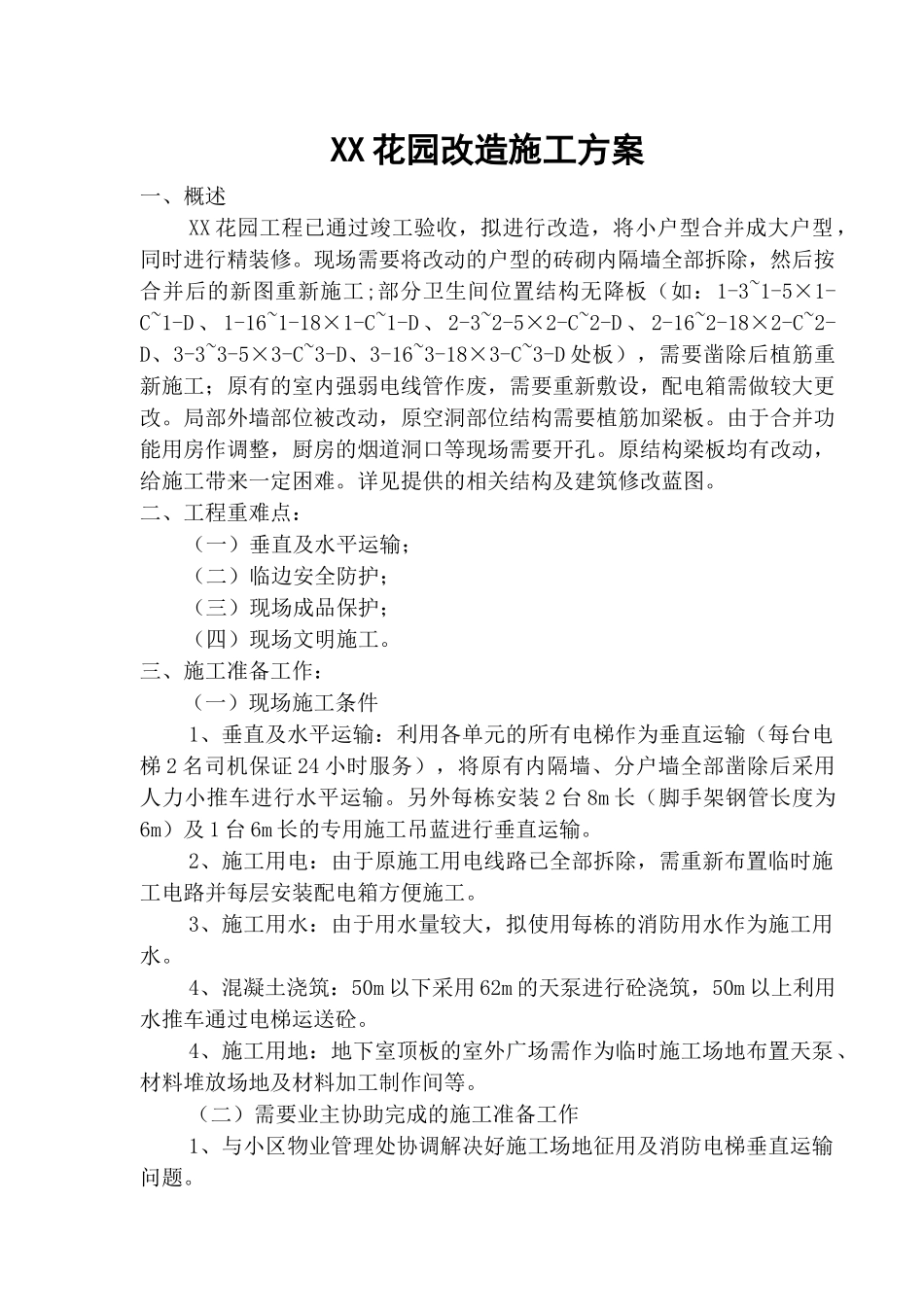

XX花园改造施工方案一、概述XX花园工程已通过竣工验收,拟进行改造,将小户型合并成大户型,同时进行精装修
现场需要将改动的户型的砖砌内隔墙全部拆除,然后按合并后的新图重新施工;部分卫生间位置结构无降板(如:1-3~1-5×1-C~1-D、1-16~1-18×1-C~1-D、2-3~2-5×2-C~2-D、2-16~2-18×2-C~2-D、3-3~3-5×3-C~3-D、3-16~3-18×3-C~3-D处板),需要凿除后植筋重新施工;原有的室内强弱电线管作废,需要重新敷设,配电箱需做较大更改
局部外墙部位被改动,原空洞部位结构需要植筋加梁板
由于合并功能用房作调整,厨房的烟道洞口等现场需要开孔
原结构梁板均有改动,给施工带来一定困难
详见提供的相关结构及建筑修改蓝图
二、工程重难点:(一)垂直及水平运输;(二)临边安全防护;(三)现场成品保护;(四)现场文明施工

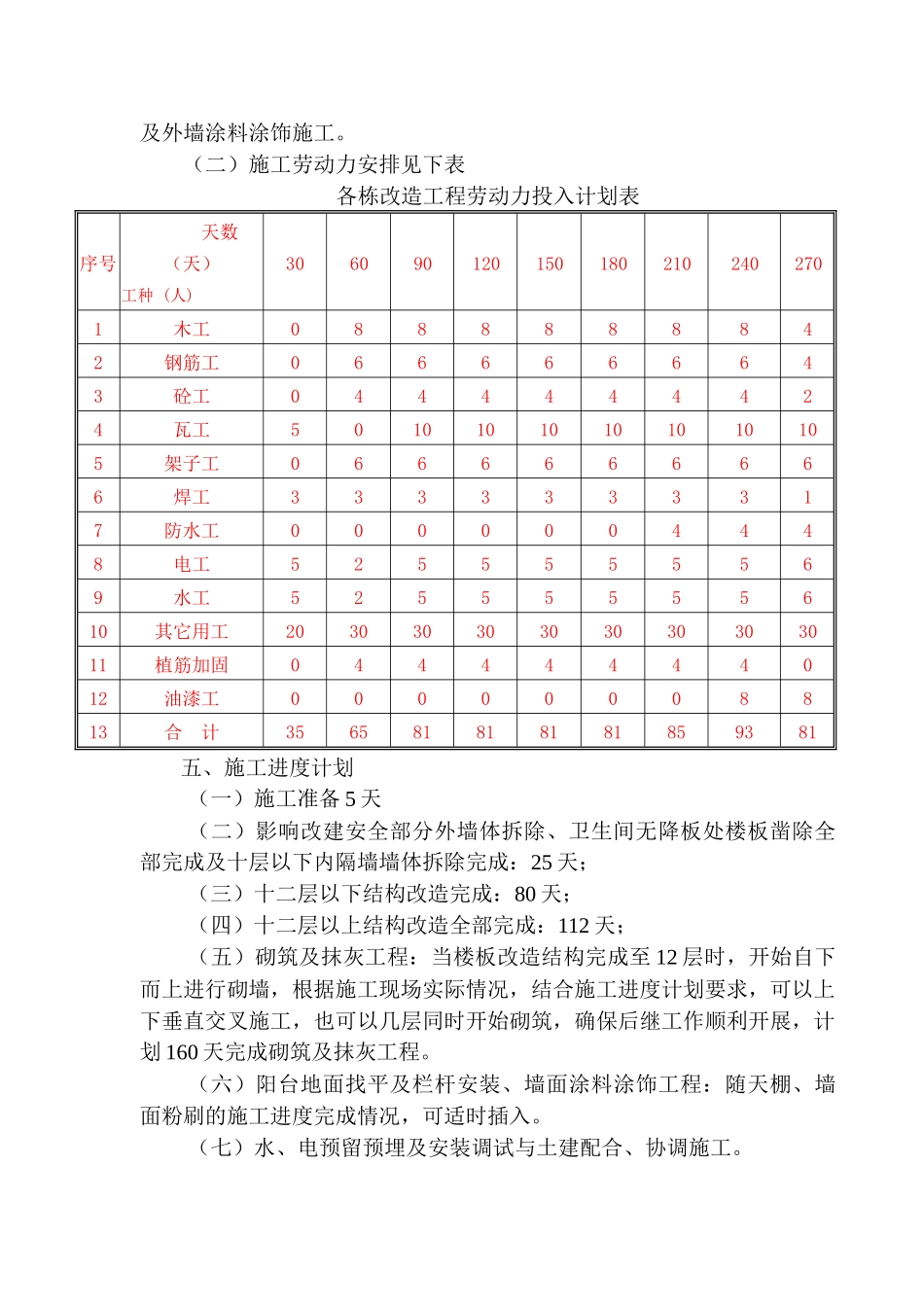

三、施工准备工作:(一)现场施工条件1、垂直及水平运输:利用各单元的所有电梯作为垂直运输(每台电梯2名司机保证24小时服务),将原有内隔墙、分户墙全部凿除后采用人力小推车进行水平运输
另外每栋安装2台8m长(脚手架钢管长度为6m)及1台6m长的专用施工吊蓝进行垂直运输
2、施工用电:由于原施工用电线路已全部拆除,需重新布置临时施工电路并每层安装配电箱方便施工
3、施工用水:由于用水量较大,拟使用每栋的消防用水作为施工用水
4、混凝土浇筑:50m以下采用62m的天泵进行砼浇筑,50m以上利用水推车通过电梯运送砼
4、施工用地:地下室顶板的室外广场需作为临时施工场地布置天泵、材料堆放场地及材料加工制作间等
(二)需要业主协助完成的施工准备工作1、与小区物业管理处协调解决好施工场地征用及消防电梯垂直运输问题
2、协调解决所有入户门、大部分铝合金门窗、楼梯间门扇、阳台栏杆等的拆除
3、落实有关配合专业施工队伍,如铝合金门
