裙楼外墙石材幕墙施工方案一、工程概况工程名称:鸿灵都市商务公寓(鸿灵都市大厦),建设单位:贵州鸿灵房地产开发有限公司,建设地点:位于贵阳市都司路与博爱路交叉口
本工程建筑层数共29层,其中地下2层,地上27层,1~4层为裙楼,5层为架空层,6层以上为住宅
2~4层裙楼外墙装饰为石材幕墙,二、三层层高为4
8米,四层层高为5
8米,石材幕墙总高度为18
0米,裙楼外墙石材幕墙约3000m2
二、施工准备1、施工现场临时设施:(1)、要求搭设钢管架堆放型材
(2)、幕墙石材堆放室内,有门窗、照明及通风
(3)、施工现场三相电源到位
2、主要施工机具:电焊机10台、切割机2台、电锤6台、手用角向打磨机5~8把、台钻1台、手电钻5把、空压机1台、胶枪等

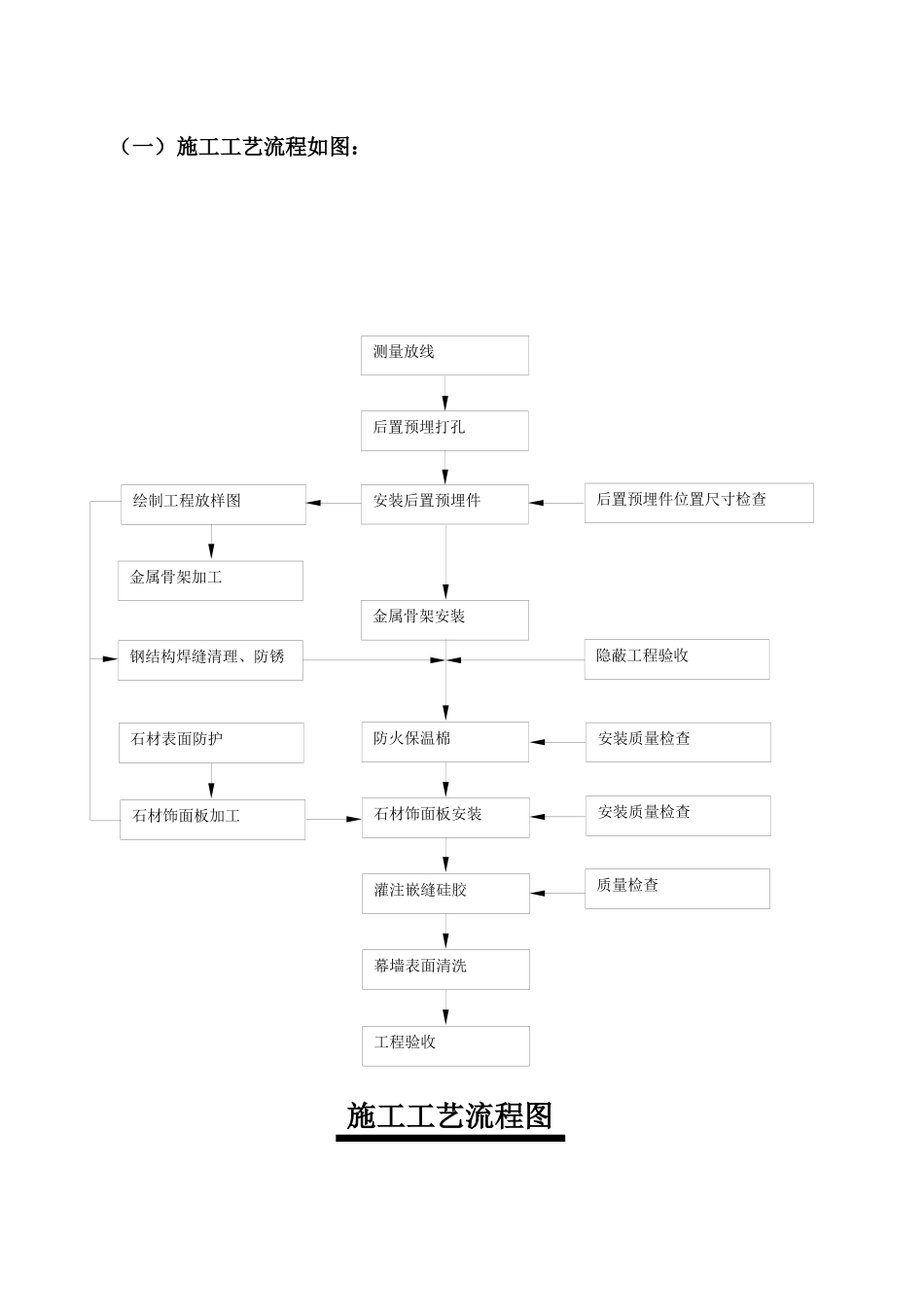

三、施工方案及施工方法:测量放线后置预埋打孔安装后置预埋件后置预埋件位置尺寸检查绘制工程放样图金属骨架加工钢结构焊缝清理、防锈石材表面防护石材饰面板加工防火保温棉金属骨架安装石材饰面板安装灌注嵌缝硅胶幕墙表面清洗工程验收隐蔽工程验收安装质量检查安装质量检查质量检查(一)施工工艺流程如图:施工工艺流程图(二)幕墙安装过程的产品保护:1、幕墙施工前应制定对构件、附件、板材等的保护措施,确保产品不发生碰撞、电焊溅伤、污染等到现象
2、对已安装好的部位采取保护措施,以防其他施工造成对已安装部位的损坏
3、幕墙构件,特别是单元板在安装过程中,不得用金属物敲击或用金属杆件强行撬抬安装就位,避免构件损坏造成渗漏
(三)幕墙构件在贮运中的保护:1、石材幕墙工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现场产品标准和工程技术规范,及有产品合格证书、性能检测报告、材料进场验收记录和复检报告
2、石材应按品种、规格堆放,用垫木垫好底部,其底部垫高不小于50mm
3、石材搬运时,应轻拿轻放,严禁摔、扔、碰撞,运输中应有避免相互碰撞的固定措施
