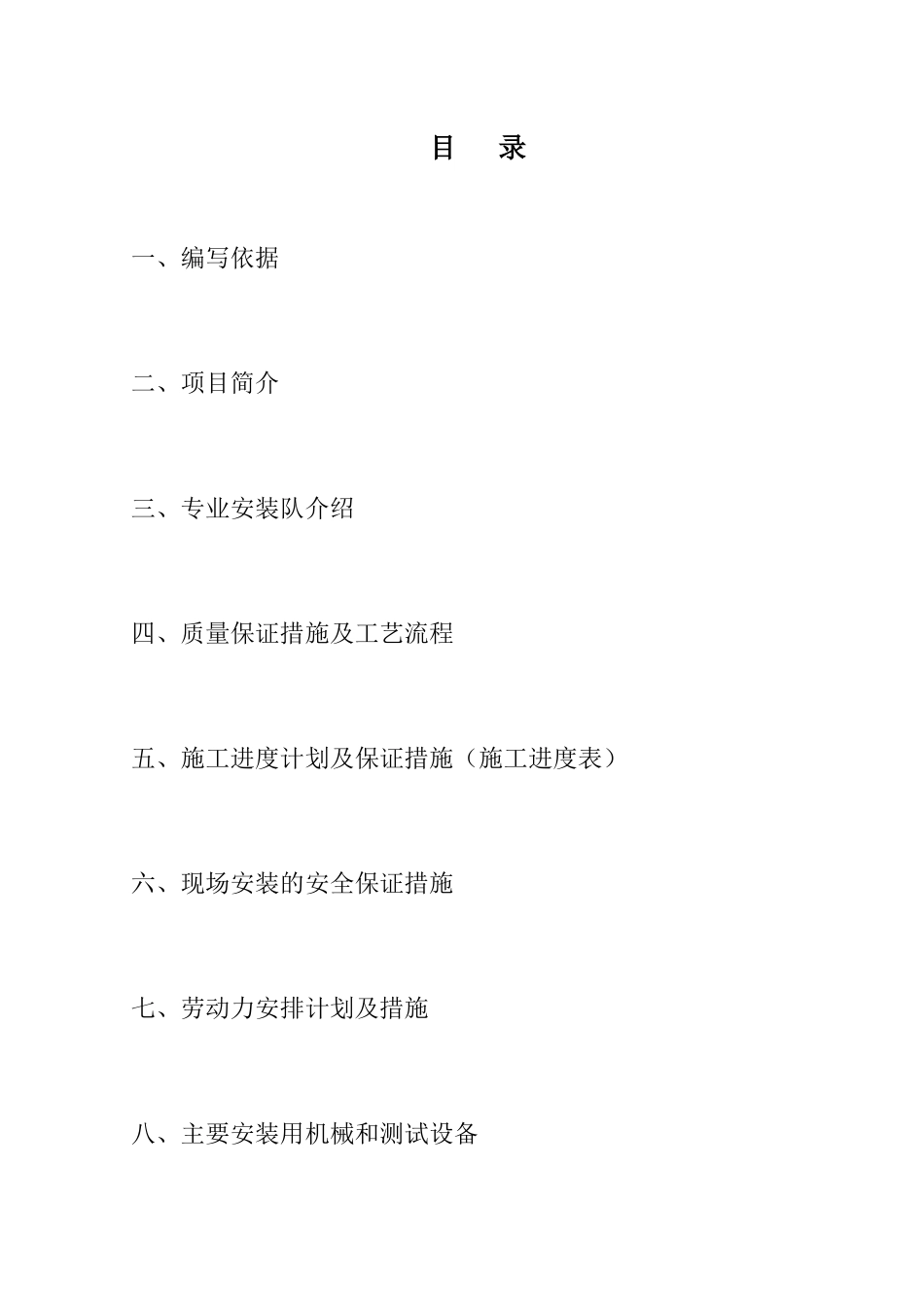

地质矿产科技中心项目电梯安装施工组织方案编制:高红进日期:2010年6月1日审核:日期:审批:日期:目录一、编写依据二、项目简介三、专业安装队介绍四、质量保证措施及工艺流程五、施工进度计划及保证措施(施工进度表)六、现场安装的安全保证措施七、劳动力安排计划及措施八、主要安装用机械和测试设备九、现场文明施工措施一、编制依据1

1本安装工程施工方案中电梯安装尺寸与技术规格依据下列文件进行编写,文件包括:①地质矿产科技中心项目电梯招标文件;②地质矿产科技中心项目建筑施工图,包括:机房建筑平面图、井道建筑平面图及机房和井道的侧视图1
2本安装工程施工方案中电梯质量与安全控制依据下列文件进行编写,文件包括:①GB7588-2003《电梯制造与安装安全规范》②GB50310-2002《电梯工程施工质量验收规范》③JGJ46-2005《施工现场临时用电安全技术规范》④《特种设备安全监察条例》(国务院373号令)⑤《电梯监督检验规程》(国质检锅[2002]1号)1
3本工程的5台电梯全部由广州日立电梯公司制造,施工方案中的电梯施工方法依据下列文件进行编写,文件包括:①安装工艺手册;②机房布置图;③井道布置图;④部件安装图;⑤电气接线图;⑥电气原理图;二、项目简介本项目共有电梯5台(型号:HGP-1050-CO120)根据用户需求,该电梯全部由广州日立电梯有限公司制造,电梯的安装工程全部由河南省三和电梯工程有限公司安装
1、根据项目的特点我司将根据业主方面的要求完成该项目,并根据现场实际情况制定施工方案
2、电梯的安装工期由业主方提供合格井道吊装塔棚完毕之日起50天完工,我方将根据业主方的工程进度作适当调整,按期、按质完成安装
3、本工程人员的投入全部是具有2年安装工作经验以上的员工,全部持证工程的施工人员
我司制定具体施工计划后,各部门按施工方案严格执行,使该工程高质,高效完成,对于施工方
