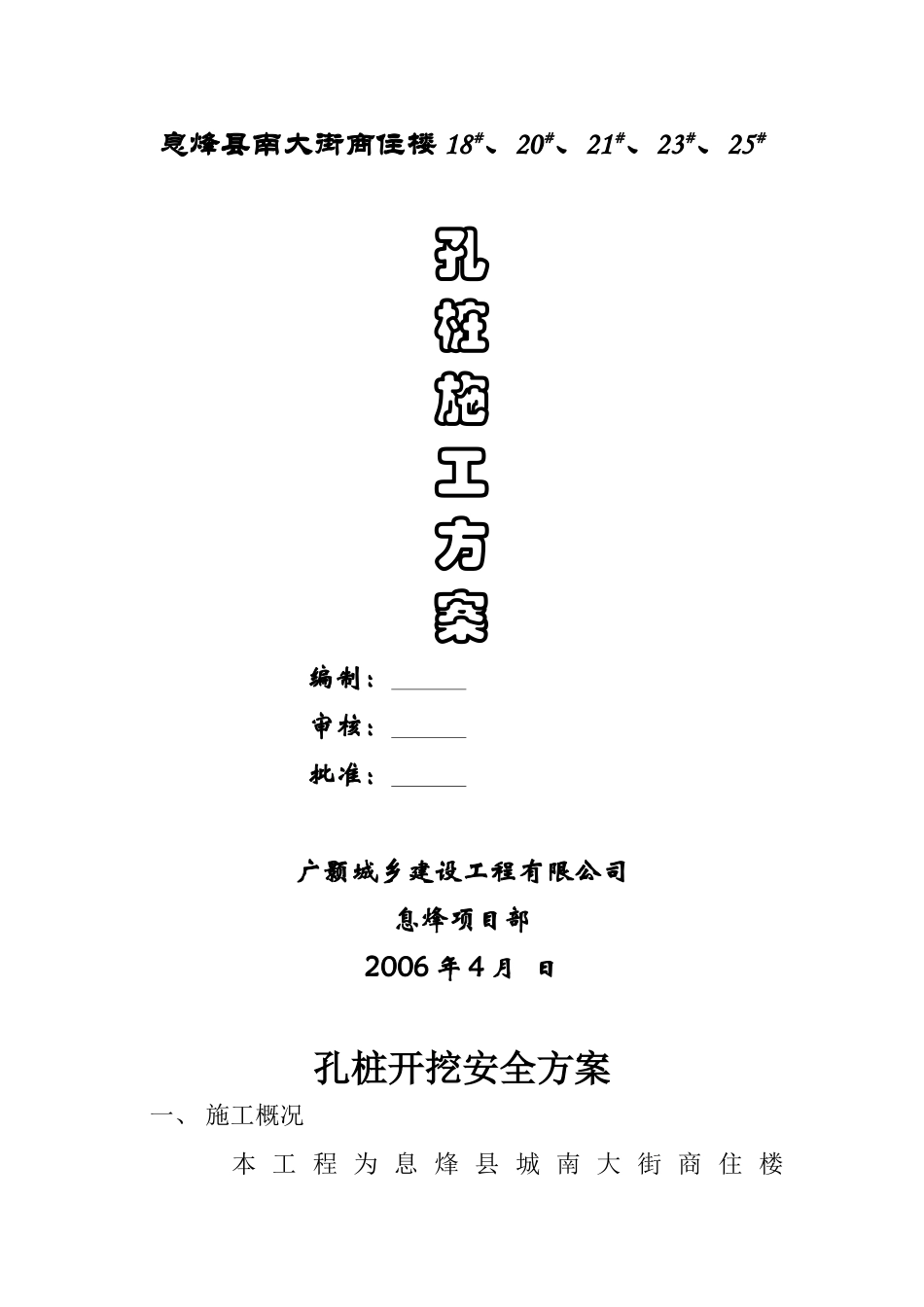

息烽县南大街商住楼18#、20#、21#、23#、25#孔桩施工方案编制:审核:批准:广颢城乡建设工程有限公司息烽项目部2006年4月日孔桩开挖安全方案一、施工概况本工程为息烽县城南大街商住楼18#、20#、21#、23#、25#,基础为孔桩
工程地质情况:根据《岩土工程勘察报告》和现场踏勘,结合本地区地质实际情况,基础下部分为松石层、粘土、强风化白云化岩,中风化白云岩,并且孔桩部分地质为回填土,经压实碾压,地质情况较好,使孔桩护壁下坠的可能性减少,但还是有可能发生气体中毒和护壁坍塌等安全事故,故特立此方案
二、施工方案1、孔桩有害气体当孔桩开挖深度超过10米之后,每天工人上班前用鼓风机向孔内通风不少于3~5分钟,(根据孔桩深度确定通风时间,按以往经验,孔桩深度H达到10米,通风时间t不少于3分钟,H=12m时,t=4分钟,H>14m时,t=5分钟),工人才能下孔作业,在作业工作时间内,要每时保证孔内通风,并且孔内作业人员不能抽烟,并派专职巡视到施工现场跟班巡视,如发现工人有不良反映,立即停止作业,采取措施,并立即上报项目部管理人员

2、孔桩下坠安全防护A.由于孔桩区段大部分为回填松石土,虽已分层压实,但孔桩护壁砼在回填松石部分与周边土壤咬合没有原土好,以至于工人在施工孔内护壁下一节孔桩土石方时,可能造成护壁下坠(特别是有地下水时),所以在孔桩护壁钢筋安放之前,用直径不小于30mm的木条打入周边土层中,打入深度为300至500mm,间距为400mm,然后再安装钢筋,模型及浇注砼
B.在孔桩护壁下一节土石方为挖完之前,不能拆除上一节孔桩护壁模板,以保证护壁在未达到设计强度之时,使护壁砼不至于受孔桩土石方施工扰动的影响减到最小
C.孔桩相邻间距净距不大于2
0米时,采用间隔错层开挖方法,就是同时开挖孔桩1m,并作好护壁,然后根据现场实际,先间隔开挖一个孔桩,待开挖深度达到4m时
