【纳帕溪谷·金源】项目12#、15#、16#、18#楼外装饰工程施工组织方案编制单位:陕西旭峰建筑装饰工程有限公司编制日期:2014年3月19日(一)、施工工艺及流程一、简要工艺流程:二、施工准备:1、向甲方提交丙烯酸外墙漆涂基层要求;2、与甲方或建设方进行技术交底,弄清施工要求;3、查看水、电、路等施工备件及物料运送情况,并落实;4、向甲方或建设方领取工地管理各项规章制度的文件,制成篇碑放大悬挂和手册人手一份

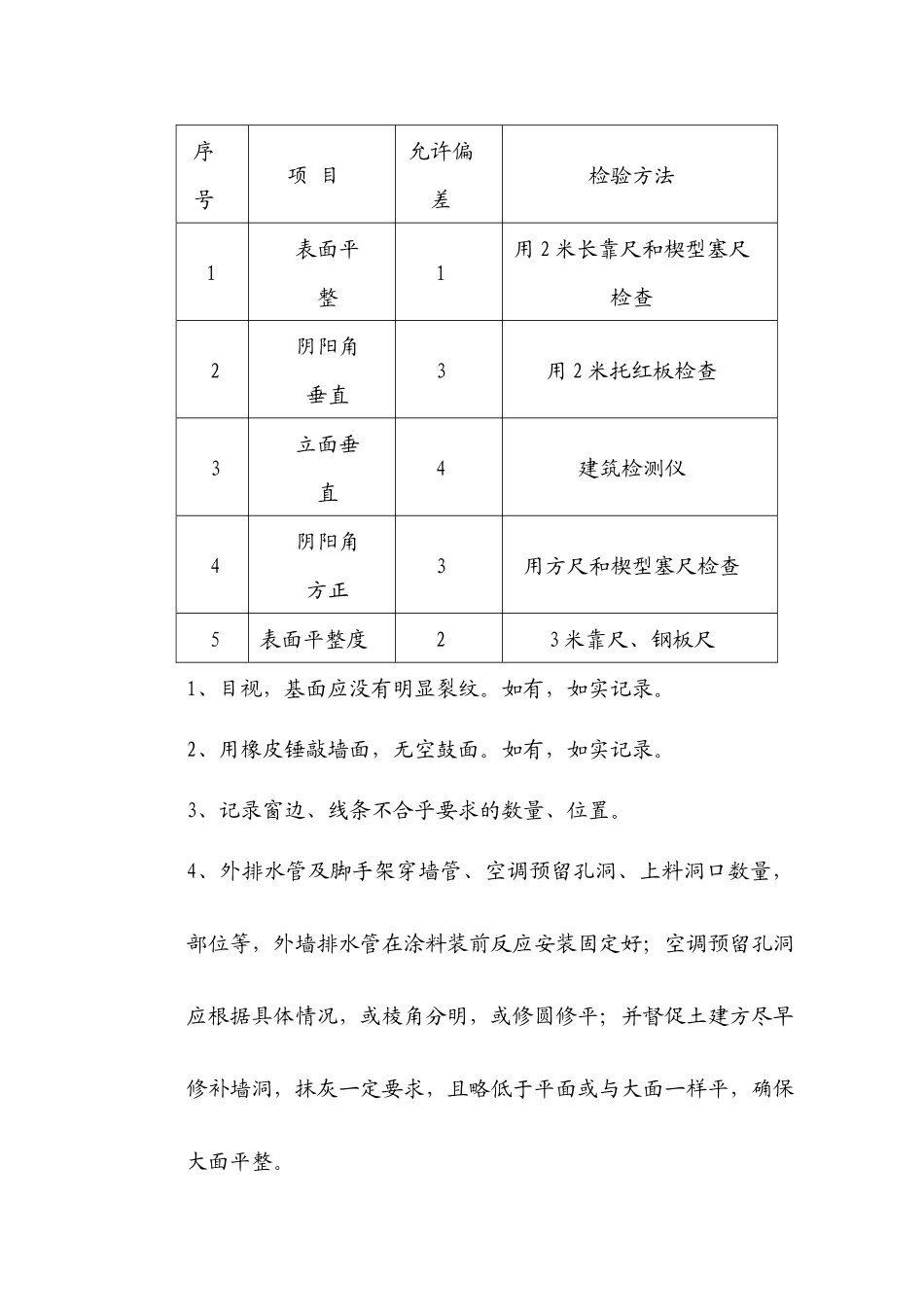

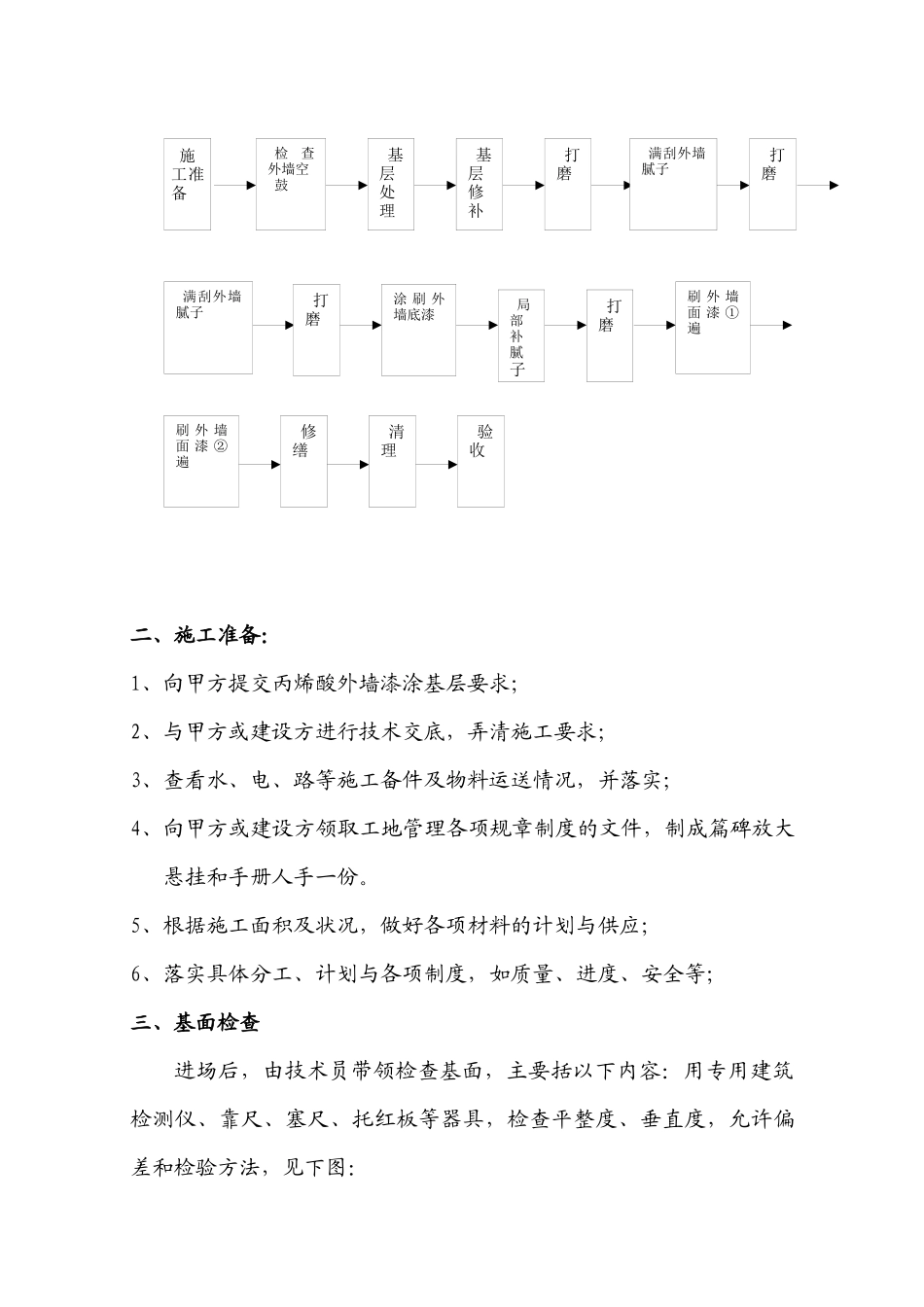

5、根据施工面积及状况,做好各项材料的计划与供应;6、落实具体分工、计划与各项制度,如质量、进度、安全等;三、基面检查进场后,由技术员带领检查基面,主要括以下内容:用专用建筑检测仪、靠尺、塞尺、托红板等器具,检查平整度、垂直度,允许偏差和检验方法,见下图:施工准备检查外墙空鼓打磨基层修补满刮外墙腻子基层处理打磨局部补腻子打磨涂刷外墙底漆打磨满刮外墙腻子刷外墙面漆①遍刷外墙面漆②遍修缮清理验收序号项目允许偏差检验方法1表面平整1用2米长靠尺和楔型塞尺检查2阴阳角垂直3用2米托红板检查3立面垂直4建筑检测仪4阴阳角方正3用方尺和楔型塞尺检查5表面平整度23米靠尺、钢板尺1、目视,基面应没有明显裂纹
如有,如实记录
2、用橡皮锤敲墙面,无空鼓面
如有,如实记录
3、记录窗边、线条不合乎要求的数量、位置
4、外排水管及脚手架穿墙管、空调预留孔洞、上料洞口数量,部位等,外墙排水管在涂料装前反应安装固定好;空调预留孔洞应根据具体情况,或棱角分明,或修圆修平;并督促土建方尽早修补墙洞,抹灰一定要求,且略低于平面或与大面一样平,确保大面平整
为了保证颜色的均一性,外墙脚手架不应有穿墙管、靠墙管,如需加固脚手架,应改用穿窗管并在室内加固
5、用测湿仪测试水分,水分应低于8%;用PH底纸检验酸碱度,PH值
