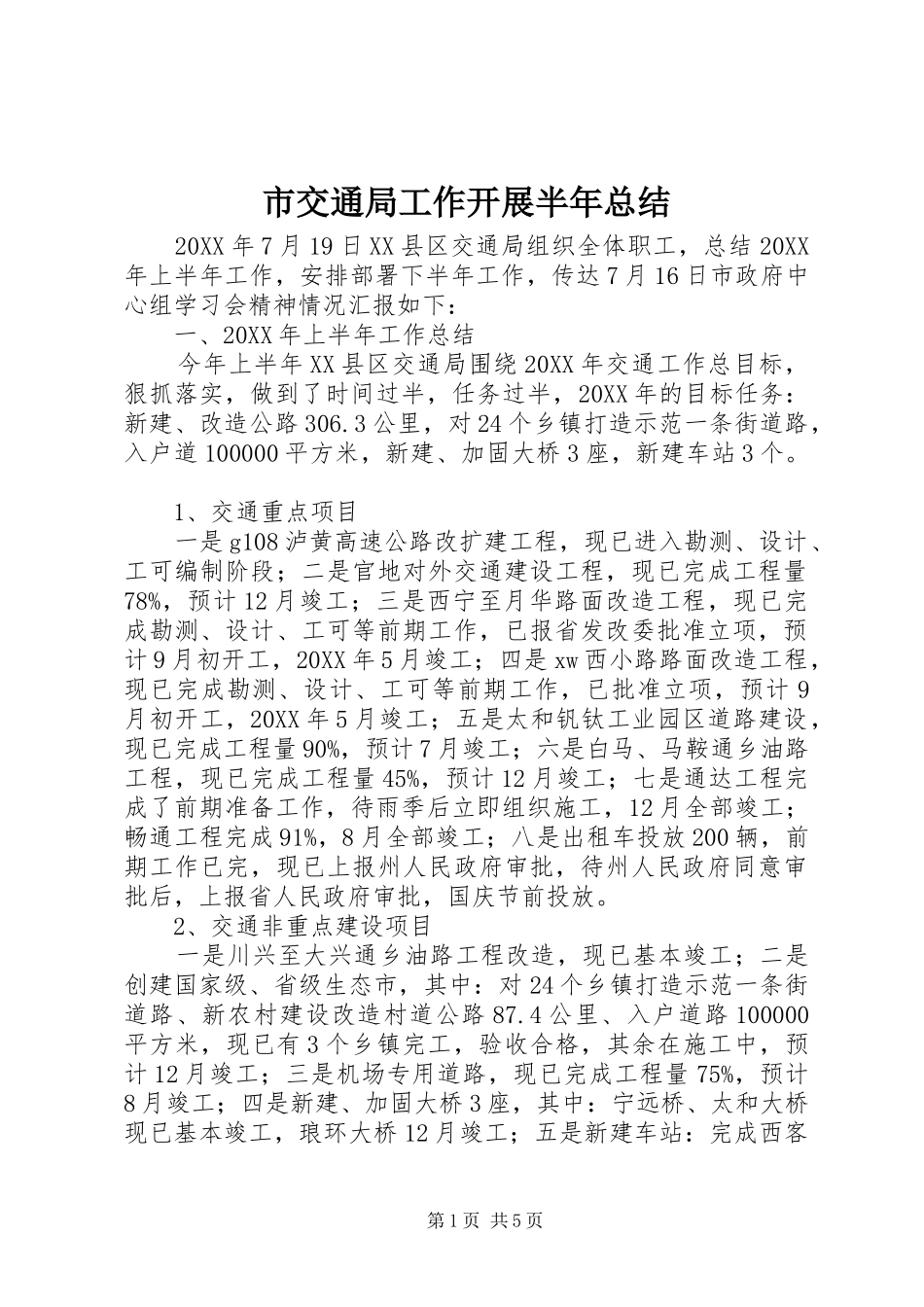

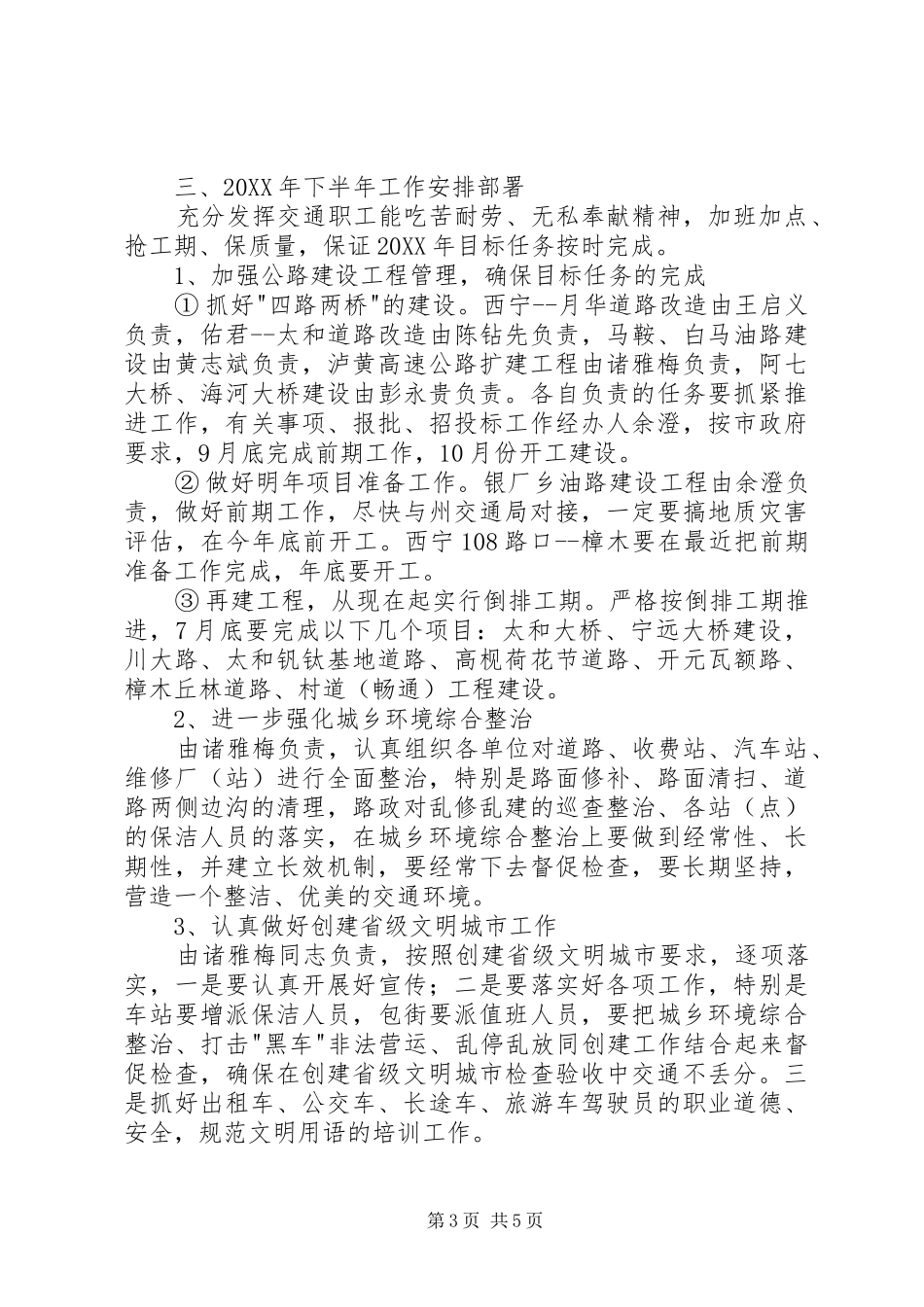

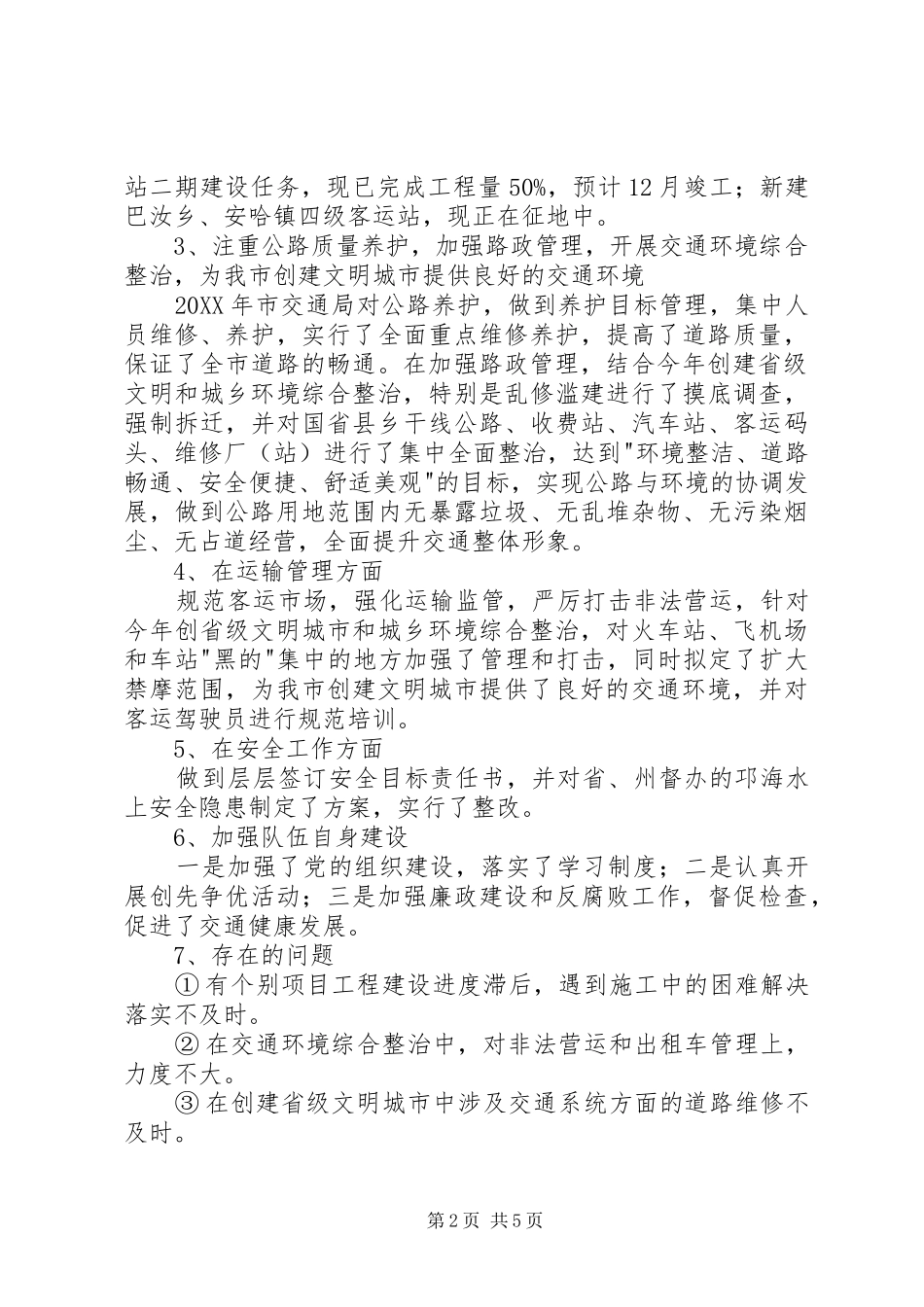

市交通局工作开展半年总结20XX年7月19日XX县区交通局组织全体职工,总结20XX年上半年工作,安排部署下半年工作,传达7月16日市政府中心组学习会精神情况汇报如下:一、20XX年上半年工作总结今年上半年XX县区交通局围绕20XX年交通工作总目标,狠抓落实,做到了时间过半,任务过半,20XX年的目标任务:新建、改造公路306.3公里,对24个乡镇打造示范一条街道路,入户道100000平方米,新建、加固大桥3座,新建车站3个。1、交通重点项目一是g108泸黄高速公路改扩建工程,现已进入勘测、设计、工可编制阶段;二是官地对外交通建设工程,现已完成工程量78%,预计12月竣工;三是西宁至月华路面改造工程,现已完成勘测、设计、工可等前期工作,已报省发改委批准立项,预计9月初开工,20XX年5月竣工;四是xw西小路路面改造工程,现已完成勘测、设计、工可等前期工作,已批准立项,预计9月初开工,20XX年5月竣工;五是太和钒钛工业园区道路建设,现已完成工程量90%,预计7月竣工;六是白马、马鞍通乡油路工程,现已完成工程量45%,预计12月竣工;七是通达工程完成了前期准备工作,待雨季后立即组织施工,12月全部竣工;畅通工程完成91%,8月全部竣工;八是出租车投放200辆,前期工作已完,现已上报州人民政府审批,待州人民政府同意审批后,上报省人民政府审批,国庆节前投放。2、交通非重点建设项目一是川兴至大兴通乡油路工程改造,现已基本竣工;二是创建国家级、省级生态市,其中:对24个乡镇打造示范一条街道路、新农村建设改造村道公路87.4公里、入户道路100000平方米,现已有3个乡镇完工,验收合格,其余在施工中,预计12月竣工;三是机场专用道路,现已完成工程量75%,预计8月竣工;四是新建、加固大桥3座,其中:宁远桥、太和大桥现已基本竣工,琅环大桥12月竣工;五是新建车站:完成西客第1页共5页站二期建设任务,现已完成工程量50%,预计12月竣工;新建巴汝乡、安哈镇四级客运站,现正在征地中。3、注重公路质量养护,加强路政管理,开展交通环境综合整治,为我市创建文明城市提供良好的交通环境20XX年市交通局对公路养护,做到养护目标管理,集中人员维修、养护,实行了全面重点维修养护,提高了道路质量,保证了全市道路的畅通。在加强路政管理,结合今年创建省级文明和城乡环境综合整治,特别是乱修滥建进行了摸底调查,强制拆迁,并对国省县乡干线公路、收费站、汽车站、客运码头、维修厂(站)进行了集中全面整治,达到"环境整洁、道路畅通、安全便捷、舒适美观"的目标,实现公路与环境的协调发展,做到公路用地范围内无暴露垃圾、无乱堆杂物、无污染烟尘、无占道经营,全面提升交通整体形象。4、在运输管理方面规范客运市场,强化运输监管,严厉打击非法营运,针对今年创省级文明城市和城乡环境综合整治,对火车站、飞机场和车站"黑的"集中的地方加强了管理和打击,同时拟定了扩大禁摩范围,为我市创建文明城市提供了良好的交通环境,并对客运驾驶员进行规范培训。5、在安全工作方面做到层层签订安全目标责任书,并对省、州督办的邛海水上安全隐患制定了方案,实行了整改。6、加强队伍自身建设一是加强了党的组织建设,落实了学习制度;二是认真开展创先争优活动;三是加强廉政建设和反腐败工作,督促检查,促进了交通健康发展。7、存在的问题①有个别项目工程建设进度滞后,遇到施工中的困难解决落实不及时。②在交通环境综合整治中,对非法营运和出租车管理上,力度不大。③在创建省级文明城市中涉及交通系统方面的道路维修不及时。第2页共5页三、20XX年下半年工作安排部署充分发挥交通职工能吃苦耐劳、无私奉献精神,加班加点、抢工期、保质量,保证20XX年目标任务按时完成。1、加强公路建设工程管理,确保目标任务的完成①抓好"四路两桥"的建设。西宁--月华道路改造由王启义负责,佑君--太和道路改造由陈钻先负责,马鞍、白马油路建设由黄志斌负责,泸黄高速公路扩建工程由诸雅梅负责,阿七大桥、海河大桥建设由彭永贵负责。各自负责的任务要抓紧推进工作,有关事项、报批、招投标工作经办人余澄,按市政府要求,9月底完成前期工作,10月份开工建设。②做好明年项目准备...
