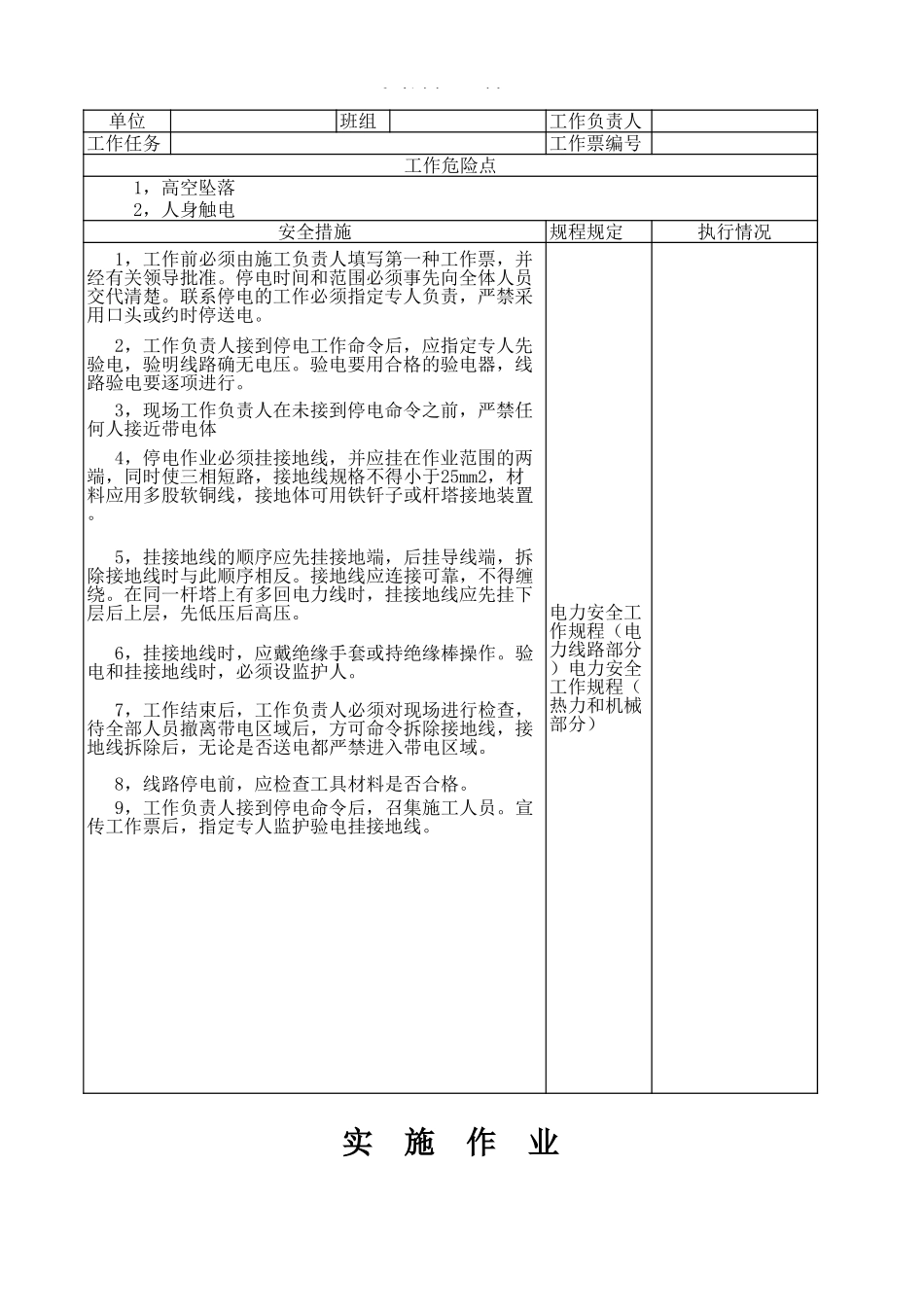

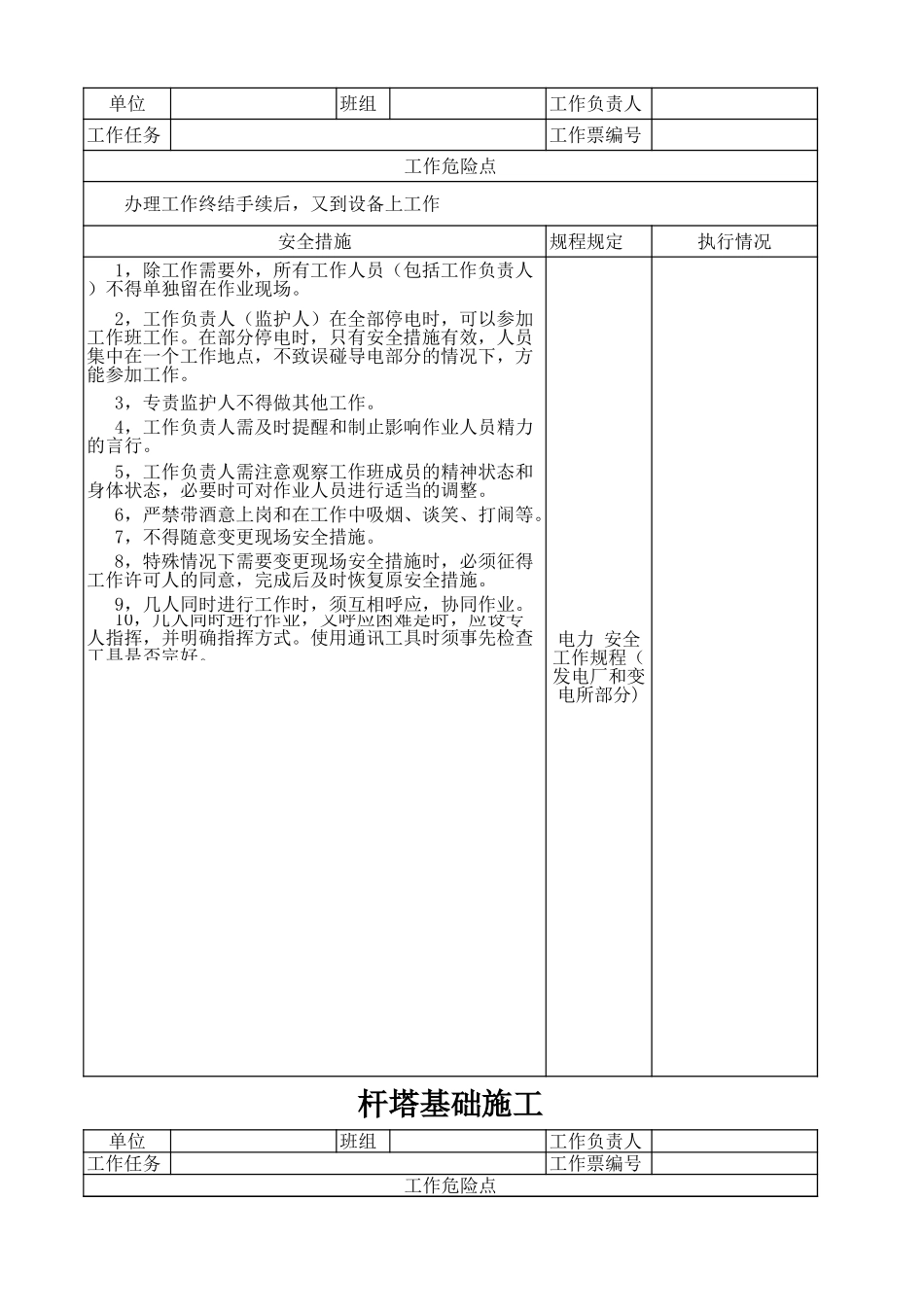

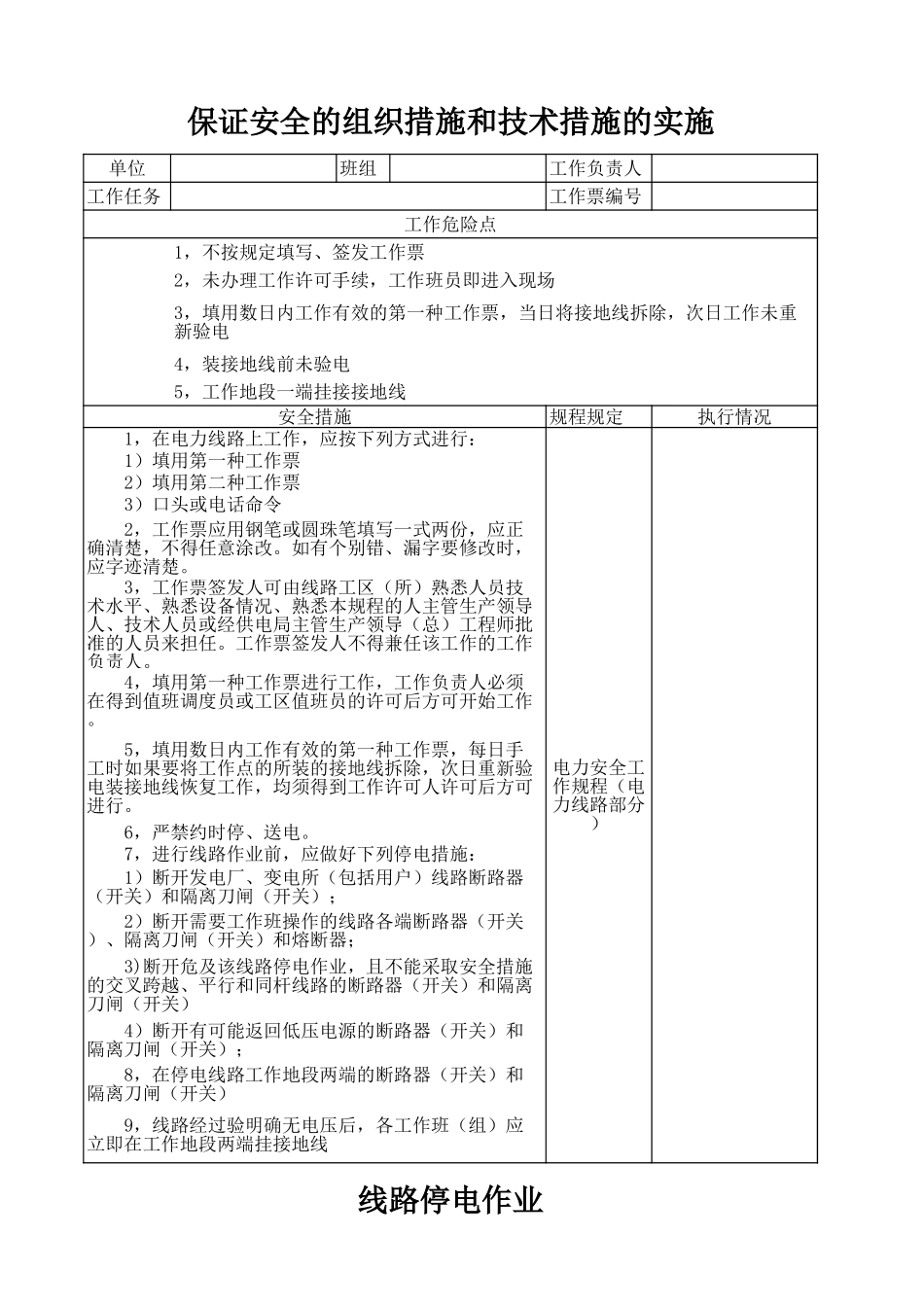

保证安全的组织措施和技术措施的实施单位班组工作负责人工作任务工作票编号工作危险点安全措施规程规定执行情况线路停电作业1,不按规定填写、签发工作票2,未办理工作许可手续,工作班员即进入现场3,填用数日内工作有效的第一种工作票,当日将接地线拆除,次日工作未重新验电4,装接地线前未验电5,工作地段一端挂接接地线 1,在电力线路上工作,应按下列方式进行:电力安全工作规程(电力线路部分) 1)填用第一种工作票 2)填用第二种工作票 3)口头或电话命令 2,工作票应用钢笔或圆珠笔填写一式两份,应正确清楚,不得任意涂改
如有个别错、漏字要修改时,应字迹清楚
3,工作票签发人可由线路工区(所)熟悉人员技术水平、熟悉设备情况、熟悉本规程的人主管生产领导人、技术人员或经供电局主管生产领导(总)工程师批准的人员来担任
工作票签发人不得兼任该工作的工作负责人
4,填用第一种工作票进行工作,工作负责人必须在得到值班调度员或工区值班员的许可后方可开始工作
5,填用数日内工作有效的第一种工作票,每日手工时如果要将工作点的所装的接地线拆除,次日重新验电装接地线恢复工作,均须得到工作许可人许可后方可进行
6,严禁约时停、送电
7,进行线路作业前,应做好下列停电措施: 1)断开发电厂、变电所(包括用户)线路断路器(开关)和隔离刀闸(开关); 2)断开需要工作班操作的线路各端断路器(开关)、隔离刀闸(开关)和熔断器; 3)断开危及该线路停电作业,且不能采取安全措施的交叉跨越、平行和同杆线路的断路器(开关)和隔离刀闸(开关) 4)断开有可能返回低压电源的断路器(开关)和隔离刀闸(开关); 8,在停电线路工作地段两端的断路器(开关)和隔离刀闸(开关) 9,线路经过验明确无电压后,各工作班(组)应立即在工作地段两端挂接地线线路停电作业单位班组工作负责人工作任务工作票编号工作危险点安全措施规程规定执行情况实
