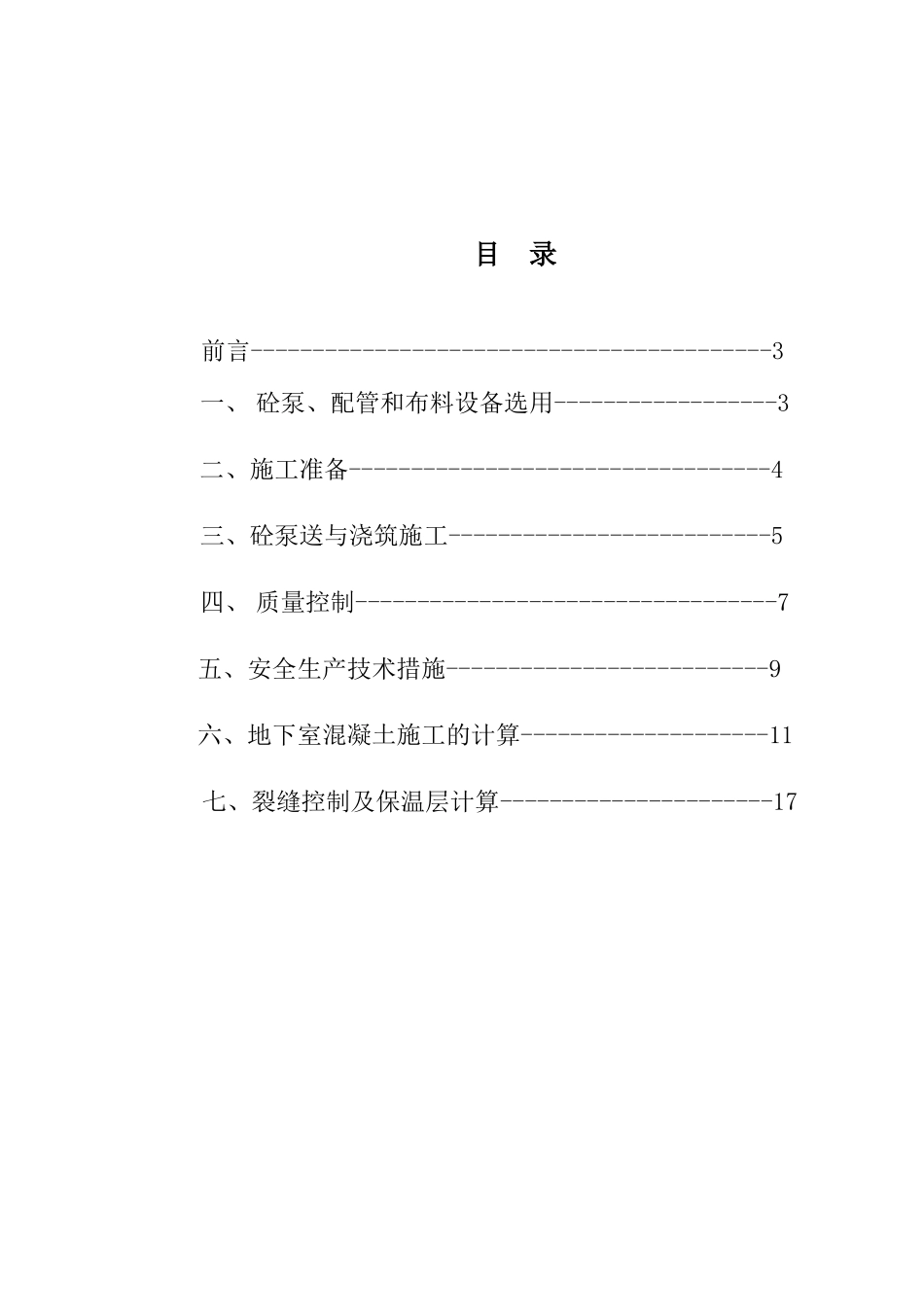

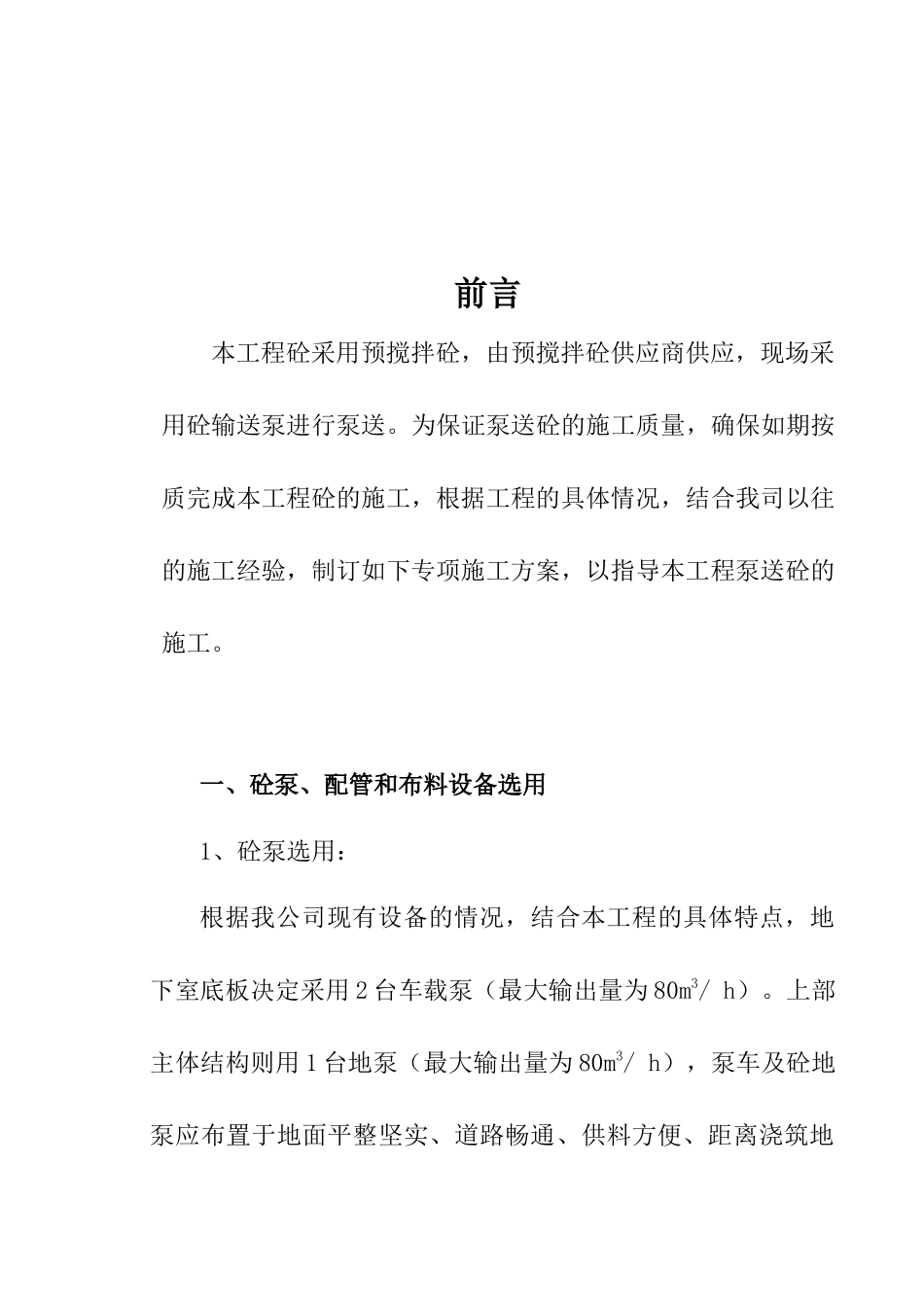

荣泰河庭C2区混凝土泵送施工方案编制单位:汕头市南华建筑有限公司珠海分公司荣泰河庭项目部编制人员:编制时间:审批单位:汕头市南华建筑有限公司珠海分公司审批人员:审批时间:目录前言------------------------------------------3一、砼泵、配管和布料设备选用------------------3二、施工准备----------------------------------4三、砼泵送与浇筑施工--------------------------5四、质量控制----------------------------------7五、安全生产技术措施--------------------------9六、地下室混凝土施工的计算--------------------11七、裂缝控制及保温层计算----------------------17前言本工程砼采用预搅拌砼,由预搅拌砼供应商供应,现场采用砼输送泵进行泵送
为保证泵送砼的施工质量,确保如期按质完成本工程砼的施工,根据工程的具体情况,结合我司以往的施工经验,制订如下专项施工方案,以指导本工程泵送砼的施工
一、砼泵、配管和布料设备选用1、砼泵选用:根据我公司现有设备的情况,结合本工程的具体特点,地下室底板决定采用2台车载泵(最大输出量为80m3/h)
上部主体结构则用1台地泵(最大输出量为80m3/h),泵车及砼地泵应布置于地面平整坚实、道路畅通、供料方便、距离浇筑地点近的位置,便于配管及上料,同时应配备排水、供水、供电设施
砼地泵放置位置详见施工总平面图
2、配管设计:根据确定的施工顺序、布置路线进行配管,配管时应缩短管线长度,尽可能少用弯管、软管
输送管管径采用φ150mm,壁厚2
输送管应有出厂合格证,应使用无龟裂、无凹凸损伤和无弯折的管段
垂直配管时,地面水平管长度应不小于
