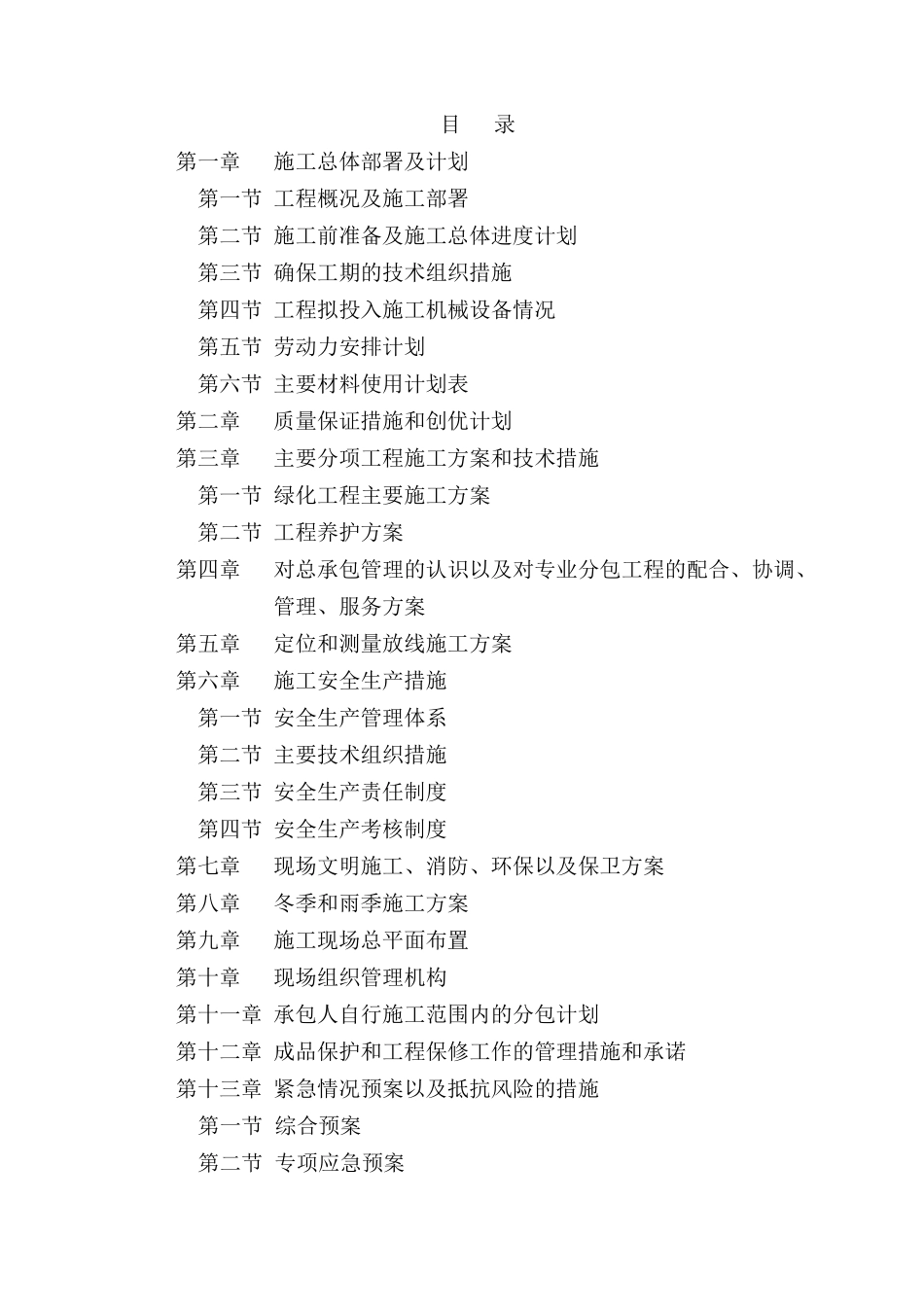

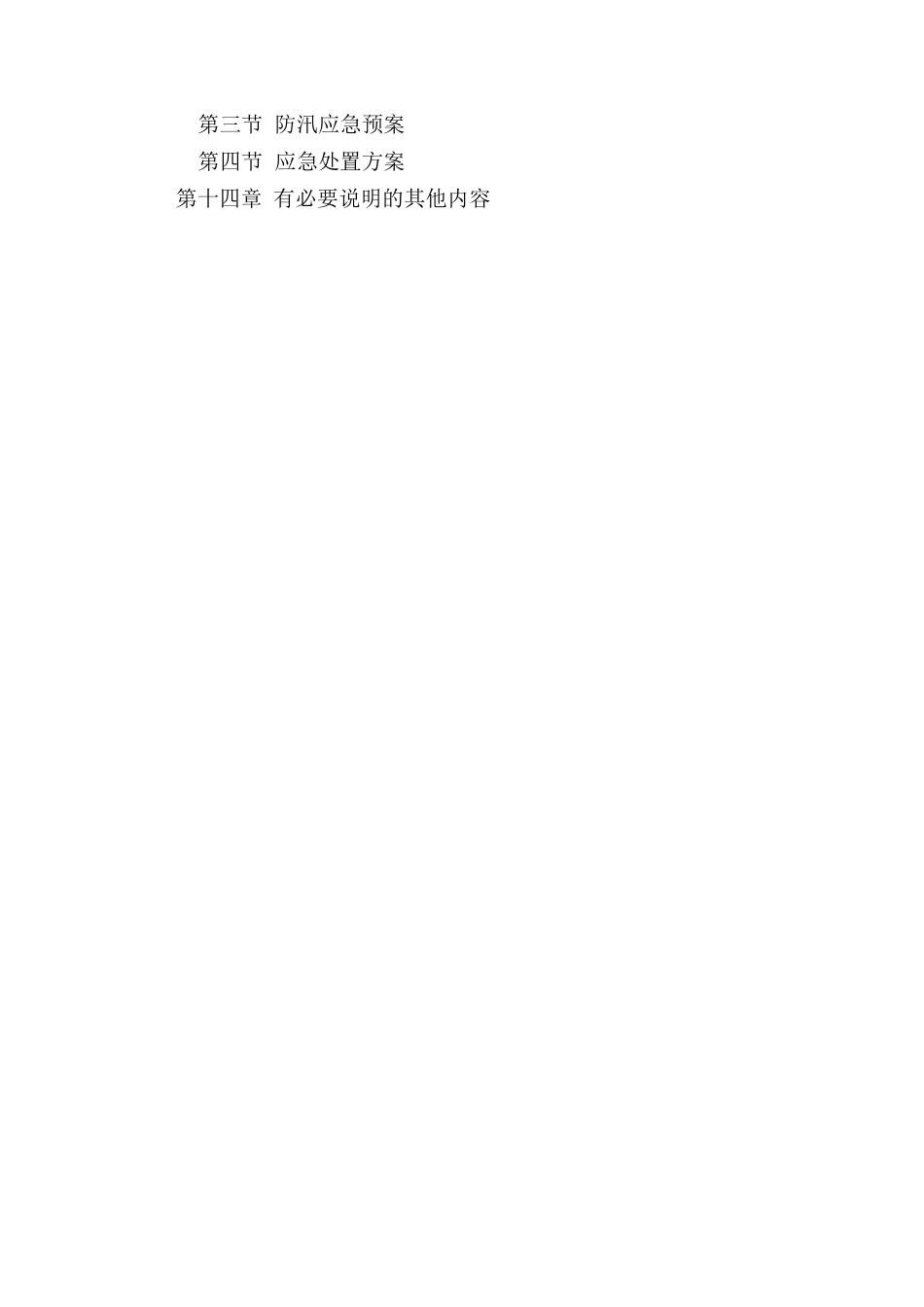

襄阳市绿满丹渠项目(一、二期工程)施工组织设计施工单位:武汉市花木公司编制日期:2016年10月目录第一章施工总体部署及计划第一节工程概况及施工部署第二节施工前准备及施工总体进度计划第三节确保工期的技术组织措施第四节工程拟投入施工机械设备情况第五节劳动力安排计划第六节主要材料使用计划表第二章质量保证措施和创优计划第三章主要分项工程施工方案和技术措施第一节绿化工程主要施工方案第二节工程养护方案第四章对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第五章定位和测量放线施工方案第六章施工安全生产措施第一节安全生产管理体系第二节主要技术组织措施第三节安全生产责任制度第四节安全生产考核制度第七章现场文明施工、消防、环保以及保卫方案第八章冬季和雨季施工方案第九章施工现场总平面布置第十章现场组织管理机构第十一章承包人自行施工范围内的分包计划第十二章成品保护和工程保修工作的管理措施和承诺第十三章紧急情况预案以及抵抗风险的措施第一节综合预案第二节专项应急预案第三节防汛应急预案第四节应急处置方案第十四章有必要说明的其他内容第一章施工总体进度及计划第一节工程概况、施工部署及工程重难点一、工程概况工程名称:襄阳市绿满丹渠项目(一、二期工程)工程范围:主要包括总干渠50km两侧及各15m范围内绿地,三干渠10km范围内绿地以及黄庄电站至引水隧道入口段、樊庄申家营大边坡、赫岗桥、阴阳坡管理处、三同碑管理处、大张楼电站、李岗管理处、李岗电站、竹龙进水闸、渡槽管理处、晋公庙管理处、土地岭隧道等十一个节点的景观绿化和养护
灌区景观绿化总面积为211
承包方式:包工包料质量标准:达到国家施工验收规范合格标准工程质量管理目标:合格安全生产管理目标:合格文明施工管理目标:合格工期要求:2016年10月12日开工,2017年4月11日竣工,工期要求为180日历天,养护期一年
二、施工部署针对
