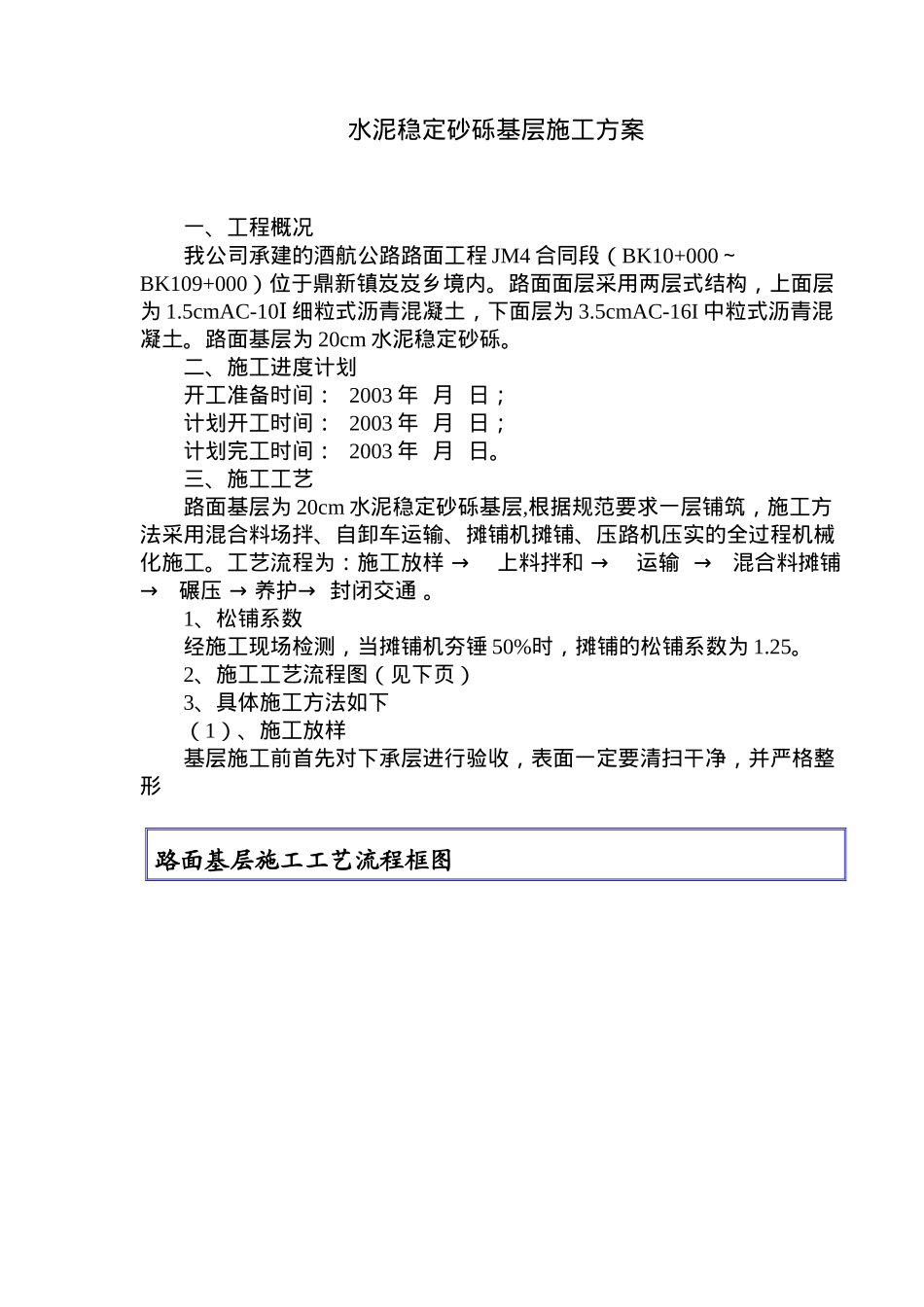

水泥稳定砂砾基层施工方案一、工程概况我公司承建的酒航公路路面工程JM4合同段(BK10+000~BK109+000)位于鼎新镇岌岌乡境内
路面面层采用两层式结构,上面层为1
5cmAC-10Ⅰ细粒式沥青混凝土,下面层为3
5cmAC-16I中粒式沥青混凝土
路面基层为20cm水泥稳定砂砾
二、施工进度计划开工准备时间:2003年月日;计划开工时间:2003年月日;计划完工时间:2003年月日
三、施工工艺路面基层为20cm水泥稳定砂砾基层,根据规范要求一层铺筑,施工方法采用混合料场拌、自卸车运输、摊铺机摊铺、压路机压实的全过程机械→→→化施工
工艺流程为:施工放样上料拌和运输混合料摊铺→→→碾压养护封闭交通
1、松铺系数经施工现场检测,当摊铺机夯锤50%时,摊铺的松铺系数为1

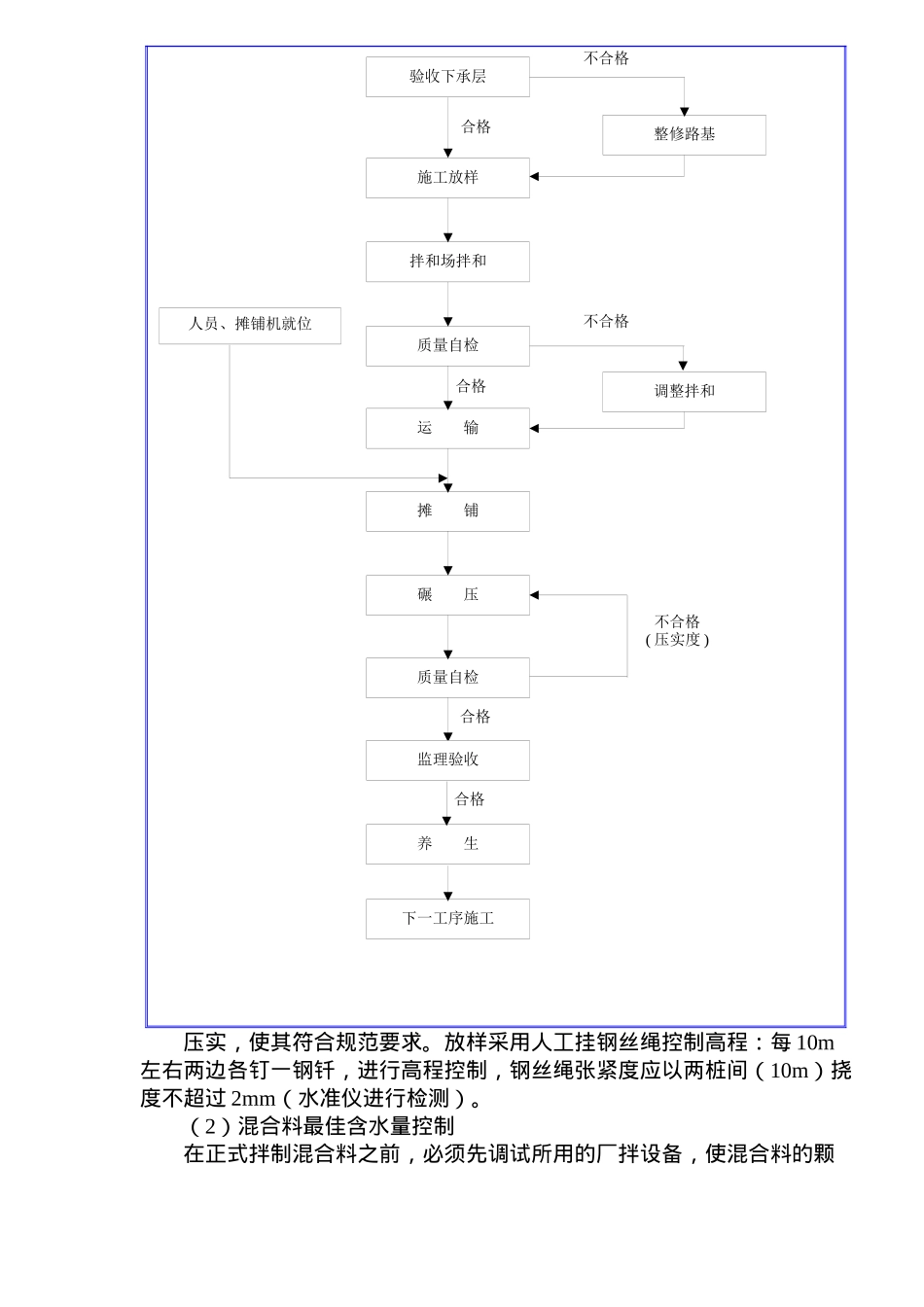

2、施工工艺流程图(见下页)3、具体施工方法如下(1)、施工放样基层施工前首先对下承层进行验收,表面一定要清扫干净,并严格整形路面基层施工工艺流程框图合格验收下承层施工放样下一工序施工整修路基拌和场拌和养生调整拌和质量自检运输摊铺碾压质量自检不合格(压实度)不合格监理验收合格合格不合格合格人员、摊铺机就位压实,使其符合规范要求
放样采用人工挂钢丝绳控制高程:每10m左右两边各钉一钢钎,进行高程控制,钢丝绳张紧度应以两桩间(10m)挠度不超过2mm(水准仪进行检测)

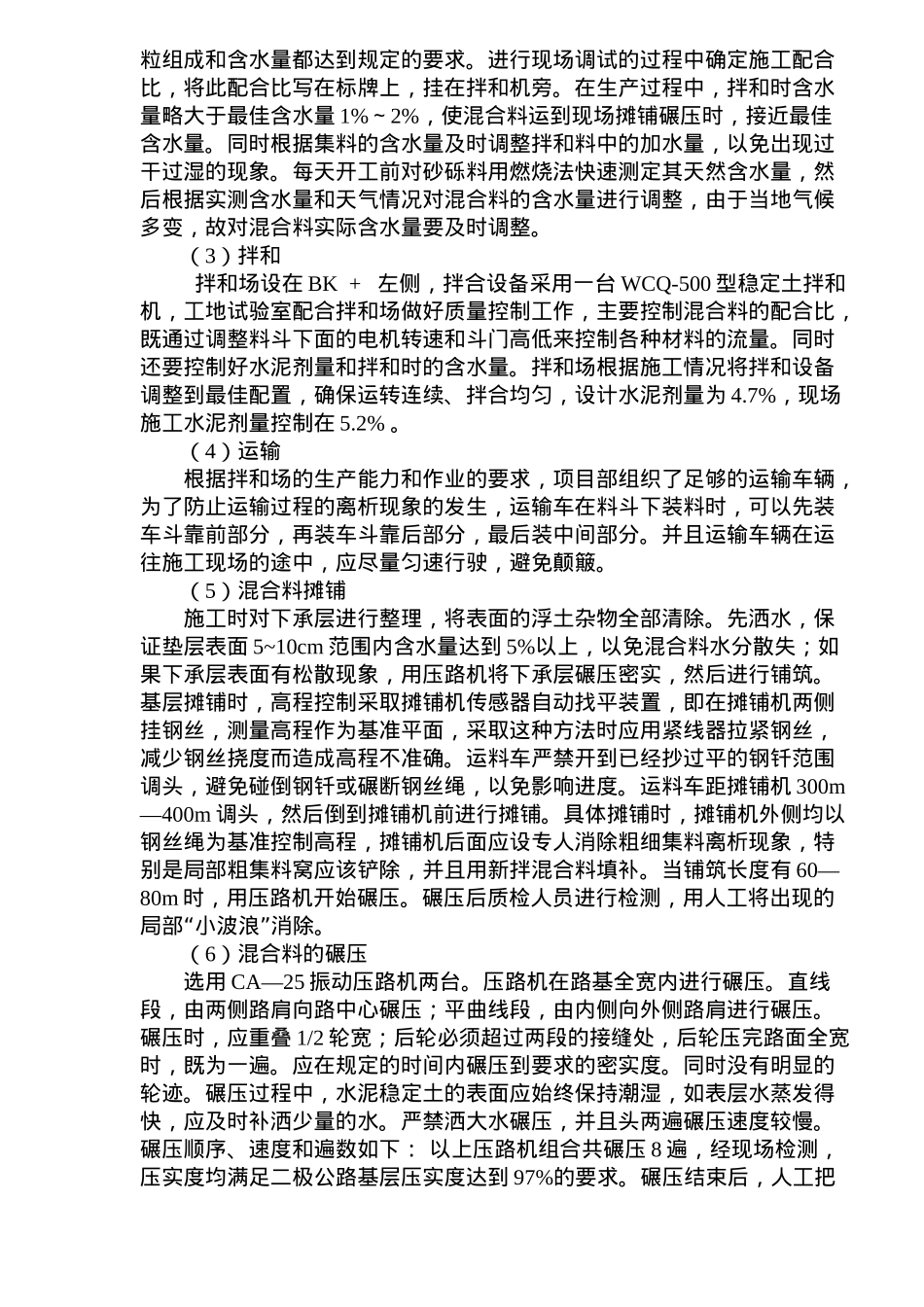

(2)混合料最佳含水量控制在正式拌制混合料之前,必须先调试所用的厂拌设备,使混合料的颗粒组成和含水量都达到规定的要求
进行现场调试的过程中确定施工配合比,将此配合比写在标牌上,挂在拌和机旁
在生产过程中,拌和时含水量略大于最佳含水量1%~2%,使混合料运到现场摊铺碾压时,接近最佳含水量
同时根据集料的含水量及时调整拌和料中的加水量,以免出现过干过湿的现象
每天开工前对砂砾料用燃烧法快速测定其天然含水量,然后根据实测含水量和天气情况对混
