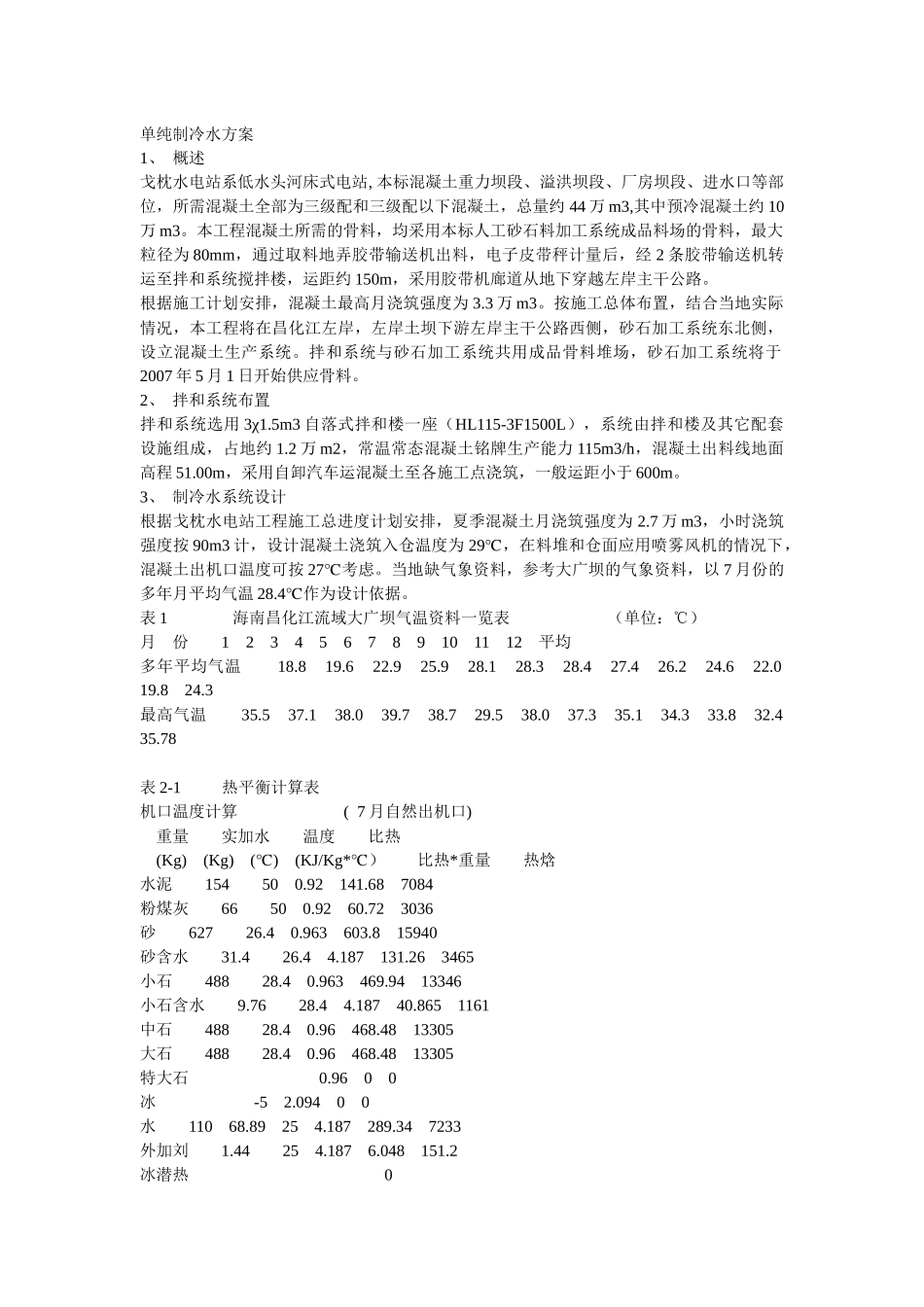

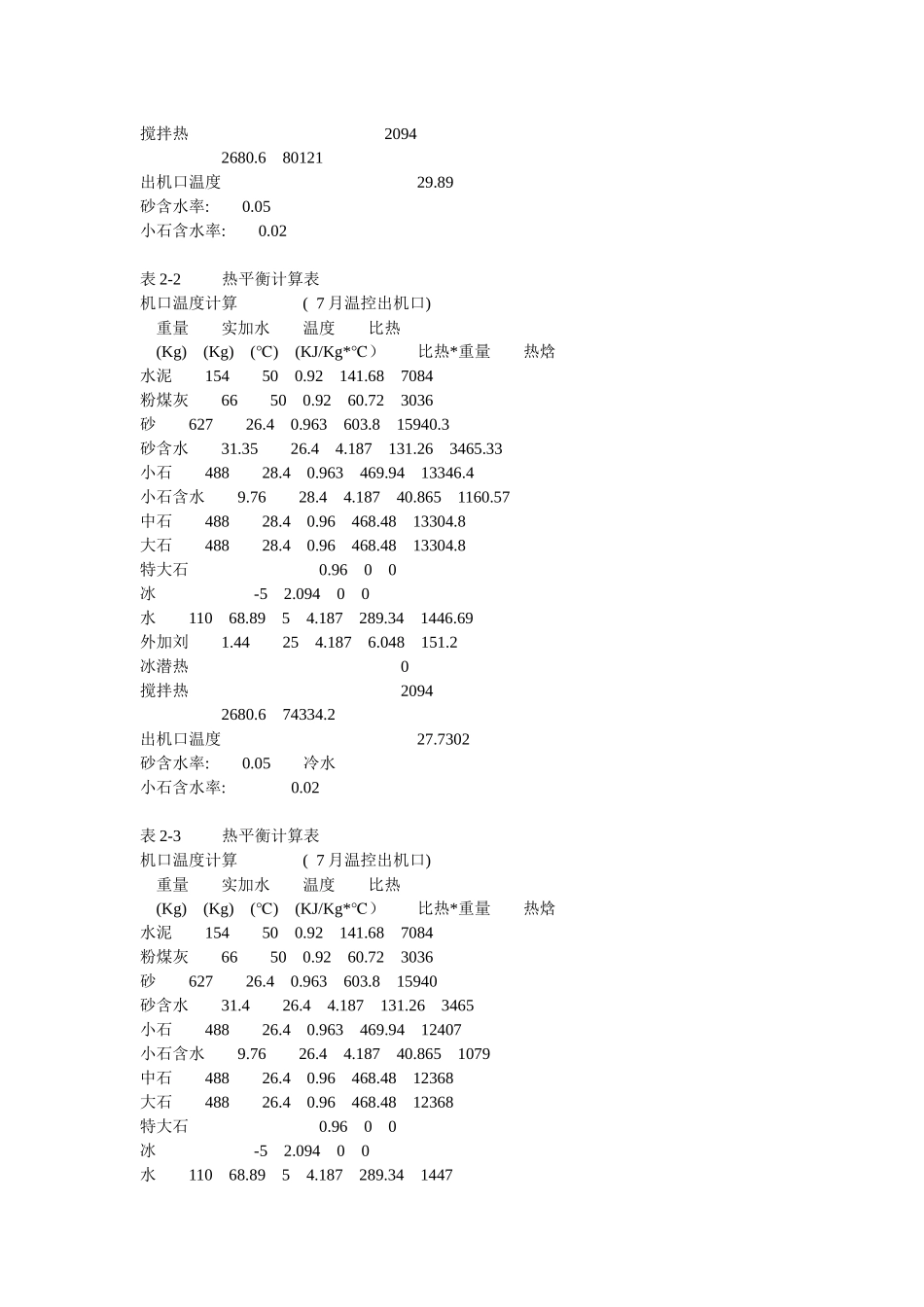

单纯制冷水方案1、概述戈枕水电站系低水头河床式电站,本标混凝土重力坝段、溢洪坝段、厂房坝段、进水口等部位,所需混凝土全部为三级配和三级配以下混凝土,总量约44万m3,其中预冷混凝土约10万m3
本工程混凝土所需的骨料,均采用本标人工砂石料加工系统成品料场的骨料,最大粒径为80mm,通过取料地弄胶带输送机出料,电子皮带秤计量后,经2条胶带输送机转运至拌和系统搅拌楼,运距约150m,采用胶带机廊道从地下穿越左岸主干公路
根据施工计划安排,混凝土最高月浇筑强度为3
按施工总体布置,结合当地实际情况,本工程将在昌化江左岸,左岸土坝下游左岸主干公路西侧,砂石加工系统东北侧,设立混凝土生产系统
拌和系统与砂石加工系统共用成品骨料堆场,砂石加工系统将于2007年5月1日开始供应骨料
2、拌和系统布置拌和系统选用3χ1
5m3自落式拌和楼一座(HL115-3F1500L),系统由拌和楼及其它配套设施组成,占地约1
2万m2,常温常态混凝土铭牌生产能力115m3/h,混凝土出料线地面高程51
00m,采用自卸汽车运混凝土至各施工点浇筑,一般运距小于600m
3、制冷水系统设计根据戈枕水电站工程施工总进度计划安排,夏季混凝土月浇筑强度为2
7万m3,小时浇筑强度按90m3计,设计混凝土浇筑入仓温度为29℃,在料堆和仓面应用喷雾风机的情况下,混凝土出机口温度可按27℃考虑
当地缺气象资料,参考大广坝的气象资料,以7月份的多年月平均气温28
4℃作为设计依据
表1海南昌化江流域大广坝气温资料一览表(单位:℃)月份123456789101112平均多年平均气温18
3最高气温35
78表2-1热平衡计
