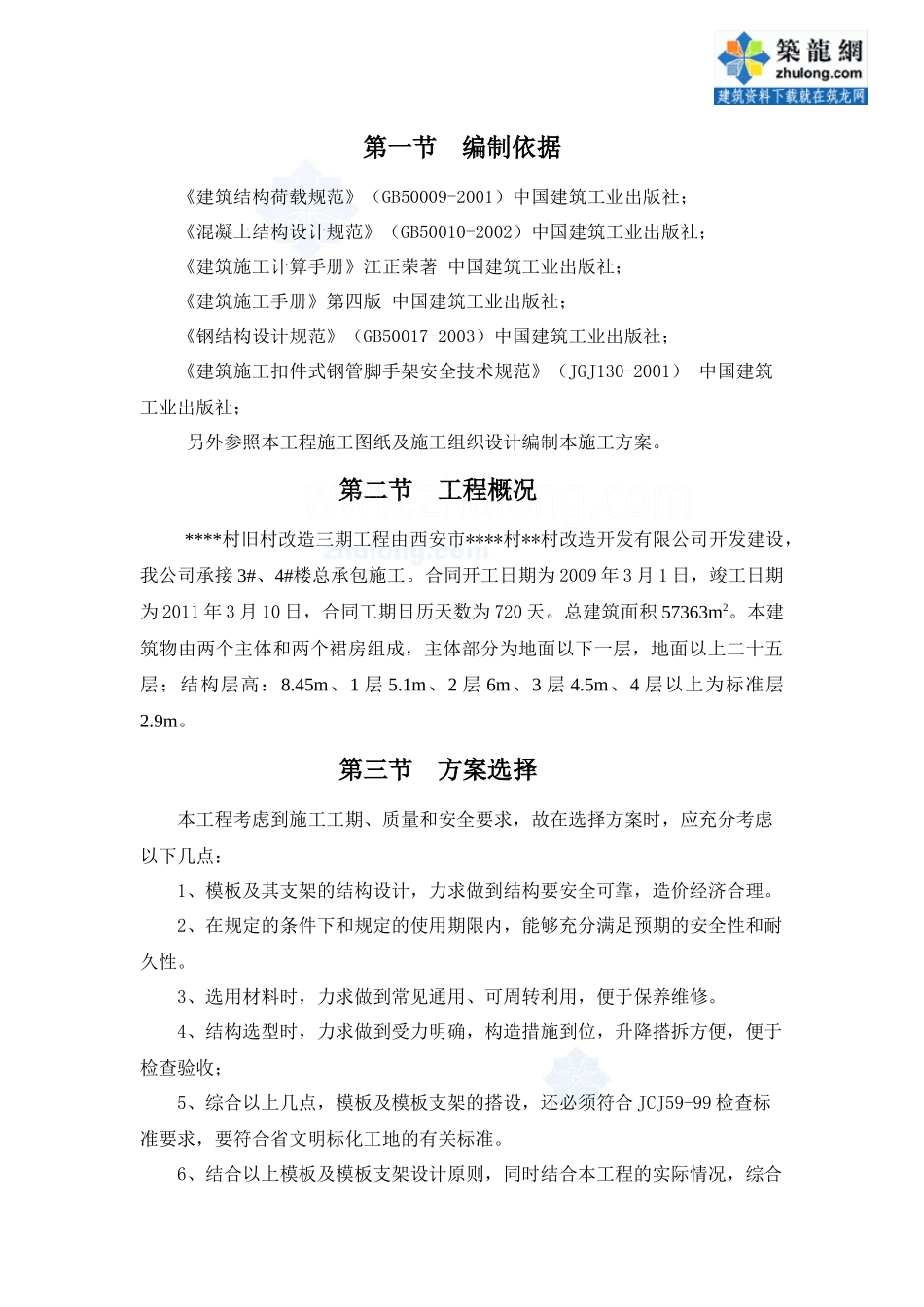

第一节编制依据《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》(GB50017-2003)中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案
第二节工程概况****村旧村改造三期工程由西安市****村**村改造开发有限公司开发建设,我公司承接3#、4#楼总承包施工
合同开工日期为2009年3月1日,竣工日期为2011年3月10日,合同工期日历天数为720天
总建筑面积57363m2
本建筑物由两个主体和两个裙房组成,主体部分为地面以下一层,地面以上二十五层;结构层高:8
45m、1层5
1m、2层6m、3层4
5m、4层以上为标准层2
第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合省文明标化工地的有关标准
6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下模板及其支架方案:扣件钢管满堂支撑架、钢管主楞、木方次楞、胶合板面层,每施工段一次支模,墙柱梁板一次浇筑砼

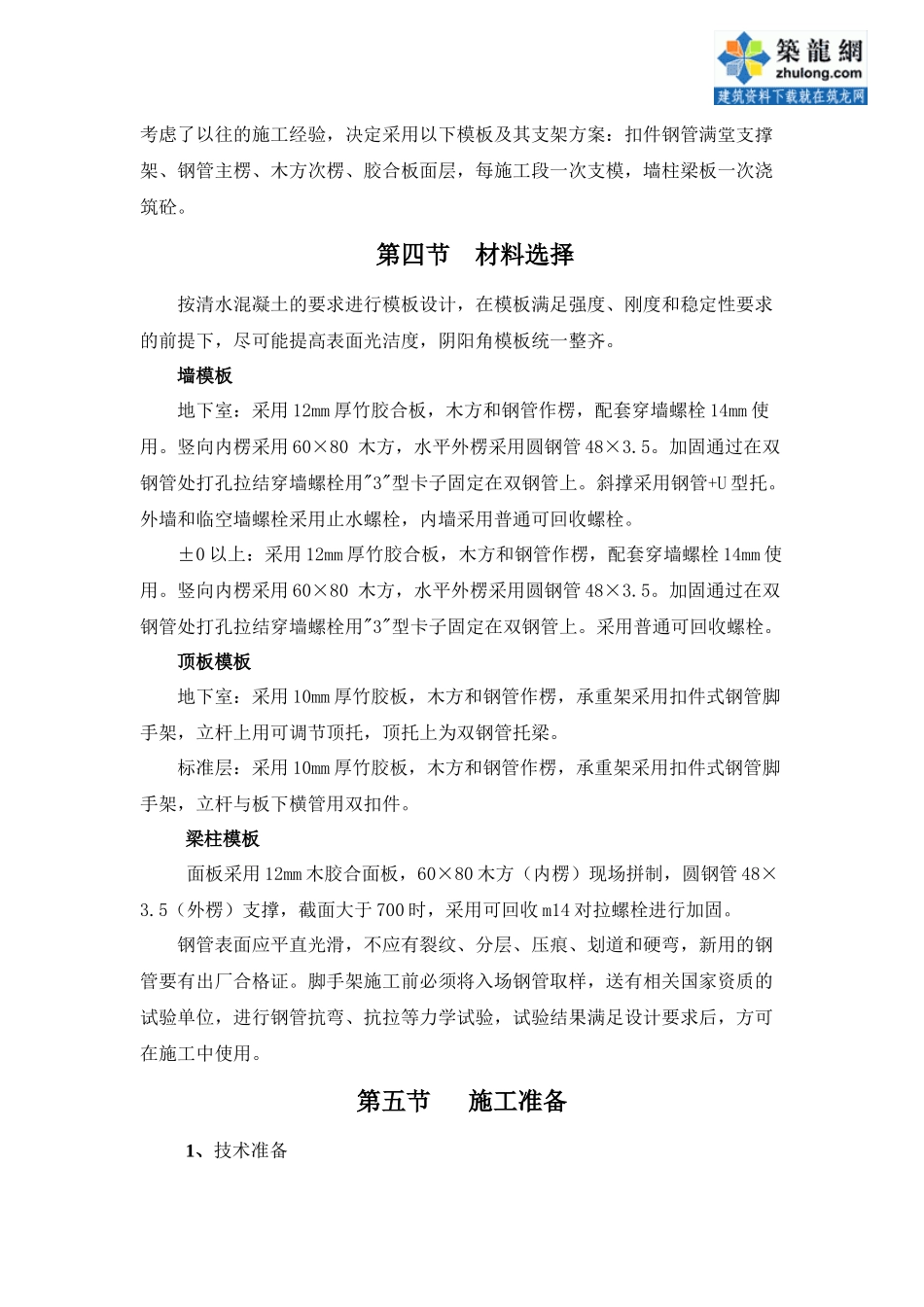

第四节材料选择按清水混凝土的要求进行模板设计,在模板满足强度、刚度
