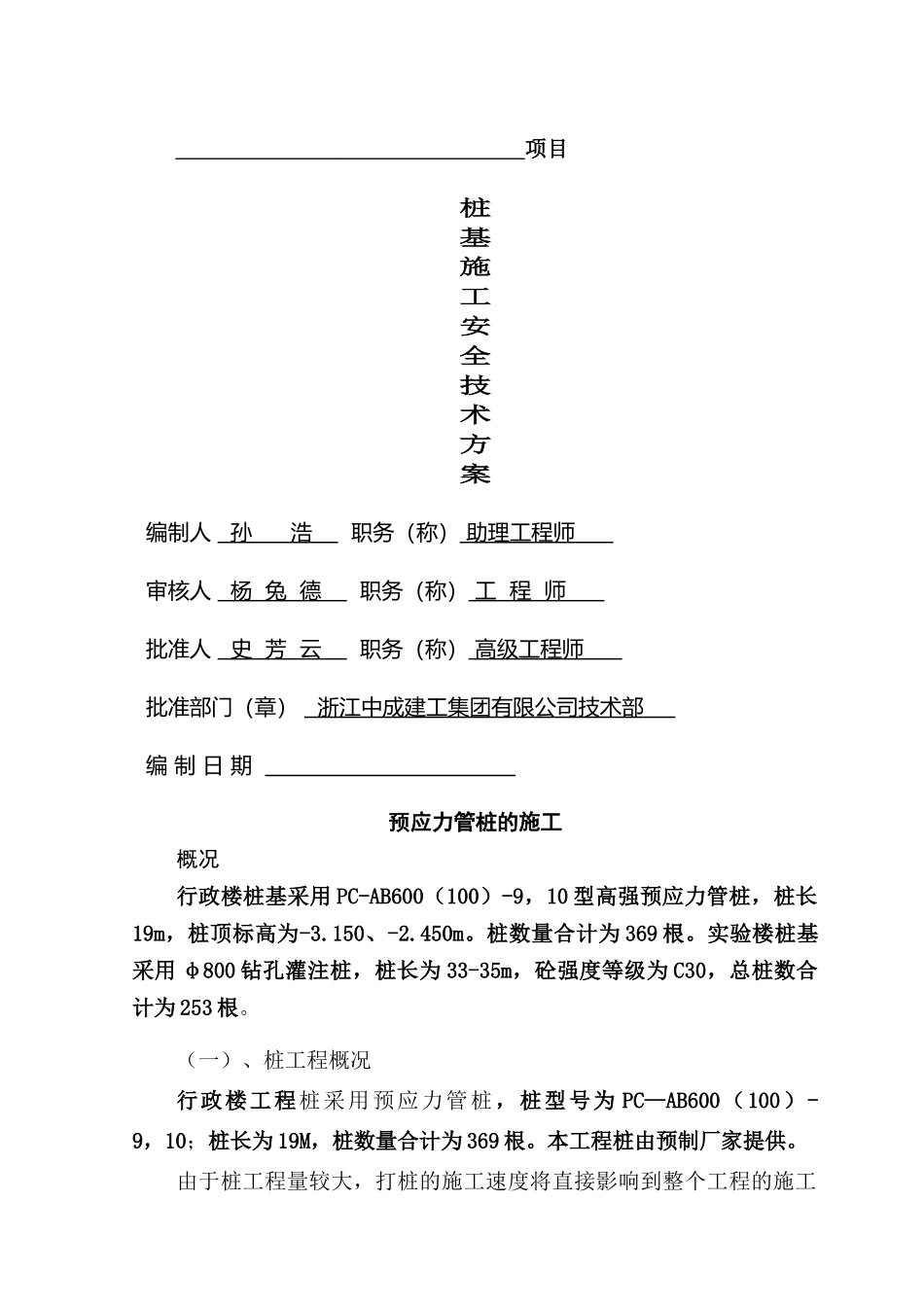

项目桩基施工安全技术方案编制人孙浩职务(称)助理工程师审核人杨兔德职务(称)工程师批准人史芳云职务(称)高级工程师批准部门(章)浙江中成建工集团有限公司技术部编制日期预应力管桩的施工概况行政楼桩基采用PC-AB600(100)-9,10型高强预应力管桩,桩长19m,桩顶标高为-3
150、-2
桩数量合计为369根
实验楼桩基采用φ800钻孔灌注桩,桩长为33-35m,砼强度等级为C30,总桩数合计为253根
(一)、桩工程概况行政楼工程桩采用预应力管桩,桩型号为PC—AB600(100)-9,10;桩长为19M,桩数量合计为369根
本工程桩由预制厂家提供

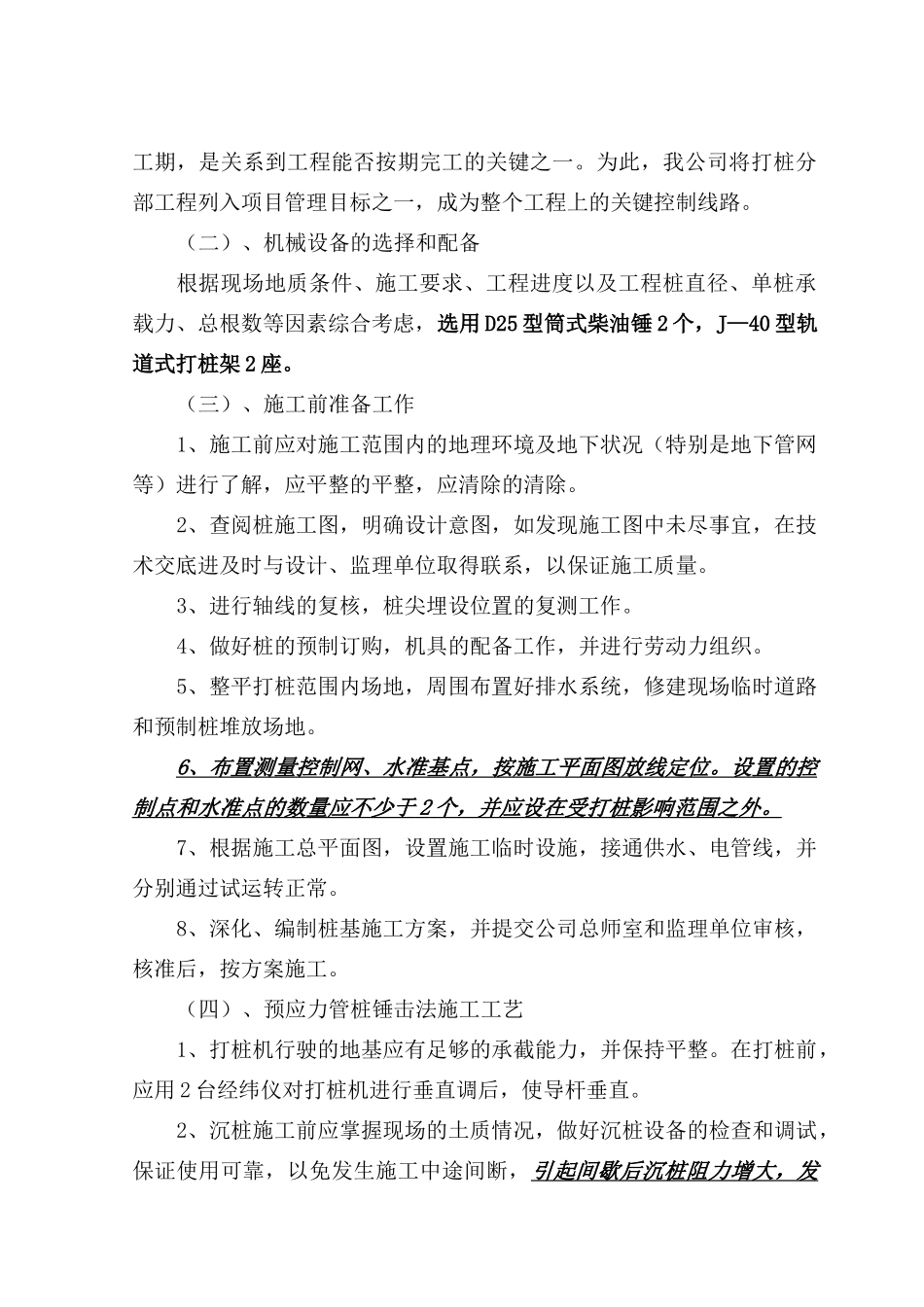

由于桩工程量较大,打桩的施工速度将直接影响到整个工程的施工工期,是关系到工程能否按期完工的关键之一
为此,我公司将打桩分部工程列入项目管理目标之一,成为整个工程上的关键控制线路
(二)、机械设备的选择和配备根据现场地质条件、施工要求、工程进度以及工程桩直径、单桩承载力、总根数等因素综合考虑,选用D25型筒式柴油锤2个,J—40型轨道式打桩架2座
(三)、施工前准备工作1、施工前应对施工范围内的地理环境及地下状况(特别是地下管网等)进行了解,应平整的平整,应清除的清除
2、查阅桩施工图,明确设计意图,如发现施工图中未尽事宜,在技术交底进及时与设计、监理单位取得联系,以保证施工质量
3、进行轴线的复核,桩尖埋设位置的复测工作
4、做好桩的预制订购,机具的配备工作,并进行劳动力组织
5、整平打桩范围内场地,周围布置好排水系统,修建现场临时道路和预制桩堆放场地
6、布置测量控制网、水准基点,按施工平面图放线定位
设置的控制点和水准点的数量应不少于2个,并应设在受打桩影响范围之外
7、根据施工总平面图,设置施工临时设施,接通供水、电管线,并分别通过试运转正常
8、深化、编制桩基施工方案,并提交公司总师室和监理单位审核,
