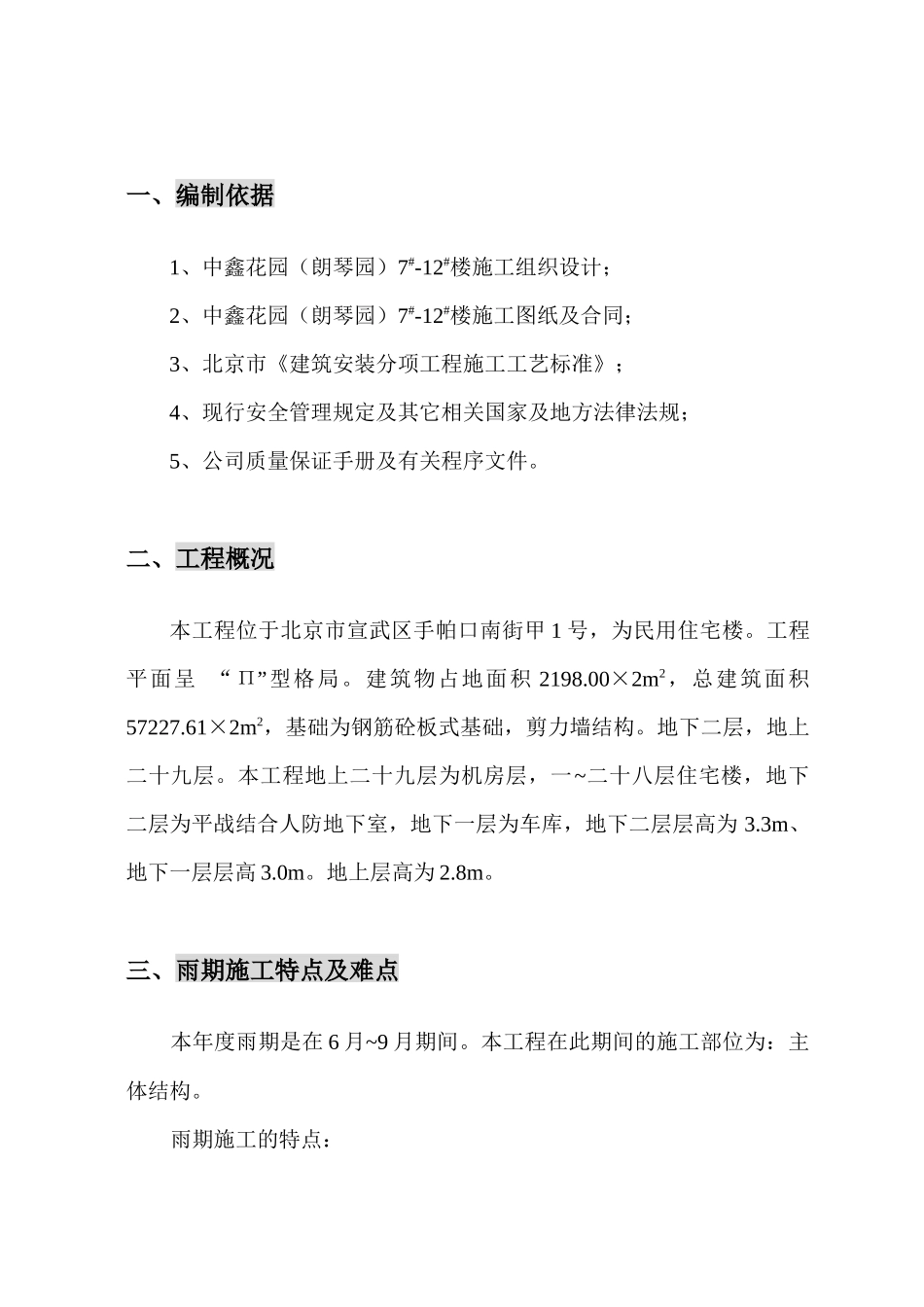

一、编制依据1、中鑫花园(朗琴园)7#-12#楼施工组织设计;2、中鑫花园(朗琴园)7#-12#楼施工图纸及合同;3、北京市《建筑安装分项工程施工工艺标准》;4、现行安全管理规定及其它相关国家及地方法律法规;5、公司质量保证手册及有关程序文件
二、工程概况本工程位于北京市宣武区手帕口南街甲1号,为民用住宅楼
工程平面呈“Π”型格局
建筑物占地面积2198
00×2m2,总建筑面积57227
61×2m2,基础为钢筋砼板式基础,剪力墙结构
地下二层,地上二十九层
本工程地上二十九层为机房层,一~二十八层住宅楼,地下二层为平战结合人防地下室,地下一层为车库,地下二层层高为3
3m、地下一层层高3
地上层高为2
三、雨期施工特点及难点本年度雨期是在6月~9月期间
本工程在此期间的施工部位为:主体结构

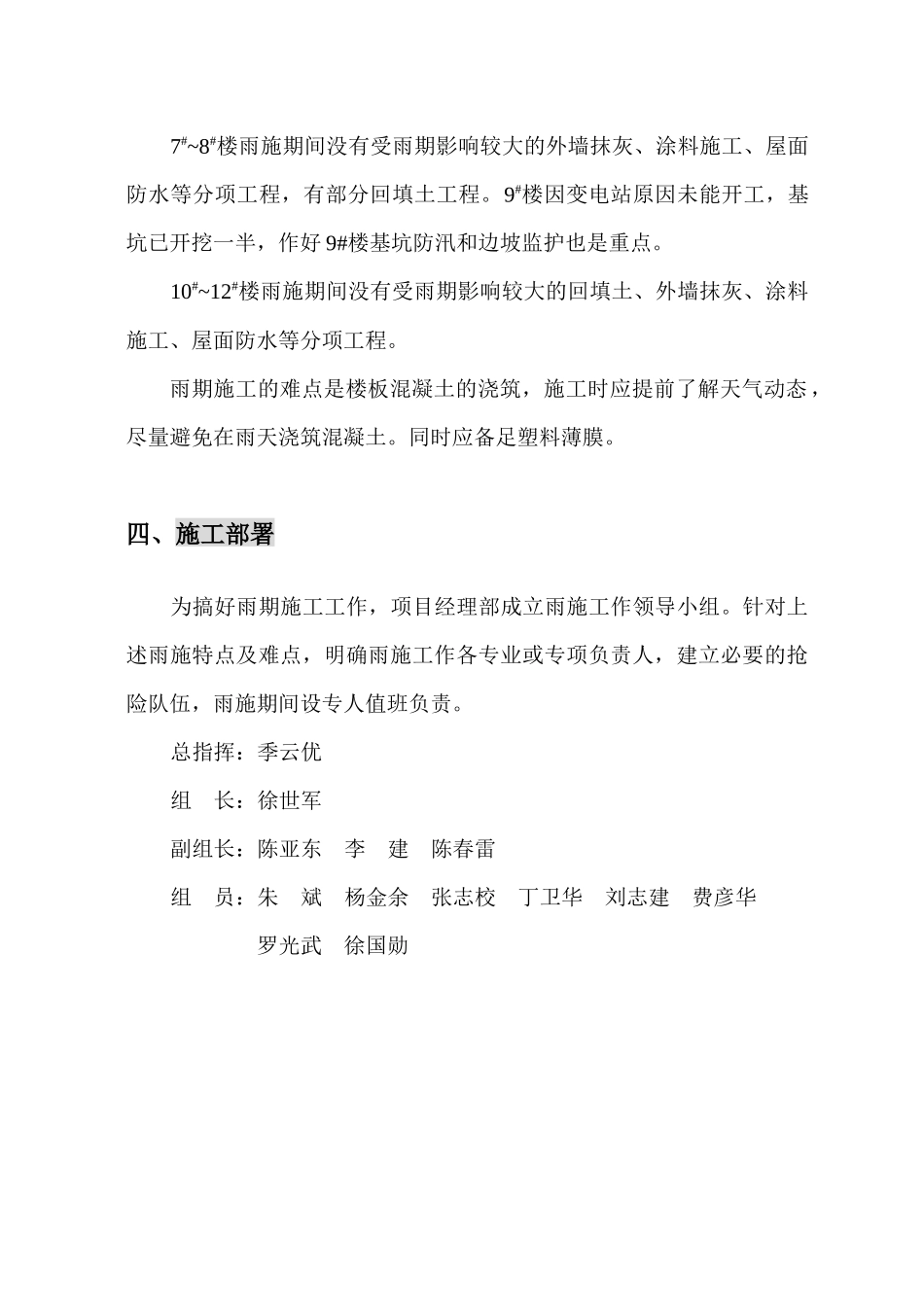

雨期施工的特点:7#~8#楼雨施期间没有受雨期影响较大的外墙抹灰、涂料施工、屋面防水等分项工程,有部分回填土工程
9#楼因变电站原因未能开工,基坑已开挖一半,作好9#楼基坑防汛和边坡监护也是重点
10#~12#楼雨施期间没有受雨期影响较大的回填土、外墙抹灰、涂料施工、屋面防水等分项工程
雨期施工的难点是楼板混凝土的浇筑,施工时应提前了解天气动态,尽量避免在雨天浇筑混凝土
同时应备足塑料薄膜
四、施工部署为搞好雨期施工工作,项目经理部成立雨施工作领导小组
针对上述雨施特点及难点,明确雨施工作各专业或专项负责人,建立必要的抢险队伍,雨施期间设专人值班负责

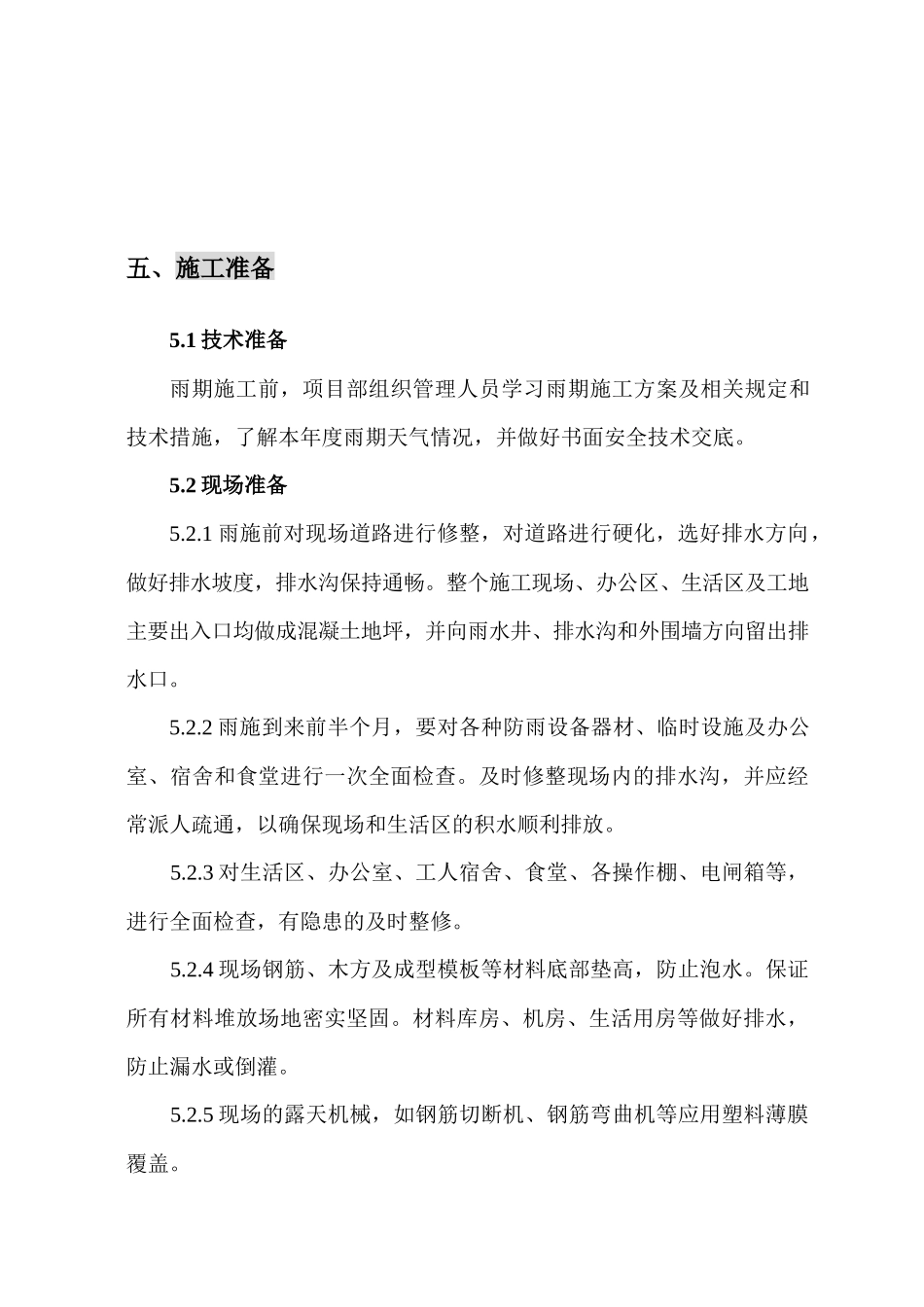

总指挥:季云优组长:徐世军副组长:陈亚东李建陈春雷组员:朱斌杨金余张志校丁卫华刘志建费彦华罗光武徐国勋五、施工准备5
1技术准备雨期施工前,项目部组织管理人员学习雨期施工方案及相关规定和技术措施,了解本年度雨期天气情况,并做好书面安全技术交底
2现场准备5
1雨施前对现场道路进行修整,对道路进行硬化,选好排水方向,做
