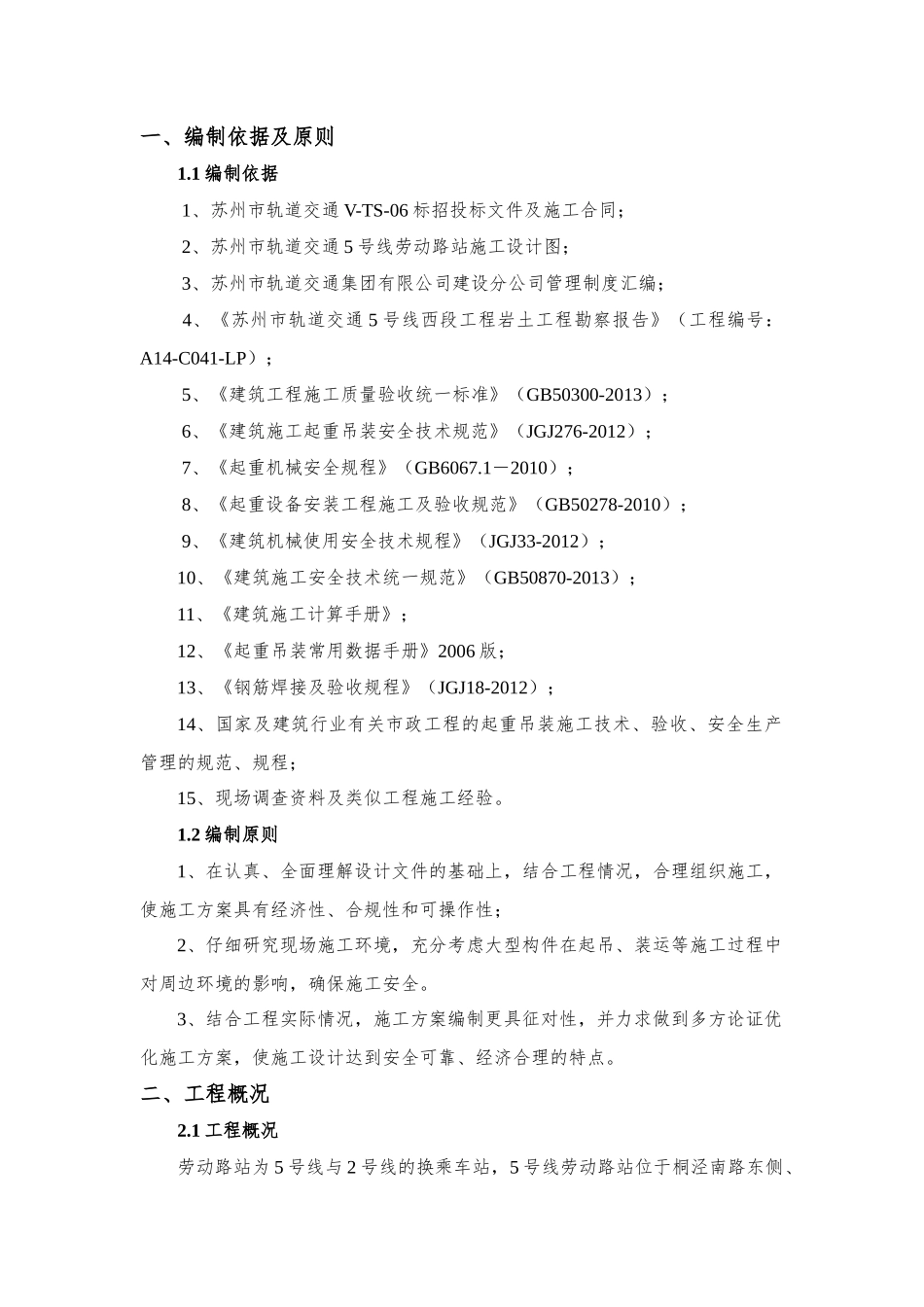

一、编制依据及原则1
1编制依据1、苏州市轨道交通V-TS-06标招投标文件及施工合同;2、苏州市轨道交通5号线劳动路站施工设计图;3、苏州市轨道交通集团有限公司建设分公司管理制度汇编;4、《苏州市轨道交通5号线西段工程岩土工程勘察报告》(工程编号:A14-C041-LP);5、《建筑工程施工质量验收统一标准》(GB50300-2013);6、《建筑施工起重吊装安全技术规范》(JGJ276-2012);7、《起重机械安全规程》(GB6067
1-2010);8、《起重设备安装工程施工及验收规范》(GB50278-2010);9、《建筑机械使用安全技术规程》(JGJ33-2012);10、《建筑施工安全技术统一规范》(GB50870-2013);11、《建筑施工计算手册》;12、《起重吊装常用数据手册》2006版;13、《钢筋焊接及验收规程》(JGJ18-2012);14、国家及建筑行业有关市政工程的起重吊装施工技术、验收、安全生产管理的规范、规程;15、现场调查资料及类似工程施工经验
2编制原则1、在认真、全面理解设计文件的基础上,结合工程情况,合理组织施工,使施工方案具有经济性、合规性和可操作性;2、仔细研究现场施工环境,充分考虑大型构件在起吊、装运等施工过程中对周边环境的影响,确保施工安全
3、结合工程实际情况,施工方案编制更具征对性,并力求做到多方论证优化施工方案,使施工设计达到安全可靠、经济合理的特点
二、工程概况2
1工程概况劳动路站为5号线与2号线的换乘车站,5号线劳动路站位于桐泾南路东侧、劳动路南侧,线路沿一条尚未实施的规划路东西走向布设
车站西侧接港务路站,东侧接盘胥路站
劳动路站为岛式站台车站,主体结构为地下四层双柱三跨闭合框架结构,采用明挖顺作法施工,车站外包总长度为160
5m,标准段结构内净宽度为22

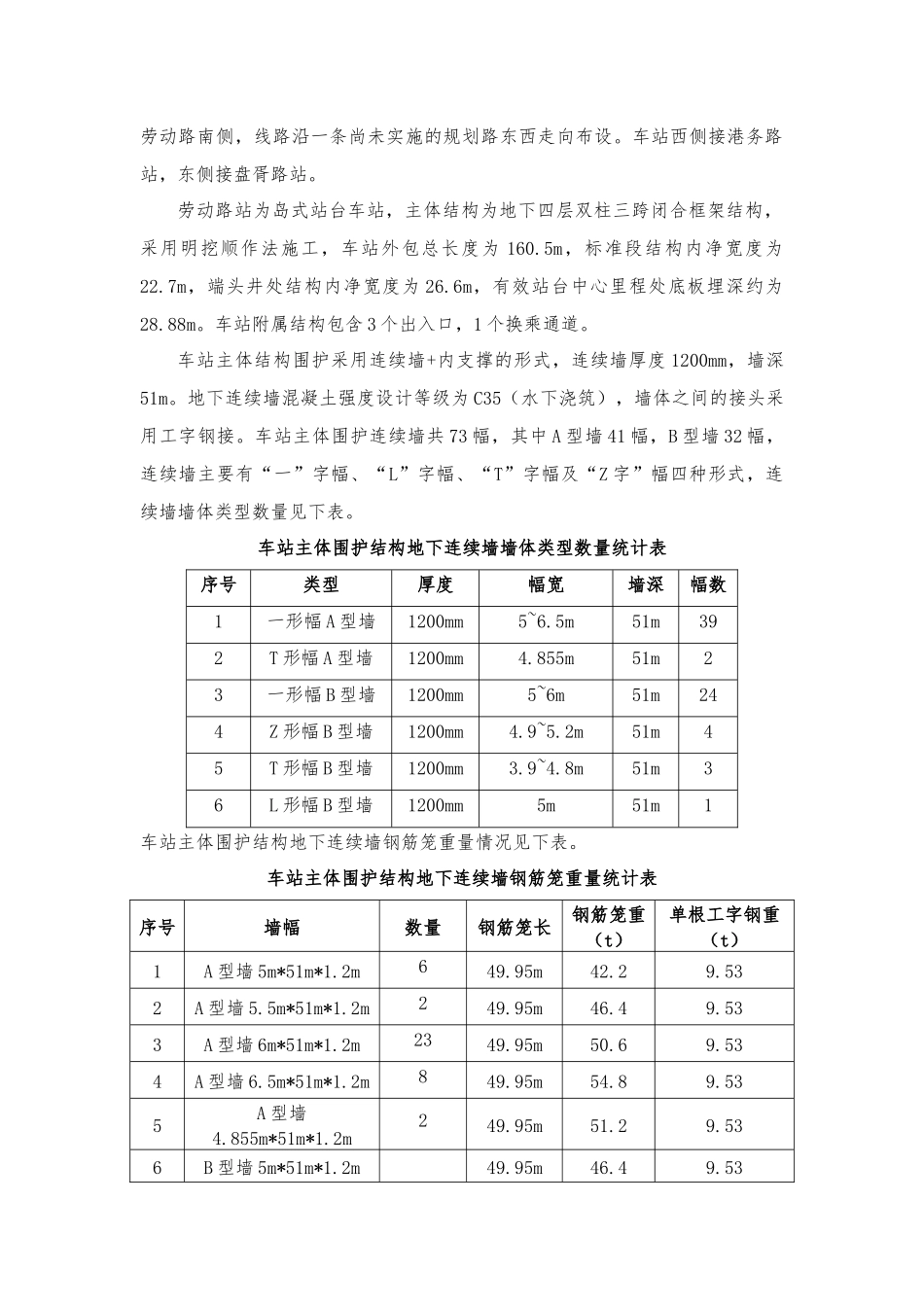

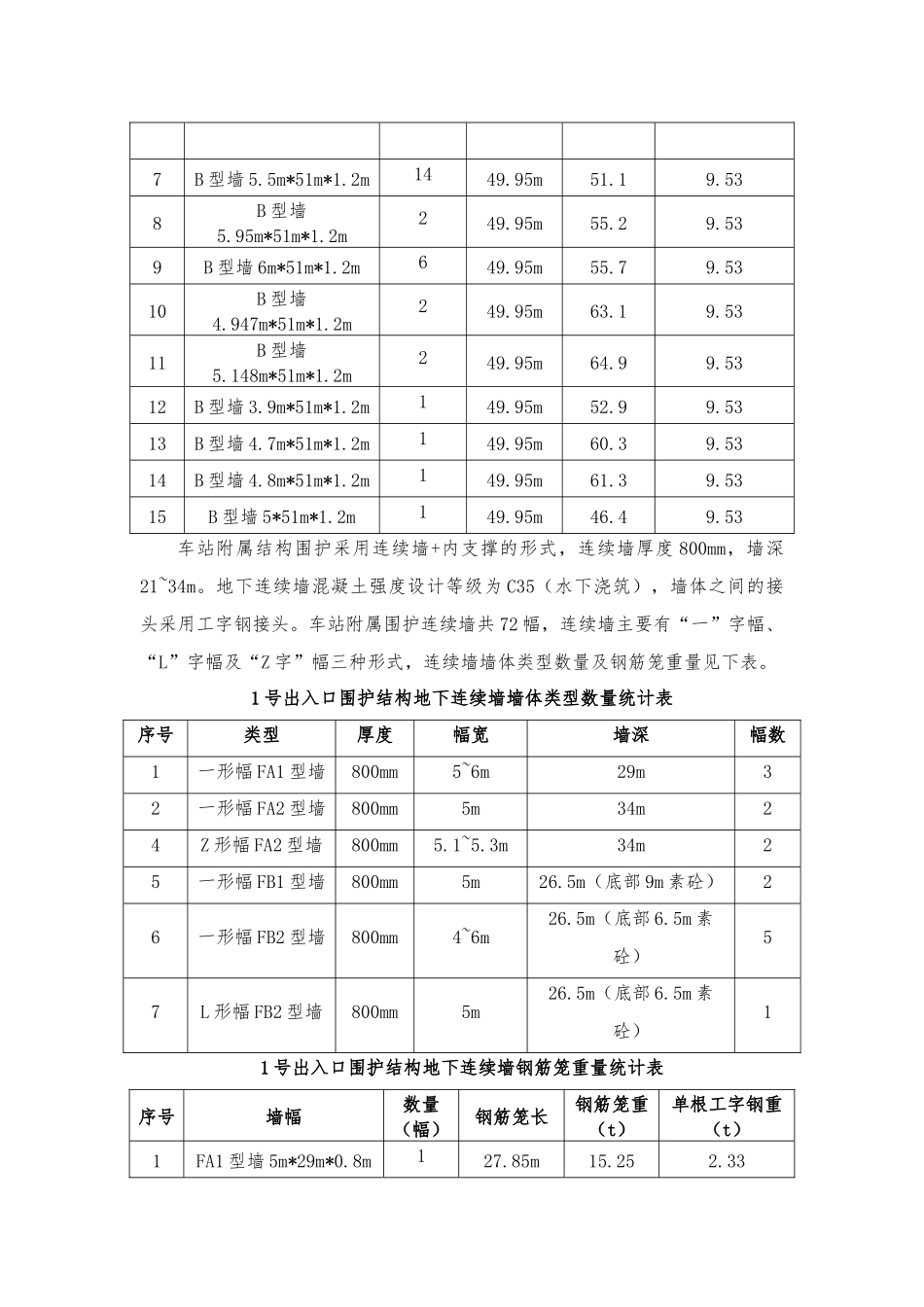

7m,端头井处结构内净宽度为26
