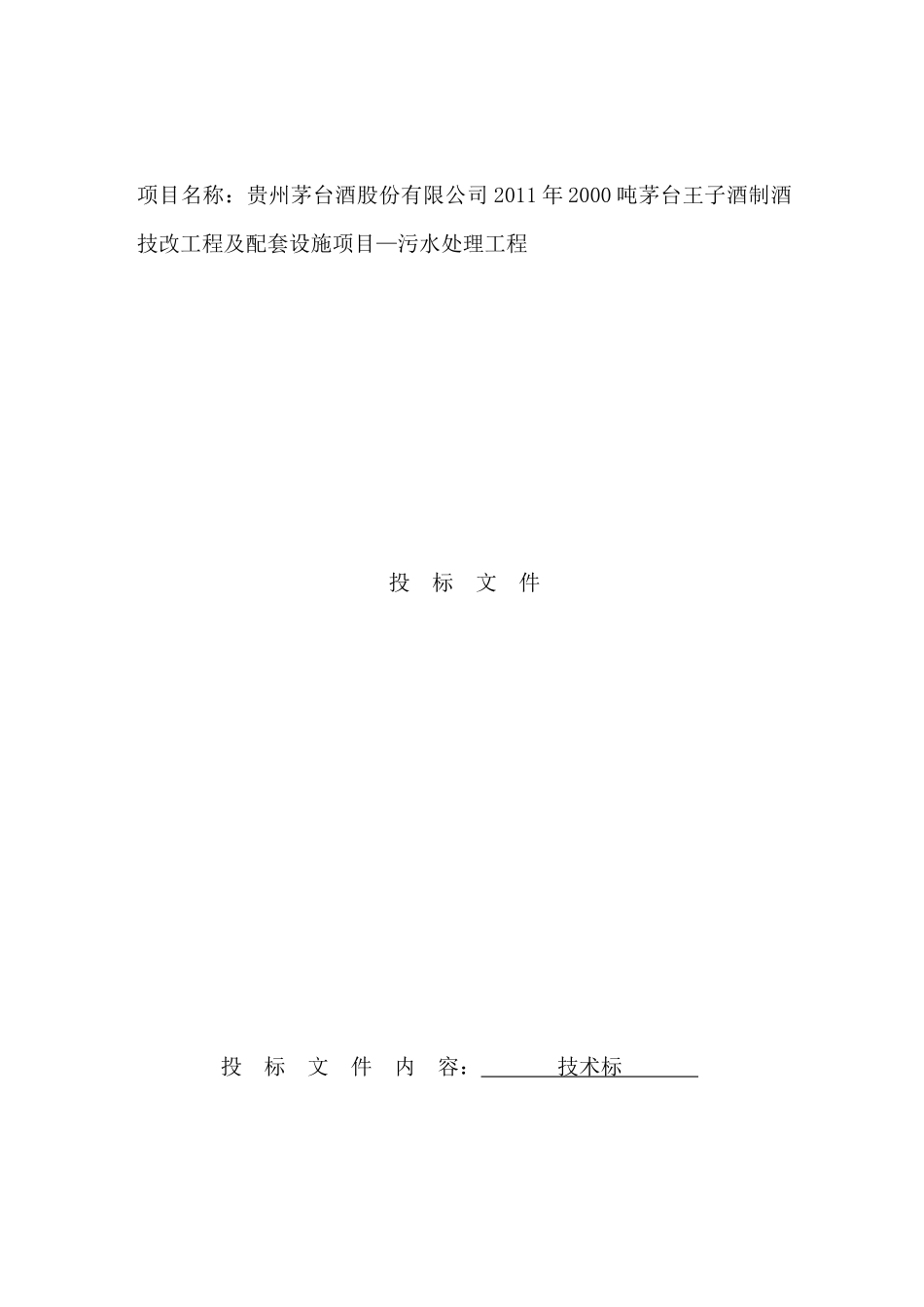

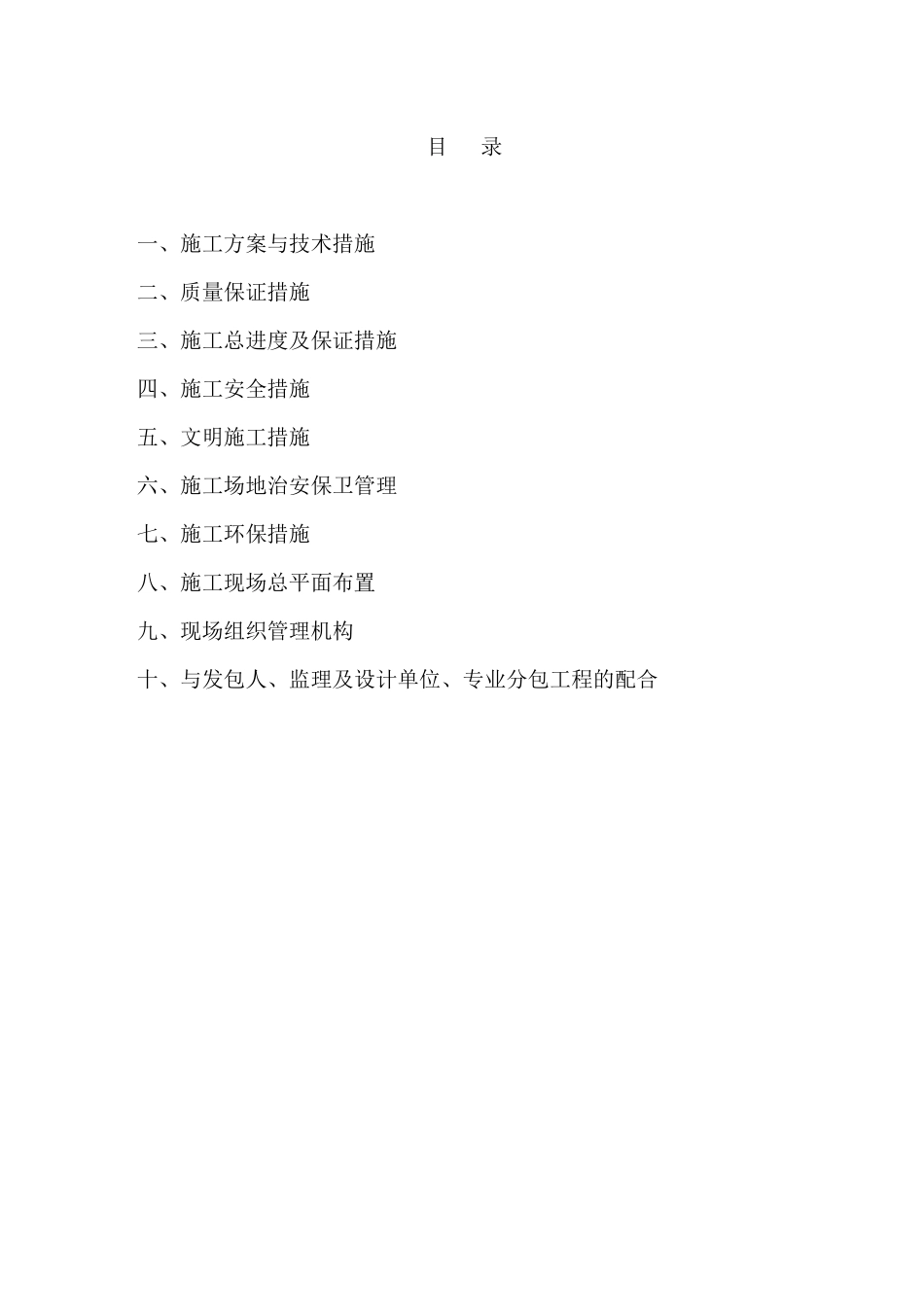

项目名称:贵州茅台酒股份有限公司2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程投标文件投标文件内容:技术标目录一、施工方案与技术措施二、质量保证措施三、施工总进度及保证措施四、施工安全措施五、文明施工措施六、施工场地治安保卫管理七、施工环保措施八、施工现场总平面布置九、现场组织管理机构十、与发包人、监理及设计单位、专业分包工程的配合一、施工方案与技术措施1
工程名称:贵州茅台酒股份有限公司2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程1
设计单位:贵州省建筑设计研究院1
贵州茅台酒股份有限公司2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程招标文件;b
贵州茅台酒股份有限公司2011年2000吨茅台王子酒制酒技改工程及配套设施项目—污水处理工程施工图;c
现行国家有关工程施工规范、规程及技术标准;d
贵州省有关政策和文件规定;e
现场踏勘情况;f
我单位ISO9001质量管理体系文件;g
我单位施工类似工程施工经验等

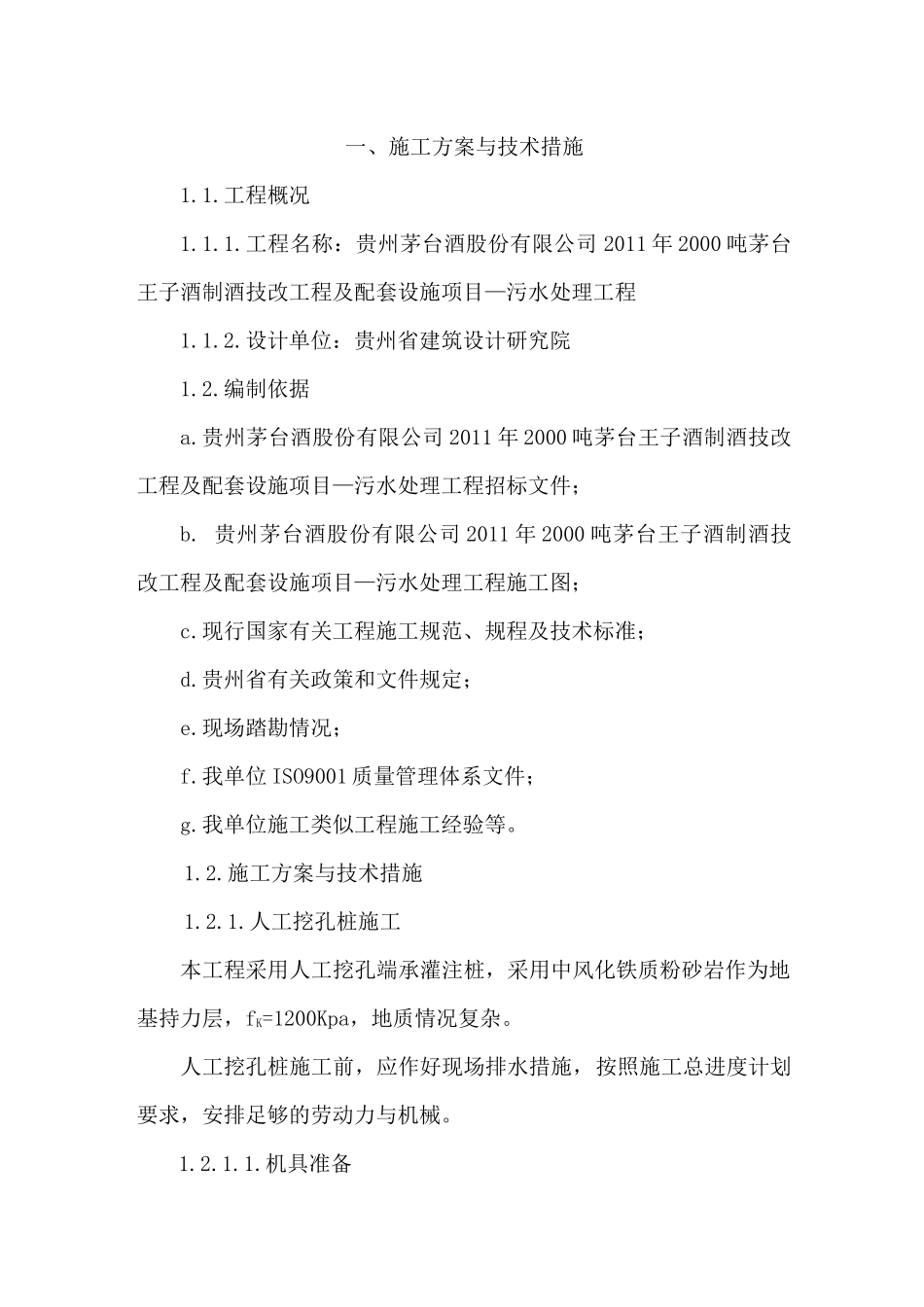

施工方案与技术措施1
人工挖孔桩施工本工程采用人工挖孔端承灌注桩,采用中风化铁质粉砂岩作为地基持力层,fK=1200Kpa,地质情况复杂
人工挖孔桩施工前,应作好现场排水措施,按照施工总进度计划要求,安排足够的劳动力与机械
机具准备提升机具:1T卷扬机配三木塔、橡胶吊桶
挖孔工具:短柄铁锹、镐、锤、钎、风镐等
混凝土浇注机具:混凝土搅拌机、小直径插入式振捣器、串筒等
其它机具及设备:钢筋加工机具、支护模板、支撑架、36V低压变压器及内外照明设施等
认真研究阅读地质勘察报告及施工图纸,正确掌握桩基设计要求
首先,应对挖孔作业的整体可行性做出正确判断,然后对挖孔作业可能会出
