模板工程专项施工方案一、编制依据:1、工程施工图纸;2、施工现场提供的有关参数;3、《建筑施工扣件式钢管脚手架安全技术规范》(JG130-2001);4、《混凝土结构工程施工质量验收规范》GB50204-20025、《混凝土结构设计规范》GB50010-2002;6、《建筑结构荷载规范》(GB50009-2001)7、《钢结构设计规范》(GB50017-2003)8、《建筑地基基础设计规范》(GBJ7-89)
二、工程概况:中国胜华波集团2#、3#、5#车间工程,总建筑面积33958m2
2#车间为三层框架结构,底层层高为6
0m,开间最大8
4m,进深最大8
梁断面最大为300×850mm,柱断面尺寸最大为500×550mm,楼面板均为厚110mm,砼采用商品砼
3#车间为三层框架结构,底层层高为6
0m,开间最大8
4m,进深最大10
梁断面最大为300×1000mm,柱断面尺寸最大为450×550mm,楼面板均为厚110mm,砼采用商品砼
5#车间为三层框架结构,底层层高为6
0m,开间最大8
0m,进深最大8
梁断面最大为300×850mm,柱断面尺寸最大为500×600mm等,楼面板均为厚110mm,砼采用商品砼

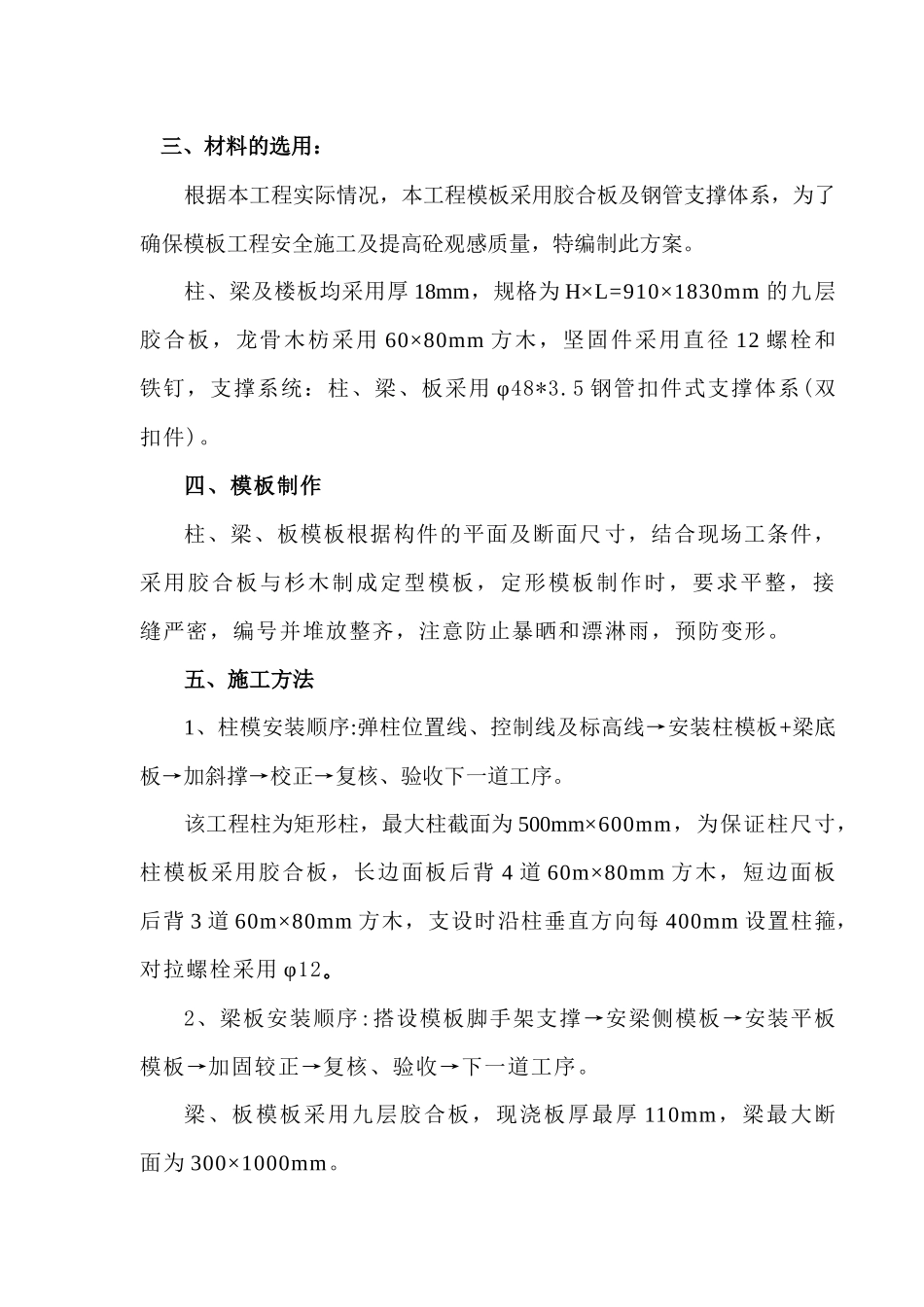

三、材料的选用:根据本工程实际情况,本工程模板采用胶合板及钢管支撑体系,为了确保模板工程安全施工及提高砼观感质量,特编制此方案
柱、梁及楼板均采用厚18mm,规格为H×L=910×1830mm的九层胶合板,龙骨木枋采用60×80mm方木,坚固件采用直径12螺栓和铁钉,支撑系统:柱、梁、板采用φ48*3
5钢管扣件式支撑体系(双扣件)
四、模板制作柱、梁、板模板根据构件的平面及断面尺寸,结合现场工条件,采用胶合板与杉木制成定型模板,定形模板制作时,要求平整,接缝严密,编号并堆放整齐,注意防止暴晒和漂淋雨,预防变形

五、施工方法1、柱模安装
