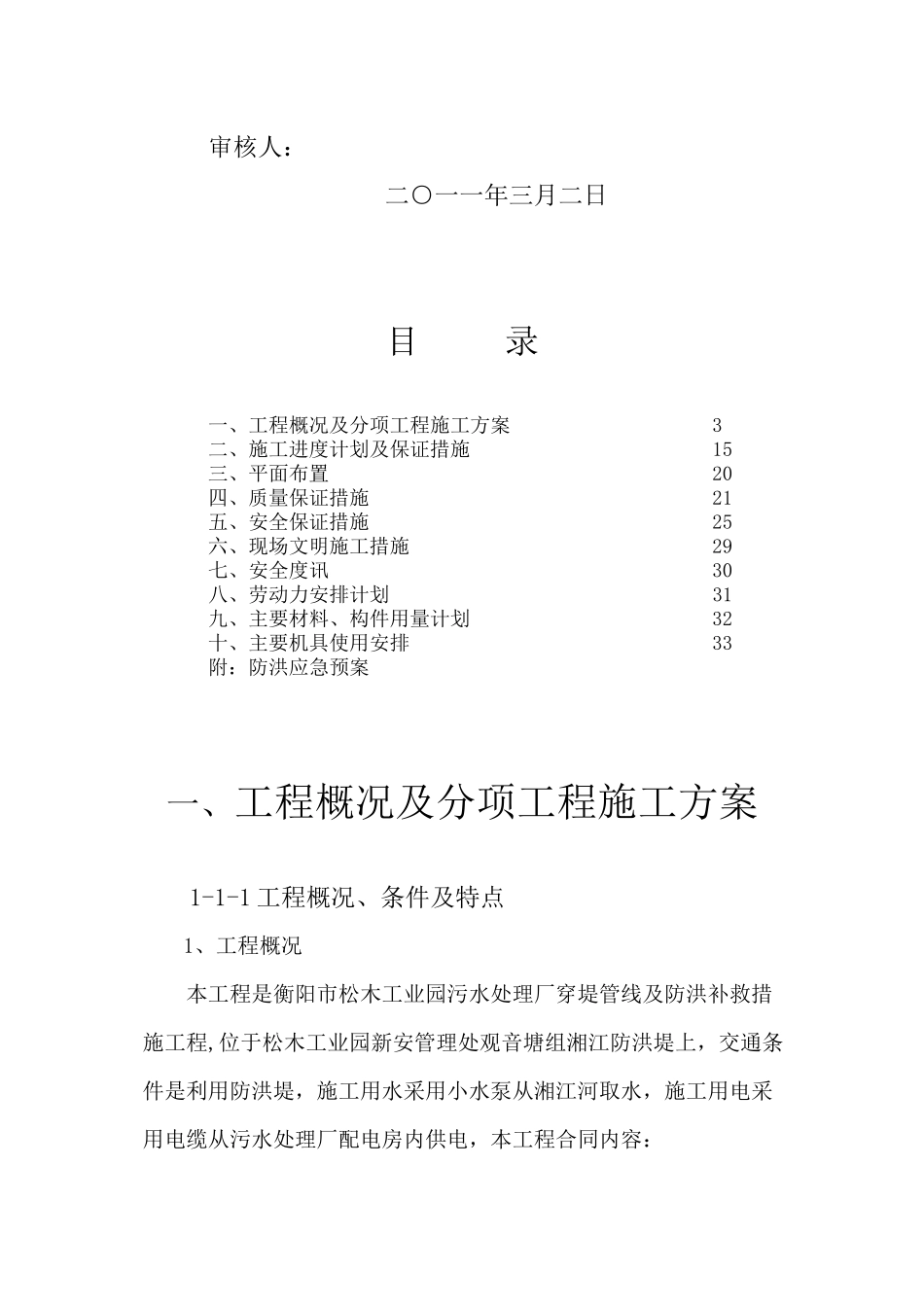

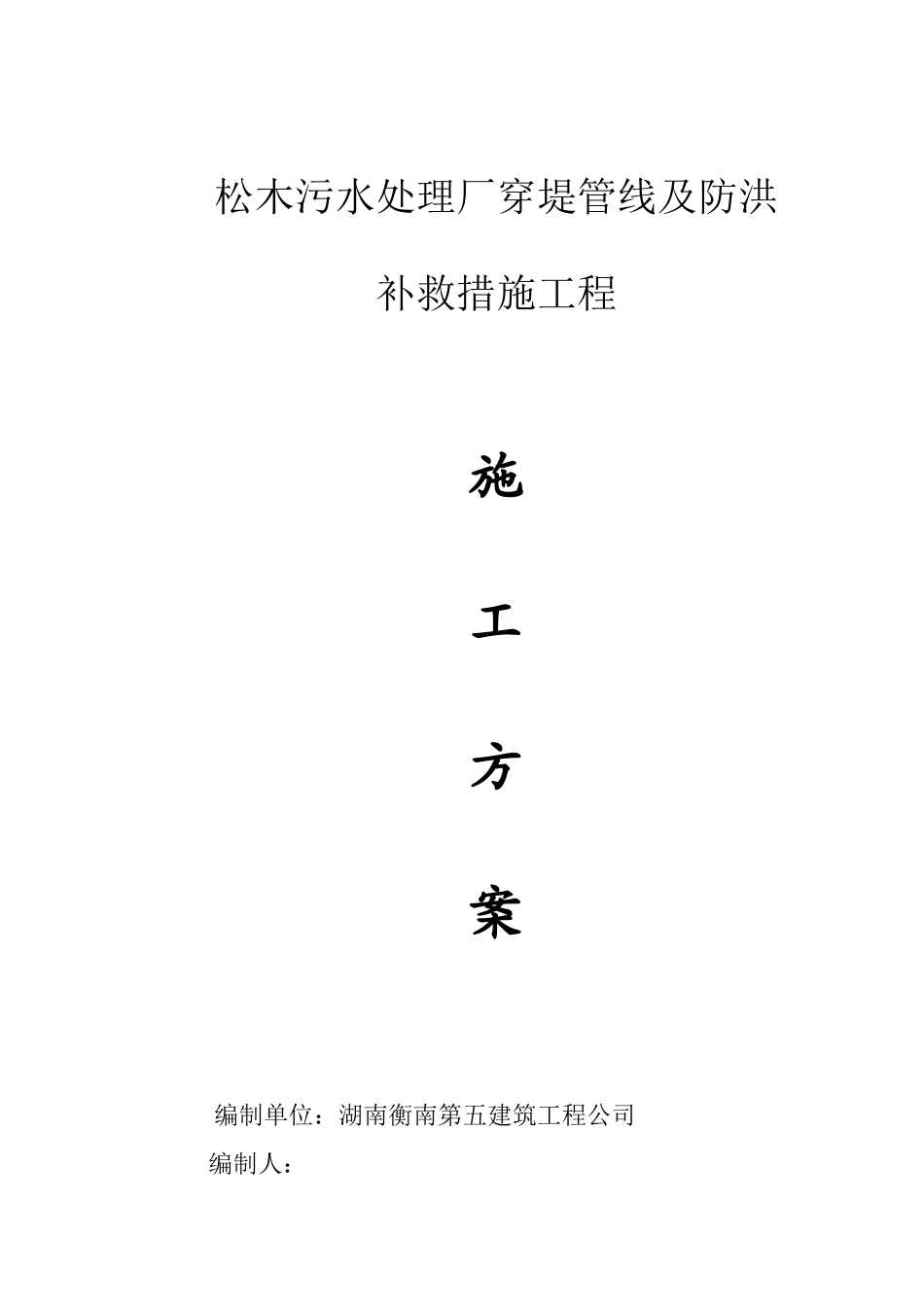

松木污水处理厂穿堤管线及防洪补救措施工程施工方案编制单位:湖南衡南第五建筑工程公司编制人:审核人:二○一一年三月二日目录一、工程概况及分项工程施工方案3二、施工进度计划及保证措施15三、平面布置20四、质量保证措施21五、安全保证措施25六、现场文明施工措施29七、安全度讯30八、劳动力安排计划31九、主要材料、构件用量计划32十、主要机具使用安排33附:防洪应急预案一、工程概况及分项工程施工方案1-1-1工程概况、条件及特点1、工程概况本工程是衡阳市松木工业园污水处理厂穿堤管线及防洪补救措施工程,位于松木工业园新安管理处观音塘组湘江防洪堤上,交通条件是利用防洪堤,施工用水采用小水泵从湘江河取水,施工用电采用电缆从污水处理厂配电房内供电,本工程合同内容:(1)排污穿堤管道:排污管道采用预制C25钢筋砼企口管,设计管内径1000㎜,壁厚200㎜,公称压力为0.6Mpa,企口管接头,接头止水采用BW橡皮止水条,管内壁采用环氧树脂砂浆贴耐酸砖防腐。(2)断流设施:出水口处采用节能型拍门,进口处采用止水闸门,启闭机启闭。(3)出口消能工:出口消能采用底流消能形式;消力池尾端设置海曼。(4)土方开挖:采用反铲挖掘机与人工相结合的方式进行,土方均采用自卸汽车外运至3㏎外弃土场。(5)补偿补救措施:A、对排污口上下游各20m共40m范围内堤基进行高喷防渗处理;B、对排污口上下游各20m土堤加高培厚,同时向两边放坡,与现有堤顶衔接,放坡长度各31m;C、对排污口上下游30m,下游50m,共80m范围士堤临水面进行抛石固脚;D、对排污口上下游20m共40m范围(除消力池范围外)土堤临水坡进行砼预制块护坡;E、排污口水位窒高补偿措施为:补偿770m长的泥结石路面(厚10cm,宽8cm);本工程钢筋混凝土结构部分:泄槽底板、消力池底板均采用C25砼;泄槽边墙、消力池边墙均采用C20砼;连续管座采用C20砼;截水环采用C20砼;基础垫层采用C15砼。1-1-2工程条件1、场地情况:本工程场地为湘江河一级阶地地貌单元,原场地东部为湘江河,西部区域为稻田及耕土,经人工挖平、填平而成。地形较平坦开阔,地面标高为51.0m-53.0m之间。现有防洪堤顶标高为:59.5m,河床标高为:45.7m,防洪堤为简易公路通往本建筑场地,交通条件睛天时可满足施工要求。同时该工程建设周边施工环境好,施工时可不考虑对邻近建(构)筑物的影响。1-1-3施工特点本工程施工工期紧,必须在汛期到来之前施工完毕,对施工段必须合理规划、统筹安排;1-2施工部署1-2-1施工管理目标1、工程质量:达到国家水利工程质量检验评定标准的合格等级。2、施工工期:合理规划施工工序,制订阶段工期目标,确保施工总工期40天(日历日)。3、安全生产:保证在工程施工过程中,杜绝发生一切事故、确保施工设备、施工用电安全。4、文明施工:实行现场标准化管理,施工现场和临时设施整洁、美观、卫生,施工过程中有序、低躁、无尘。5、服务目标:施工期间积极配合业主,满足业主对工程建设提出的各种合理要求。1-2-2施工组织管理机构设置公司组建工程项目经理部,代表公司具体对整个工程施工进行总承包全过程管理。公司及项目组织机构如下图:公司决策层公司专业分公司服务配合项目经理部指导监控公司职能部门材经综技施质料财营合术工安设务核管科科科备科算理科科科各专业施工队伍1、管理人员、施工队伍:抽调思想素质好、技术水平高的技术、管理人员组成一支技术配套、管理经验丰富的项目班子,抽调责任心强、组织纪律性好、技术过硬的职工组成施工队伍施工。2、施工协调:建立业主、工程监理、设计、质监、施工等五方参加的协调会议制度,及时解决施工中的重大问题,充分尊重各单位的意见,协调与周边的关系,加强联系,如期按质地完成业主交付的施工任务。具体安排为:⑴建立包括业主、设计院、监理、质监、各协作施工单位参加的协调会议制度;⑵开工前编制详细的施工组织设计,主要分部工程的施工方案,确保施工有计划,有组织、有措施地顺利进行;⑶施工前进行图纸会审,将存在的问题及早处理,编制详细的施工技术交底使施工操作人员熟悉设计施工意图;⑷服从监理工程师的施工协调指挥,各专业工种的隐蔽工程实施会签制,防止遗漏。3、工程...
