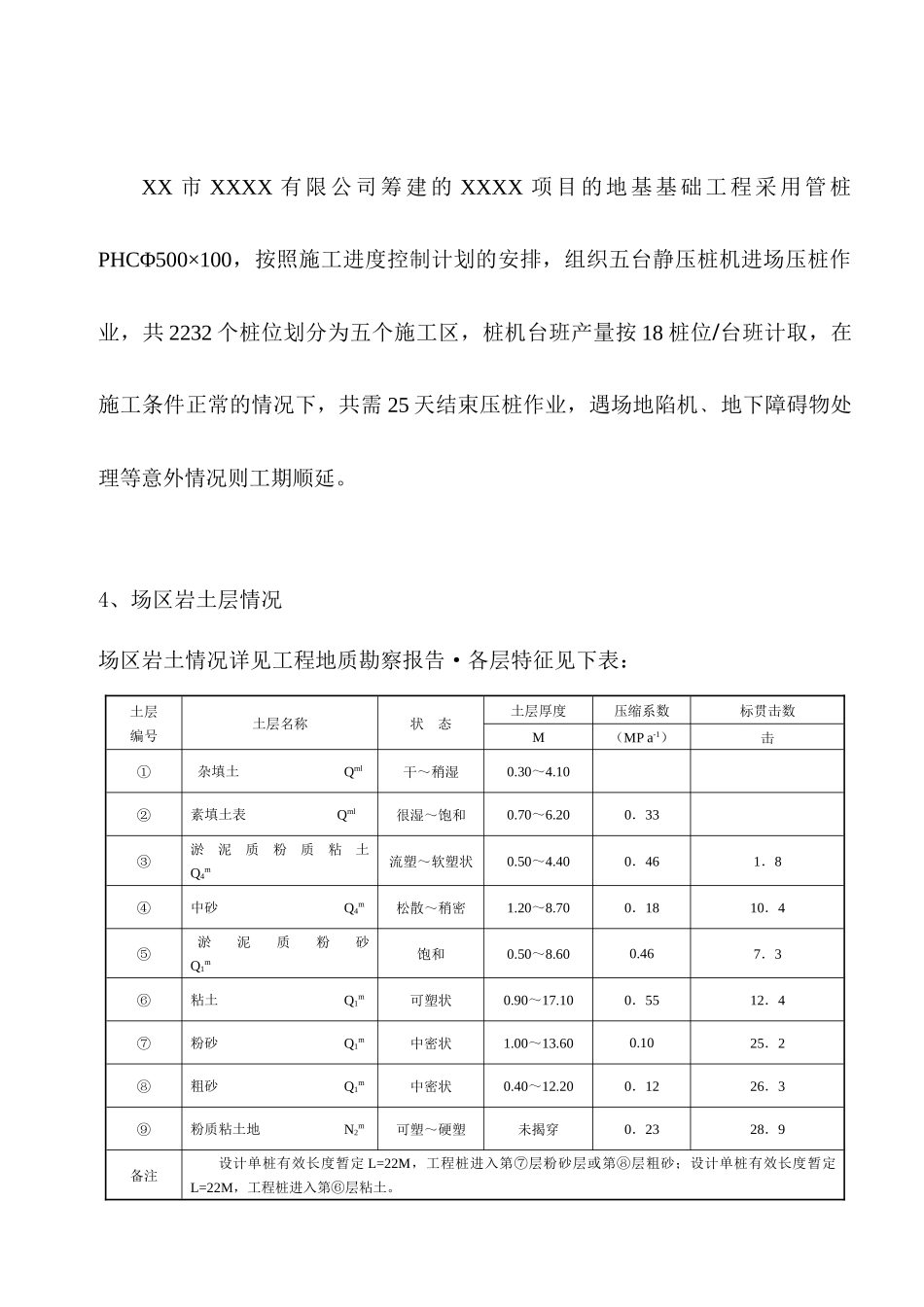

XX工程管桩基础工程静压施工方案一、工程概况1、概述XX市XX有限公司筹建的XXXX项目,拟建建筑物为10栋25层高层住宅楼,采用框剪结构,管桩基础,场地北半部设1层地下室。场地位于XX市XX路东端南侧,规划总用地面积为39938.16㎡,建筑总占地面积为9238.10㎡,总建筑面积为144624.62㎡。场地为原旧村拆迁场区。场地原地貌单元属南渡江河口三角洲,微地貌形态属现代漫滩相Ⅰ级阶地,地形较平坦。XXXX地质工程地质勘察院于二00八年十月完成了《岩土工程勘察报告》;目前设计院完成该项目管桩基础结构施工准备用图,依据场区周围环境状况及工程地质条件可采用静压法施工作业。钻探55.20米深度揭露范围内,地下水主要赋存于②素填土、④层中砂、⑤层淤泥质粉砂,⑦层粉砂和⑧层粗砂中。勘察确定地下水最高水位标高为3.53米。经水质取样分析水的PH值=7.08~7.11,综合判定:地下水对砼结构无腐蚀性,对钢筋砼结构中的钢筋无腐蚀性;地下水对钢结构具弱腐蚀性;场地土对砼结构无腐蚀性,对钢筋砼结构中的钢筋无腐蚀性,较适宜采用管桩PHC桩型。2、压桩机械选择钻探揭露土层情况:杂填土——素填土——淤泥质粉质粘土——中砂——淤泥质粉砂——粘土——粉砂——粗砂——粉质粘土,共划分为九个工程地质层。设计采用Φ500×100PHC管桩,对于22米的桩长:设计要求单桩竖向承载力特征值为2000KN,垂直静载实验为4000KN;对于13米的桩长:设计要求单桩竖向承载力特征值为1300KN,垂直静载实验为2600KN。,工程桩属摩擦端承桩受力性状。分析全液压静力压桩机工作性能与技术参数指标,为有效控制好工程桩的成桩质量、施工进度等,可选定YZY500型或ZYJ600型静压机可满足施工要求。3、压桩施工进度控制XXXX项目的地基基础工程采用管桩PHCΦ500×100,按照本公司三体认证程序文件(质量管理体系):ZJ-CX-01-ZJ-CX-34规定,对供应商进行比选,选择具备专业砼制品厂生产的产品,由厂家按照施工进度计划的安排,组织管桩PHC运送到工地指定地点,施工现场指定的卸桩地点应尽量避免二次搬运,避免造成不必要的浪费。专业砼制品厂生产的管桩PHC最长13M,凡工程桩位须桩长度超过13M时,在抗震设防基本烈度达8级或以上的区域,必须采用电焊接桩。管桩基础工程压桩进度控制计划表项目名称:水岸听涛自压桩之日起算进度工作天机械设备日历天12345678910111213141516171819202122232425五台静压桩机共2232个桩位XX市XXXX有限公司筹建的XXXX项目的地基基础工程采用管桩PHCΦ500×100,按照施工进度控制计划的安排,组织五台静压桩机进场压桩作业,共2232个桩位划分为五个施工区,桩机台班产量按18桩位/台班计取,在施工条件正常的情况下,共需25天结束压桩作业,遇场地陷机﹑地下障碍物处理等意外情况则工期顺延。4、场区岩土层情况场区岩土情况详见工程地质勘察报告·各层特征见下表:土层编号土层名称状态土层厚度压缩系数标贯击数M(MPa-1)击①杂填土Qml干~稍湿0.30~4.10②素填土表Qml很湿~饱和0.70~6.200.33③淤泥质粉质粘土Q4m流塑~软塑状0.50~4.400.461.8④中砂Q4m松散~稍密1.20~8.700.1810.4⑤淤泥质粉砂Q1m饱和0.50~8.600.467.3⑥粘土Q1m可塑状0.90~17.100.5512.4⑦粉砂Q1m中密状1.00~13.600.1025.2⑧粗砂Q1m中密状0.40~12.200.1226.3⑨粉质粘土地N2m可塑~硬塑未揭穿0.2328.9备注设计单桩有效长度暂定L=22M,工程桩进入第⑦层粉砂层或第⑧层粗砂;设计单桩有效长度暂定L=22M,工程桩进入第⑥层粘土。桩机就位与施放桩节吊桩定位与夹桩管桩或桩机按M划线完成工程桩按停压标准停压压桩力与桩顶标高控制压桩时要注意观察挤土效应是否对桩有影响,若发现情况,应立即停止施工,报设计及甲方进行处理。5、工程桩的设计要求XX市XXXX有限公司筹建的XXXX项目的地基基础工程,由XX设计研究院有限公司设计采用管桩PHCΦ500×100,合计:2232个桩位。单桩竖向承载力特征值Ra分别为2000KN(桩长22米)和1300KN(桩长13米)。工程桩施工前,由建设单位组织相关单位进行压试桩﹑同时应根据预先制定好的压试桩程序控制操作,从而获取准确地压桩工程信息,经设计院分析确认为工程桩的停压标...
