水泥砼面层施工方案一、工程概况湖南涟源市交通建设工程公司承建的S217线寒婆坳至石槽公路改建工程A1合同段K20+080~K26+658
857段施工任务,即将进入水泥砼面层施工,上一步水泥稳定碎石基层工程和水泥砼试验段进行了交工检验,并检验合格
现水泥砼面层施工准备已完成,且人员和机械设备已经到位
二、水泥砼施工人员组织施工管理:黄晓清质量负责人:刘选平现场施工负责人:吴跃祖现场质检工程师:吴赛华谢益群试验室负责人:李金红实验员:陈青技术员:谢美良谢晓鹏安全负责人:肖济群安全员:肖铁华民工队伍一支,40人三、机械组织:HBT1600级配器2套,装载机2台,洒水车2台,备用柴油发动机1台,自卸汽车18辆,三滚轴水泥砼摊铺整平机一台,排式振捣机一台等

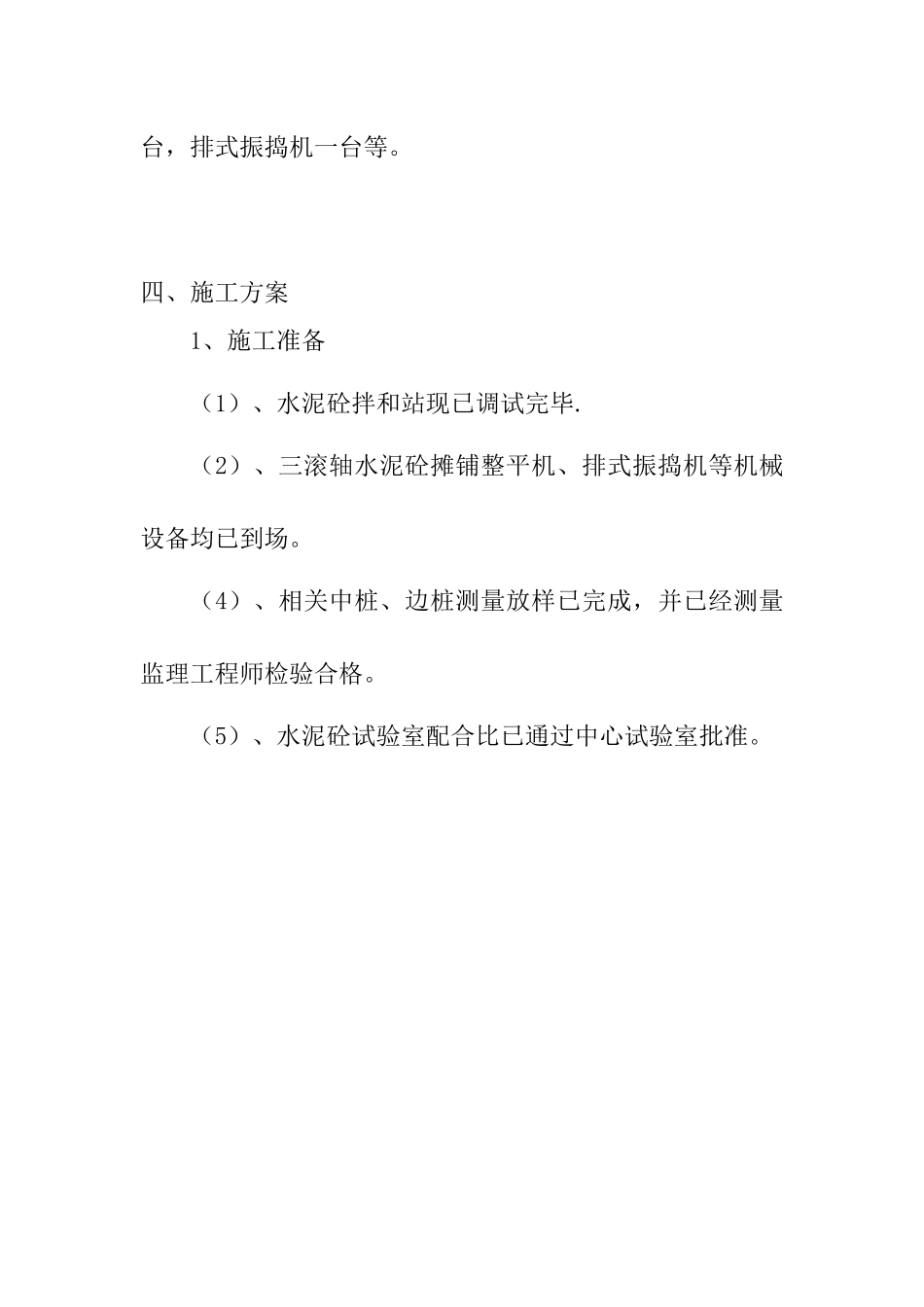

四、施工方案1、施工准备(1)、水泥砼拌和站现已调试完毕
(2)、三滚轴水泥砼摊铺整平机、排式振捣机等机械设备均已到场
(4)、相关中桩、边桩测量放样已完成,并已经测量监理工程师检验合格
(5)、水泥砼试验室配合比已通过中心试验室批准
2、施工工艺(1)、水泥砼面层施工流程图水泥砼面层施工工艺框图基层检测验收测量放样清扫基层支立钢模板洒水湿润砼拌合、运输、摊铺砼振捣、整平、抹面养生传力杆制作设置传力杆砼配合比设计(2)、水泥砼面层层施工工艺2
1材料要求2
1集料:质地坚硬、清洁、无风化,针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求
2水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求
3石料:质地坚硬、清洁、密实、无风化,极限抗压强度等各项物理力学指标符合设计规定,几何尺寸等外观指标符合规范要求
拆模切缝、拉纹、灌缝2
2测量放样用全站仪按极坐标法测量恢复中线,直线段每20米设一桩,平曲线段每10米设一桩,并在对应断面的路肩外侧设指示桩
在桩顶测设计高程,交叉拉线用钢尺
