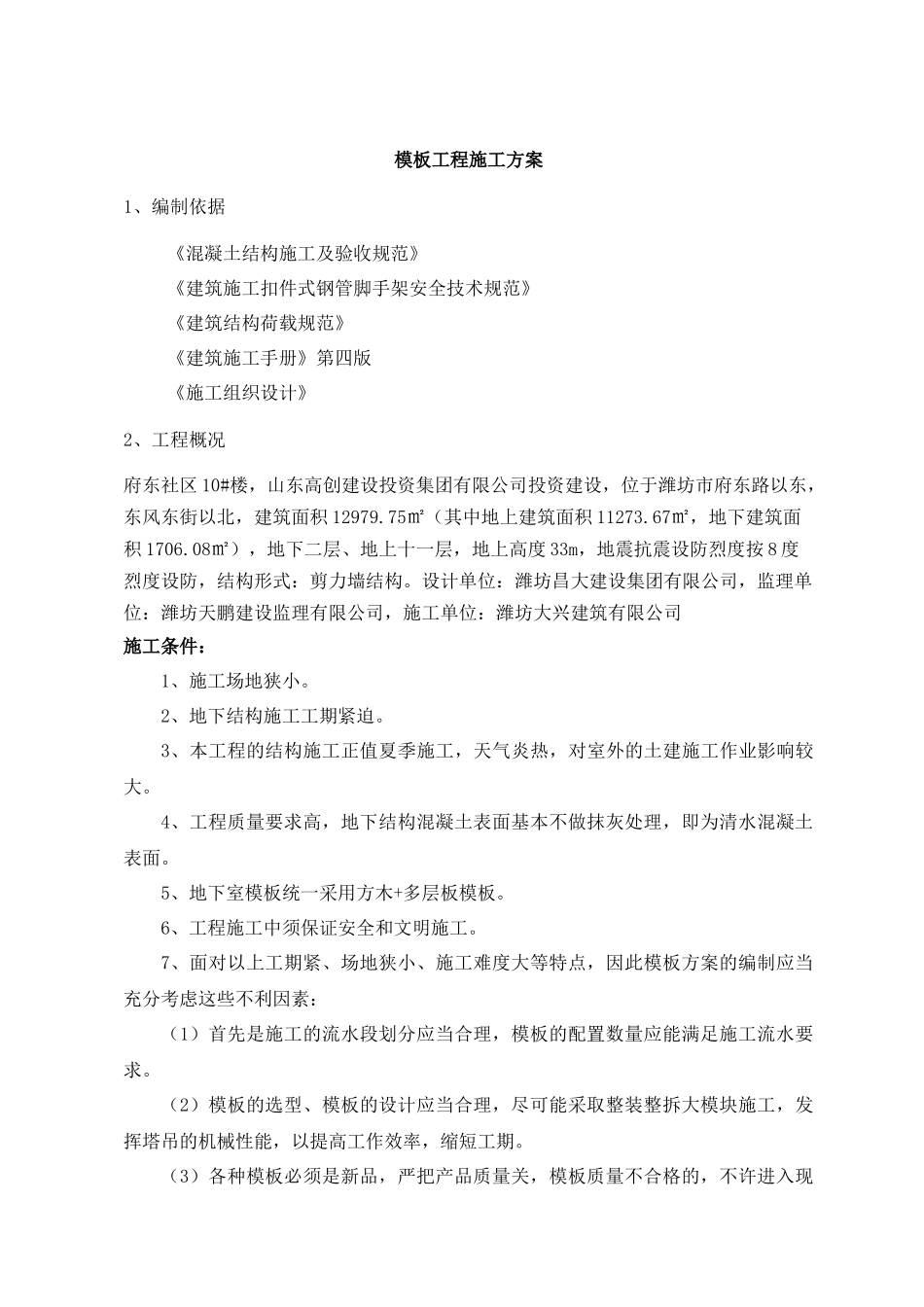

模板工程施工方案1、编制依据《混凝土结构施工及验收规范》《建筑施工扣件式钢管脚手架安全技术规范》《建筑结构荷载规范》《建筑施工手册》第四版《施工组织设计》2、工程概况府东社区10#楼,山东高创建设投资集团有限公司投资建设,位于潍坊市府东路以东,东风东街以北,建筑面积12979
75㎡(其中地上建筑面积11273
67㎡,地下建筑面积1706
08㎡),地下二层、地上十一层,地上高度33m,地震抗震设防烈度按8度烈度设防,结构形式:剪力墙结构
设计单位:潍坊昌大建设集团有限公司,监理单位:潍坊天鹏建设监理有限公司,施工单位:潍坊大兴建筑有限公司施工条件:1、施工场地狭小
2、地下结构施工工期紧迫
3、本工程的结构施工正值夏季施工,天气炎热,对室外的土建施工作业影响较大
4、工程质量要求高,地下结构混凝土表面基本不做抹灰处理,即为清水混凝土表面
5、地下室模板统一采用方木+多层板模板
6、工程施工中须保证安全和文明施工
7、面对以上工期紧、场地狭小、施工难度大等特点,因此模板方案的编制应当充分考虑这些不利因素:(1)首先是施工的流水段划分应当合理,模板的配置数量应能满足施工流水要求
(2)模板的选型、模板的设计应当合理,尽可能采取整装整拆大模块施工,发挥塔吊的机械性能,以提高工作效率,缩短工期
(3)各种模板必须是新品,严把产品质量关,模板质量不合格的,不许进入现场使用,重点是板的表面平整度和刚度
(4)各种架设工具进场前,必须经过油漆刷新处理,以达到施工现场文明整洁的要求

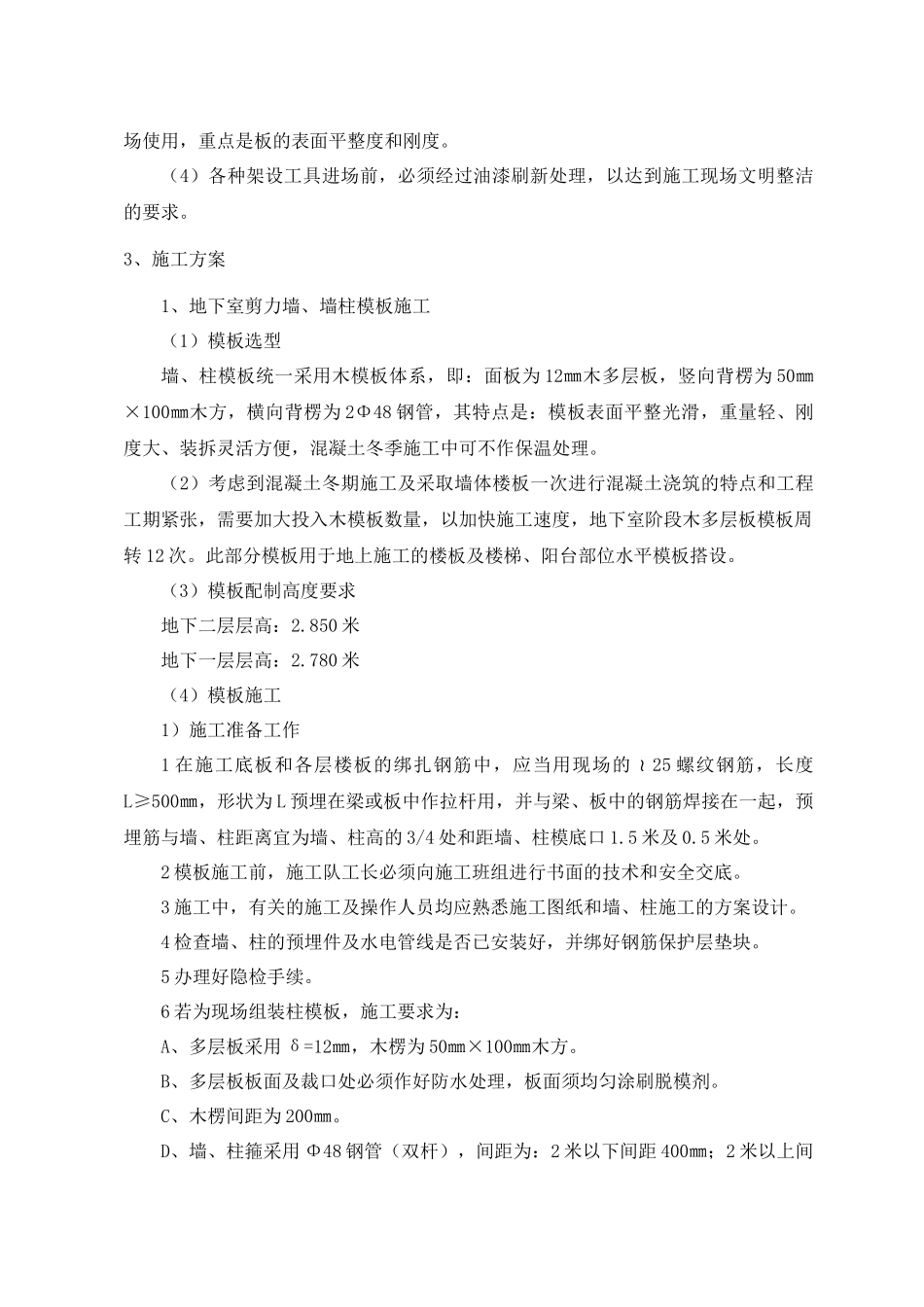

3、施工方案1、地下室剪力墙、墙柱模板施工(1)模板选型墙、柱模板统一采用木模板体系,即:面板为12㎜木多层板,竖向背楞为50㎜×100㎜木方,横向背楞为2Φ48钢管,其特点是:模板表面平整光滑,重量轻、刚度大、装拆灵活方便,混凝土冬季施工中可不作保温处理
(2)考虑到混凝土冬期施工及采取墙体楼板一次进行混
