棕榈路道路工程二标雨污水管道工程施工方案常州先达路桥工程有限责任公司2010-10-10一、工程概况1、工程简介棕榈路道路工程二标道路全长为1260m,道路分别与茶花路、玉龙路相交
与本段道路工程同步实施专业管线工程
专业管线包括:雨水、污水、给水、燃气、通讯和供电等管线的新建和改造
2、污水管道的主要形式及工作量(1)本工程污水管道设计采用HDPE、PE管
(2)污水管设计情况:管道接口:HDPE管采用橡胶接口;PE管采用热熔粘接
管道基础:HDPE管采用砂包封基础
检查井:采用φ1000、φ1250、圆形污水检查井
(3)主要工作量:DN600HDPE管:912M;DN500HDPE管:260MDN400HDPE管:452Mφ1000圆形污水检查井:44座;φ1250圆形污水检查井:1座;φ1500圆形污水检查井:1座;3、雨水管道的主要形式及工作量(1)本工程雨水管道依设计采用有:承插钢筋混凝土管平口钢筋混凝土管(2)雨水管设计情况:管道接口:D<800采用橡胶圈接口,800≤D≤1000雨水管采用钢丝网水泥砂浆抹带接口
管道基础:钢筋砼管采用10CM碎石垫层加120°混凝土基础
检查井:采用φ1000、φ1250、φ1500圆形雨水检查井、矩形雨水检查井
(3)主要工作量:D225HDPE管:410m;D400承插钢筋砼管:385m;D600承插钢筋砼管:981m;D800平口钢筋砼管:290m;D1000平口钢筋砼管:560m;φ1000雨水检查井:41座;φ1250雨水检查井:11座;φ1500雨水检查井:13座;矩形雨水检查井:7座

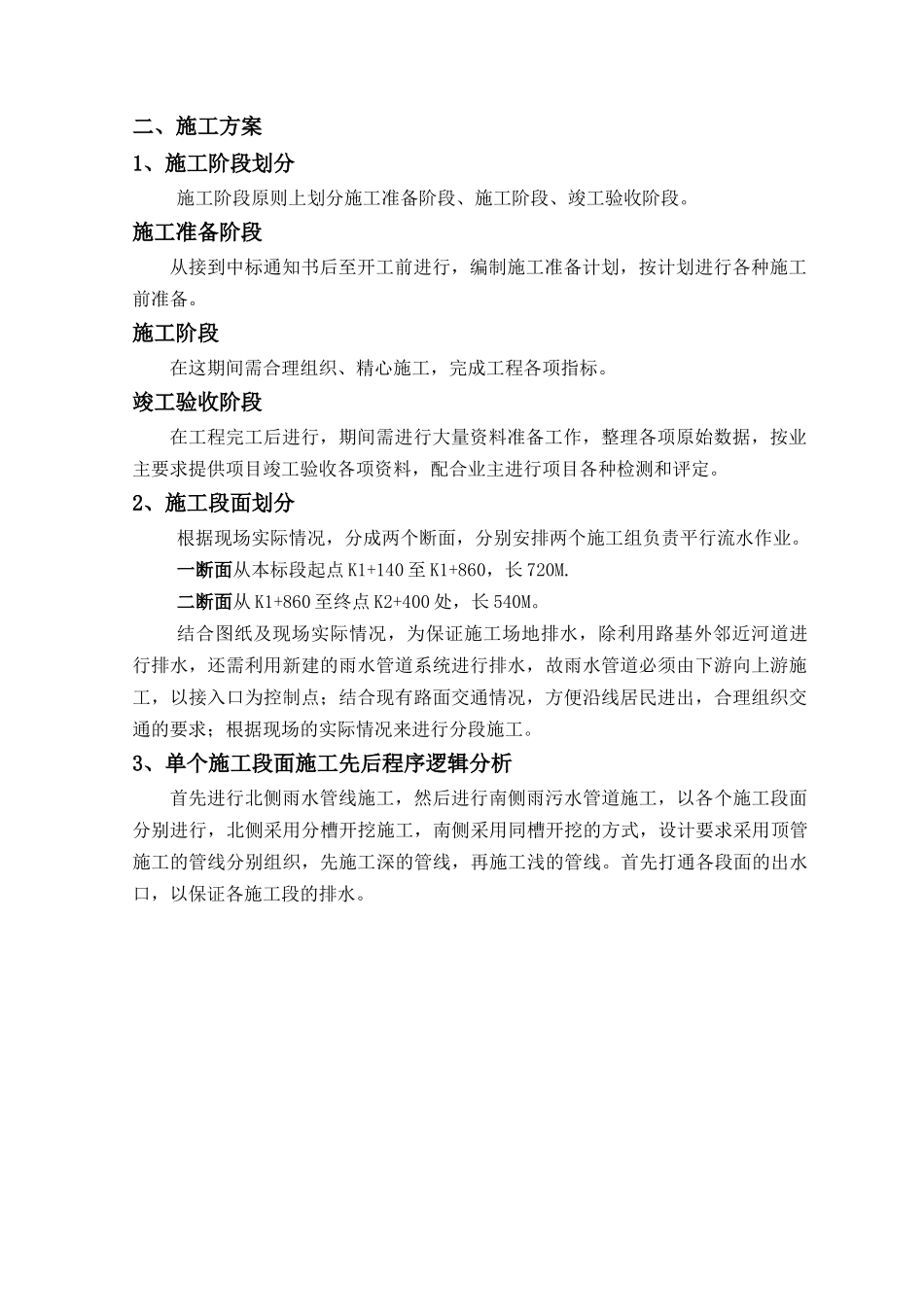

二、施工方案1、施工阶段划分施工阶段原则上划分施工准备阶段、施工阶段、竣工验收阶段
施工准备阶段从接到中标通知书后至开工前进行,编制施工准备计划,按计划进行各种施工前准备
施工阶段在这期间需合理组织、精心施工,完成工程各项指标
