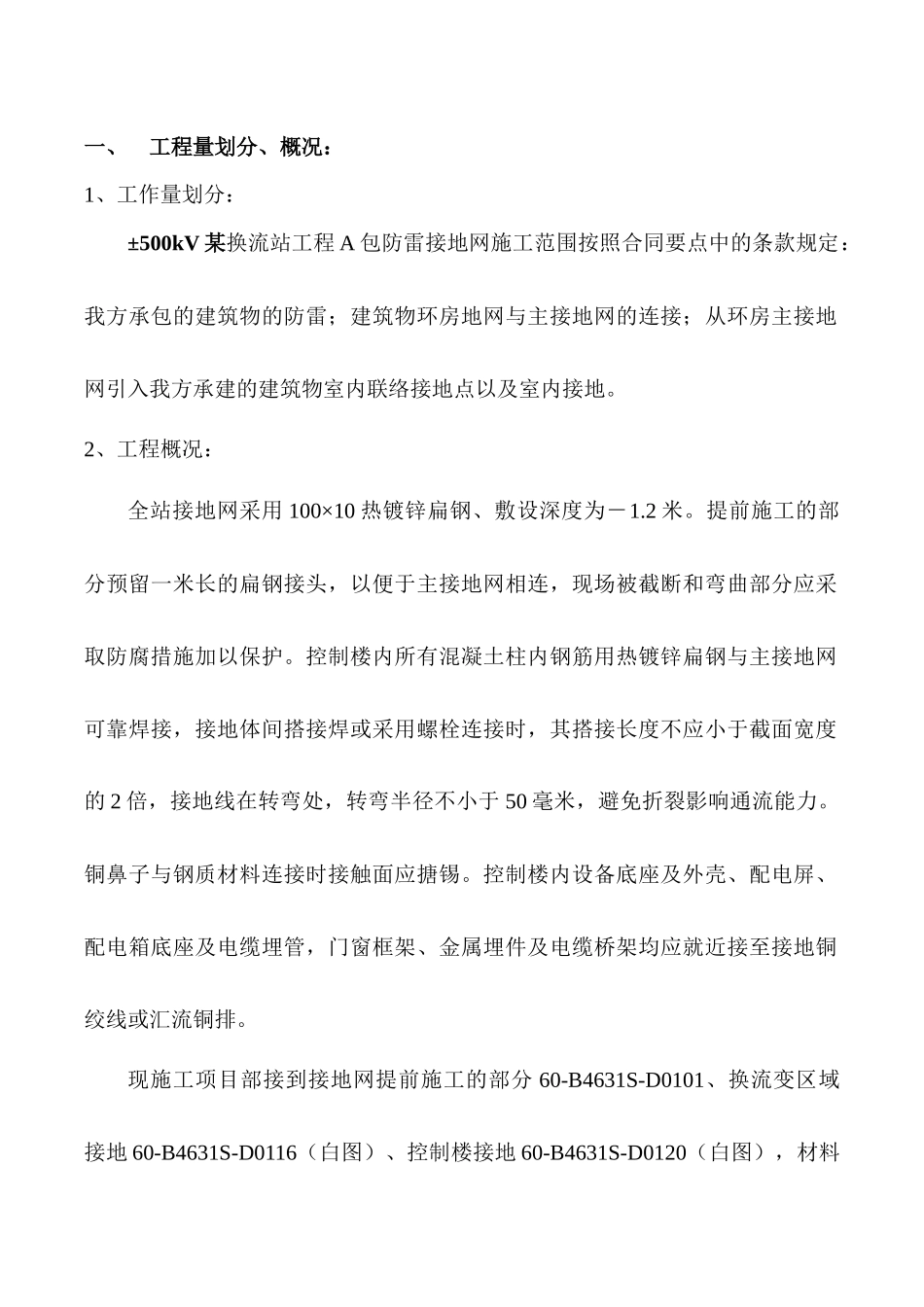

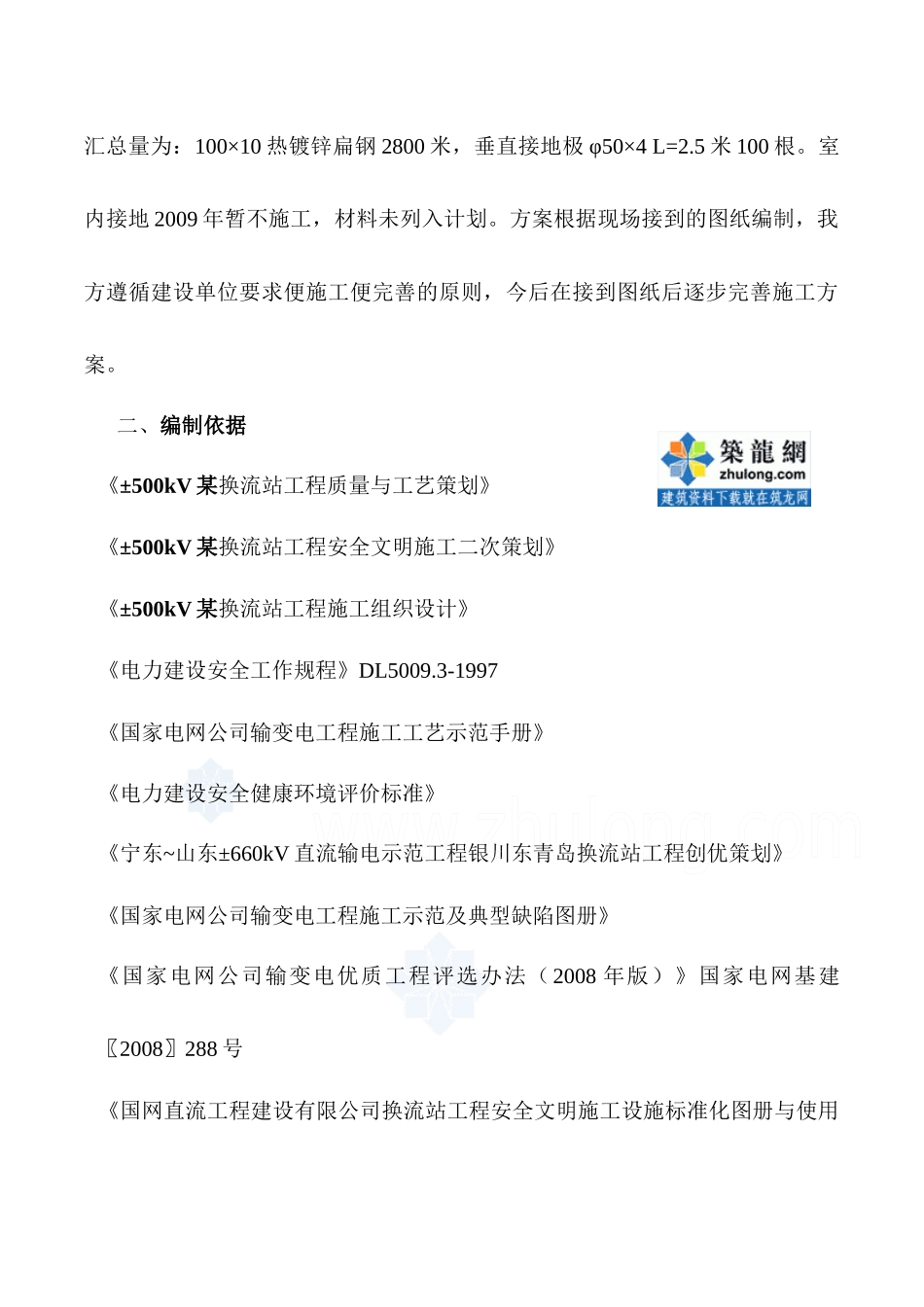

目录一、工程量划分、概况...................2二、编制依据............................................3三、施工及工期安排......................................4四、机械、劳动力配置....................................4五、防雷接地作业........................................5六、接地网安装的质量标准..............................9七、接地电阻测试........................................9八、安全措施...........................................10九、文明施工及环境保护.................................11十、消防保卫措施.......................................12十一、质量通病及防范措施..............................13十二、创优亮点策划.....................................13十三、危险点分析及预控措施............................14A包防雷接地施工方案一、工程量划分、概况:1、工作量划分:±500kV某换流站工程A包防雷接地网施工范围按照合同要点中的条款规定:我方承包的建筑物的防雷;建筑物环房地网与主接地网的连接;从环房主接地网引入我方承建的建筑物室内联络接地点以及室内接地。2、工程概况:全站接地网采用100×10热镀锌扁钢、敷设深度为-1.2米。提前施工的部分预留一米长的扁钢接头,以便于主接地网相连,现场被截断和弯曲部分应采取防腐措施加以保护。控制楼内所有混凝土柱内钢筋用热镀锌扁钢与主接地网可靠焊接,接地体间搭接焊或采用螺栓连接时,其搭接长度不应小于截面宽度的2倍,接地线在转弯处,转弯半径不小于50毫米,避免折裂影响通流能力。铜鼻子与钢质材料连接时接触面应搪锡。控制楼内设备底座及外壳、配电屏、配电箱底座及电缆埋管,门窗框架、金属埋件及电缆桥架均应就近接至接地铜绞线或汇流铜排。现施工项目部接到接地网提前施工的部分60-B4631S-D0101、换流变区域接地60-B4631S-D0116(白图)、控制楼接地60-B4631S-D0120(白图),材料汇总量为:100×10热镀锌扁钢2800米,垂直接地极φ50×4L=2.5米100根。室内接地2009年暂不施工,材料未列入计划。方案根据现场接到的图纸编制,我方遵循建设单位要求便施工便完善的原则,今后在接到图纸后逐步完善施工方案。二、编制依据《±500kV某换流站工程质量与工艺策划》《±500kV某换流站工程安全文明施工二次策划》《±500kV某换流站工程施工组织设计》《电力建设安全工作规程》DL5009.3-1997《国家电网公司输变电工程施工工艺示范手册》《电力建设安全健康环境评价标准》《宁东~山东±660kV直流输电示范工程银川东青岛换流站工程创优策划》《国家电网公司输变电工程施工示范及典型缺陷图册》《国家电网公司输变电优质工程评选办法(2008年版)》国家电网基建〖2008〗288号《国网直流工程建设有限公司换流站工程安全文明施工设施标准化图册与使用说明》《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》Q/GDW183—2008《工程建设标准强制性条文》(电力工程部分)2006版《输变电工程达标投产考核评定标准》(国电网(2005版)《交流电气装置的接地》《电气装置安装工程接地装置施工及验收规范》《电力工业技术管理规定》±500kV某换流站工程施工图60-B4631S-D1010接地网提前施工部分±500kV某换流站工程施工图60-B4631S-D0116换流变区域接地(白图)±500kV某换流站工程施工图60-B4631S-D0120控制楼接地(白图)三、施工及工期安排防雷接地网施工遵循不影响土建及电气作业的原则,依照图纸及规范要求施工,确保不应防雷接地工程影响到下一步工序。建筑物的防雷和室内接地配合安装共同完成。四、机械人力安排1、机械安排为满足现场施工质量、工期需要,现场配备的施工机械为:2、人力安排本站防雷接地由建筑施工队完成,具体施工组织机构如下:项目部防雷接地技术负责人:建筑安装队组织机构:建筑安装施工队队长技术员质检员安全员序号机具名称型号规格单位数量1切割机JGJ315台22电焊机BX1-630台53扁钢弯曲机台24水钻台25角磨机台4人力安排上综合考虑了工程质量、进度要求,各工种劳动力配置如下:安装工:30人,电焊工10人。五、防雷接地作业:...
