扬水泵站更新改造工程泵站封闭圈外墙裂缝堵漏防水施工方案编制:审核:审批:扬水泵站更新改造工程项目部2011年12月2日扬水泵站更新改造工程泵站封闭圈外墙裂缝堵漏防水施工方案1

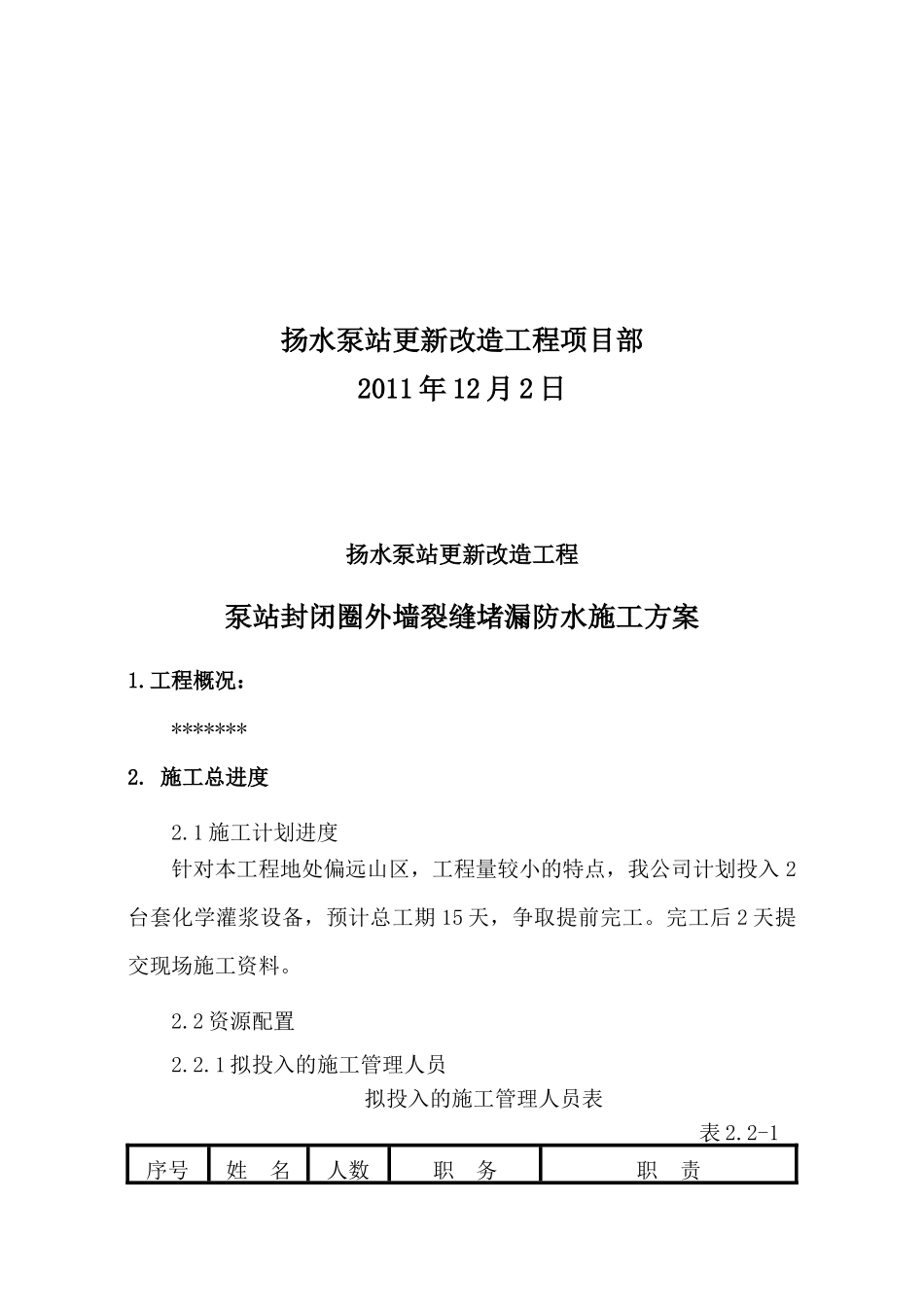

工程概况:*******2
施工总进度2
1施工计划进度针对本工程地处偏远山区,工程量较小的特点,我公司计划投入2台套化学灌浆设备,预计总工期15天,争取提前完工
完工后2天提交现场施工资料
2资源配置2

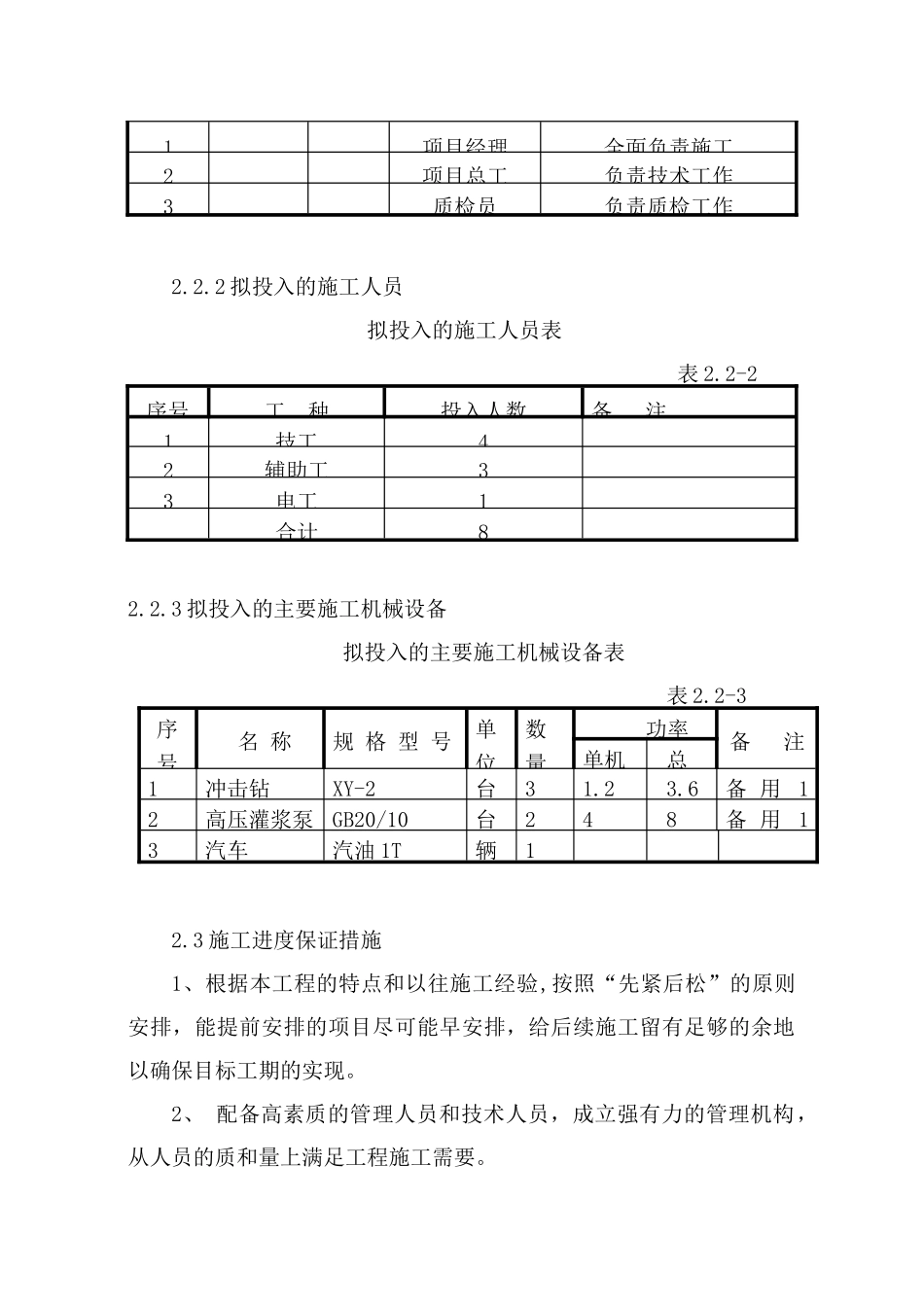

1拟投入的施工管理人员拟投入的施工管理人员表表2
2-1序号姓名人数职务职责1项目经理全面负责施工2项目总工负责技术工作3质检员负责质检工作2
2拟投入的施工人员拟投入的施工人员表表2
2-2序号工种投入人数备注1技工42辅助工33电工1合计82
3拟投入的主要施工机械设备拟投入的主要施工机械设备表表2
2-3序号名称规格型号单位数量功率备注单机总1冲击钻XY-2台31
6备用12高压灌浆泵GB20/10台248备用13汽车汽油1T辆12
3施工进度保证措施1、根据本工程的特点和以往施工经验,按照“先紧后松”的原则安排,能提前安排的项目尽可能早安排,给后续施工留有足够的余地以确保目标工期的实现
2、配备高素质的管理人员和技术人员,成立强有力的管理机构,从人员的质和量上满足工程施工需要
3、每天分二班施工,每班设现场值班技术员名,负责本班的生产安排、协调和技术问题,发现问题及时解决
4、实行奖惩制,生产任务与班组及个人的经济挂钩,按月对机组进行考评,对未完成生产任务的班组,进行经济惩罚;对完成和超额完成任务的机组给予奖励
5、配备足够数量、完好程度较高的施工设备,并准备充足的备件
加强维修力量,提高设备的出勤、完好率
6、优化施工工艺过程,合理安排施工工序,使各工序之间严密紧凑,衔接合理
3.工程量序号项目名称工程位置单位数量备注1外墙裂缝一级泵站m/条120/30单条裂缝长度按
