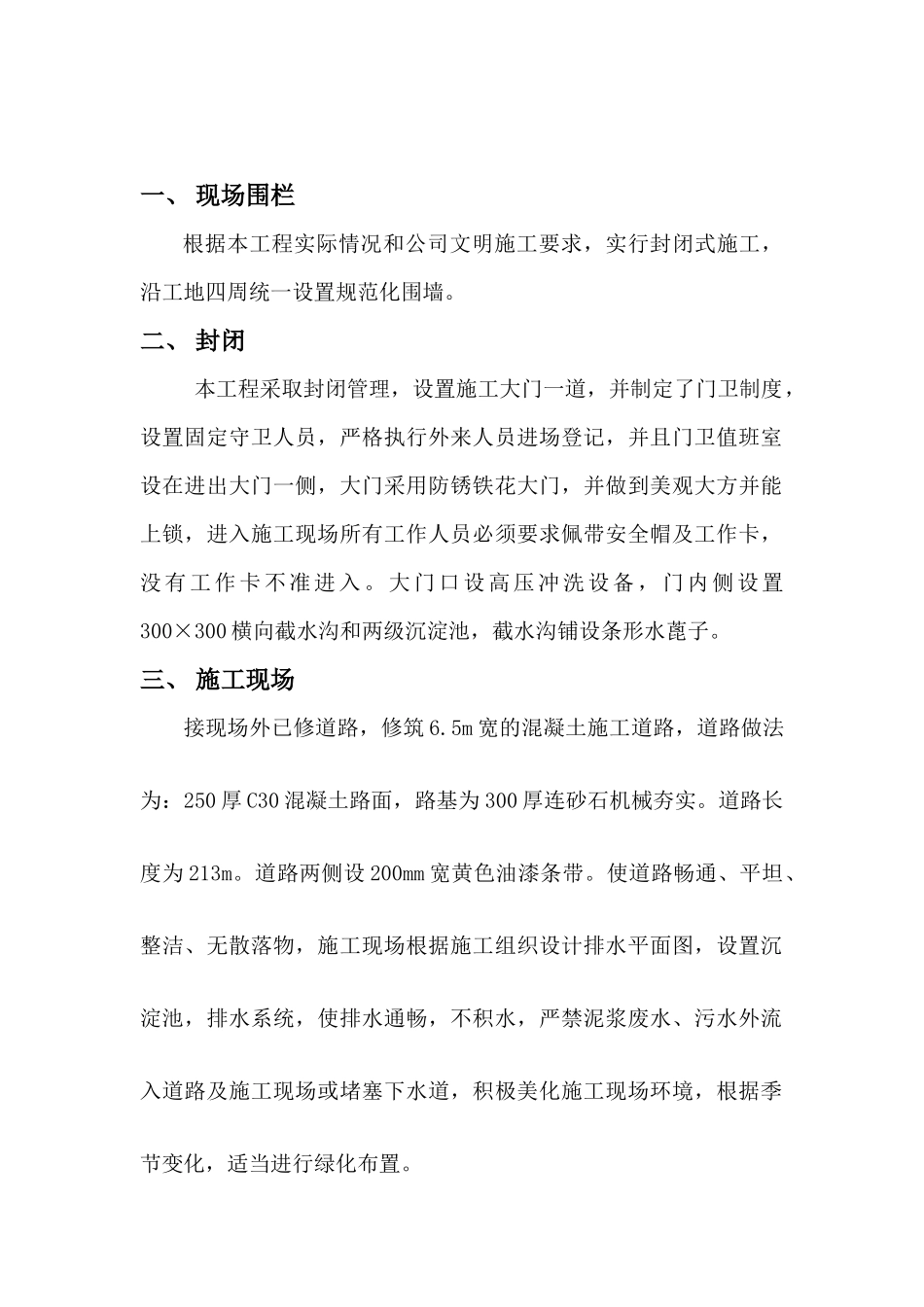

一、现场围栏根据本工程实际情况和公司文明施工要求,实行封闭式施工,沿工地四周统一设置规范化围墙
二、封闭本工程采取封闭管理,设置施工大门一道,并制定了门卫制度,设置固定守卫人员,严格执行外来人员进场登记,并且门卫值班室设在进出大门一侧,大门采用防锈铁花大门,并做到美观大方并能上锁,进入施工现场所有工作人员必须要求佩带安全帽及工作卡,没有工作卡不准进入
大门口设高压冲洗设备,门内侧设置300×300横向截水沟和两级沉淀池,截水沟铺设条形水蓖子
三、施工现场接现场外已修道路,修筑6
5m宽的混凝土施工道路,道路做法为:250厚C30混凝土路面,路基为300厚连砂石机械夯实
道路长度为213m
道路两侧设200mm宽黄色油漆条带
使道路畅通、平坦、整洁、无散落物,施工现场根据施工组织设计排水平面图,设置沉淀池,排水系统,使排水通畅,不积水,严禁泥浆废水、污水外流入道路及施工现场或堵塞下水道,积极美化施工现场环境,根据季节变化,适当进行绿化布置
施工现场设潜水泵(90Y—15)一台,在雨季排水用
搅拌站场地四周设排水沟,以有利于清洗机械和排除污水,避免造成现场积水
防止污水污染,必须在搅拌站前台设置沉淀池,废水必须经过二级沉清后方可进入指定污水管内
四、材料堆放本工程实际情况,施工场地内房屋开工栋数多,工作面大管理工作量大
认真做好总坪布置严格按总平面图布置,做到各种材料堆放整齐,合理
不侵占场道路、施工活动场所及安全防护设施,控制材料合理的进入时间以达到存放要求,堆料做到分门别类,悬挂标牌,标牌统一制作,并且标明名称、品种、规格等
对于易燃易爆物品建立了材料收发管理制度,专人负责收发、看管,确保安全,施工现场建立了清扫制度和防扬尘措施,落实到人,并做到工完料尽,场地清,车辆进出场严格冲洗管理,建筑垃圾及时清运,未用施工机具和设备做到及时出场

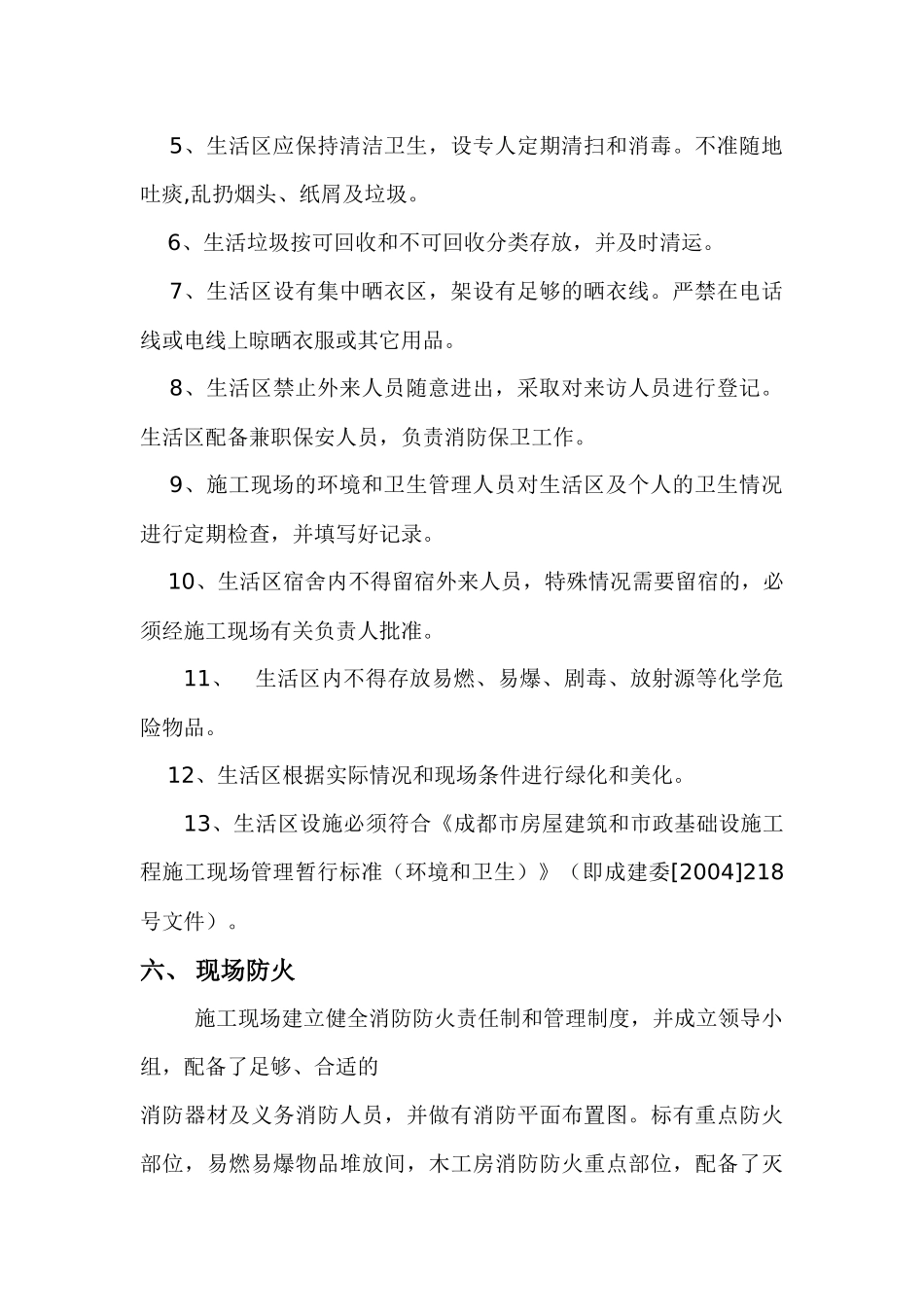

五、生活区1、生活区和办公区与生产区分
