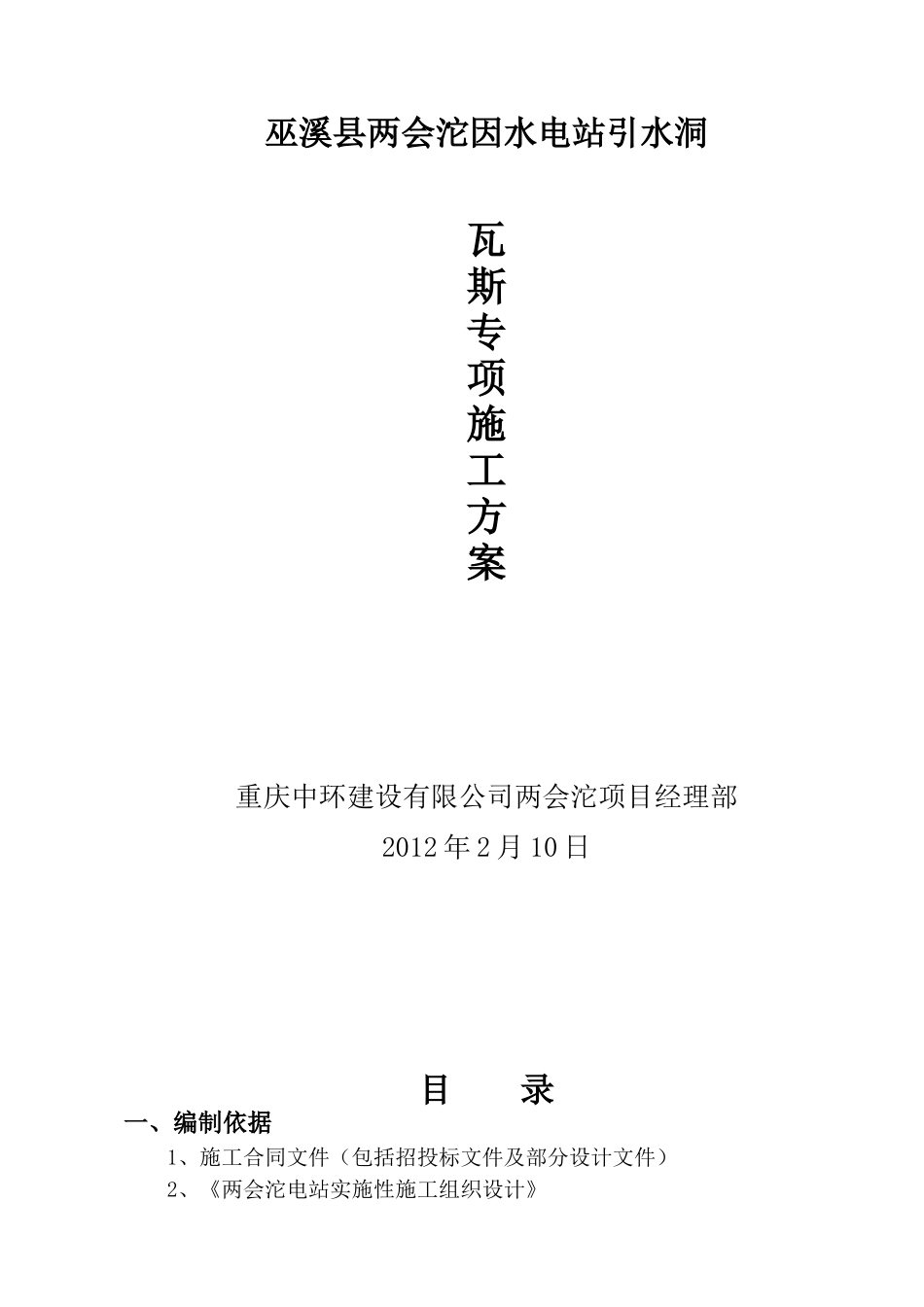

巫溪县两会沱因水电站引水洞瓦斯专项施工方案重庆中环建设有限公司两会沱项目经理部2012年2月10日目录一、编制依据1、施工合同文件(包括招投标文件及部分设计文件)2、《两会沱电站实施性施工组织设计》3、《煤矿安全规程实施手册》4、《工程建设标准强制性条文》水利工程部分20125、现行施工技术规范、验收规范和各专业工法6、重庆市巫溪县两会沱水电站工程《工程地质勘察报告》7、《现代煤矿施工现场六大工技术操作标准规范》8、现场施工调查报告9、我单位类似工程施工经验

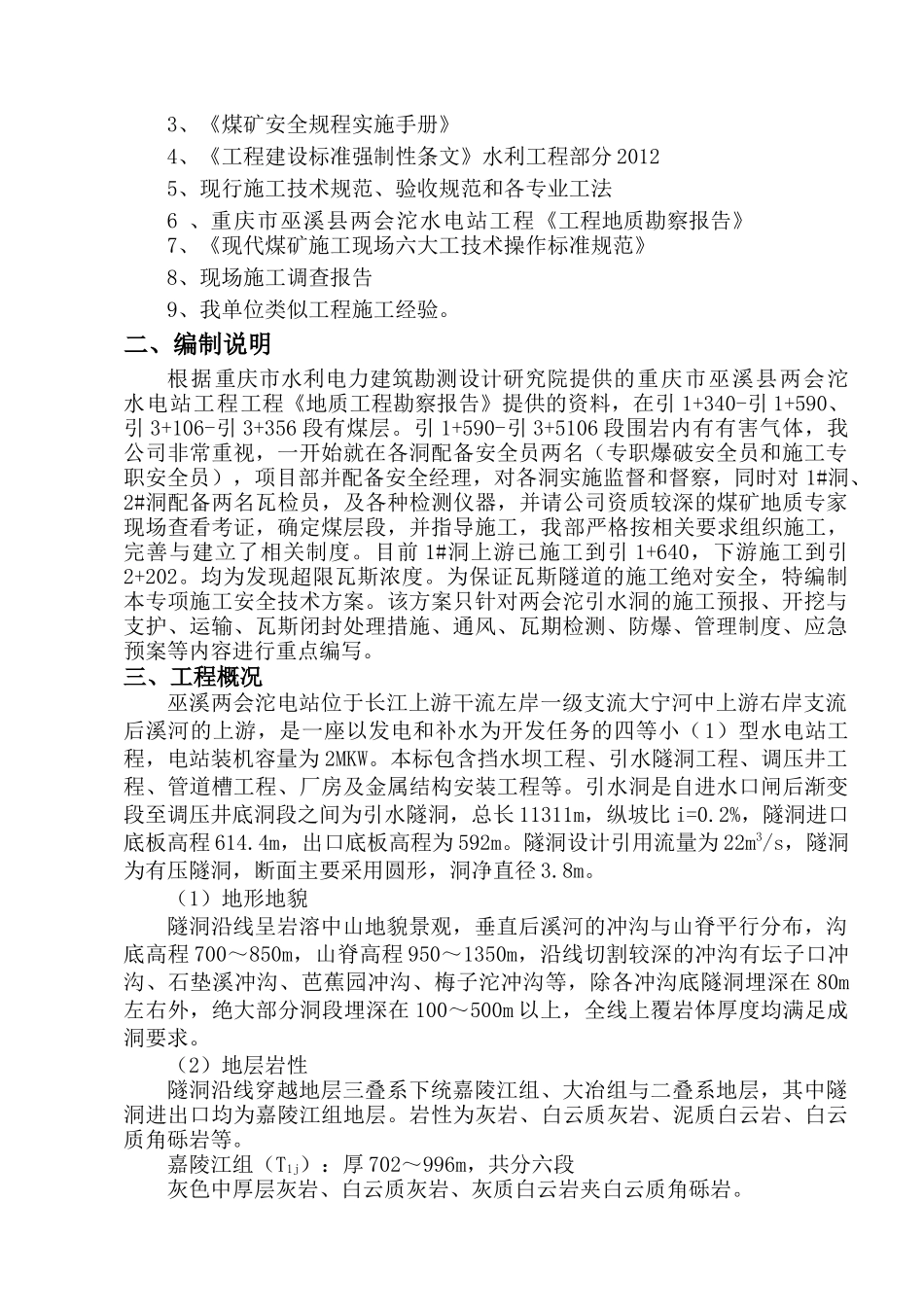

二、编制说明根据重庆市水利电力建筑勘测设计研究院提供的重庆市巫溪县两会沱水电站工程工程《地质工程勘察报告》提供的资料,在引1+340-引1+590、引3+106-引3+356段有煤层
引1+590-引3+5106段围岩内有有害气体,我公司非常重视,一开始就在各洞配备安全员两名(专职爆破安全员和施工专职安全员),项目部并配备安全经理,对各洞实施监督和督察,同时对1#洞、2#洞配备两名瓦检员,及各种检测仪器,并请公司资质较深的煤矿地质专家现场查看考证,确定煤层段,并指导施工,我部严格按相关要求组织施工,完善与建立了相关制度
目前1#洞上游已施工到引1+640,下游施工到引2+202
均为发现超限瓦斯浓度
为保证瓦斯隧道的施工绝对安全,特编制本专项施工安全技术方案
该方案只针对两会沱引水洞的施工预报、开挖与支护、运输、瓦斯闭封处理措施、通风、瓦期检测、防爆、管理制度、应急预案等内容进行重点编写

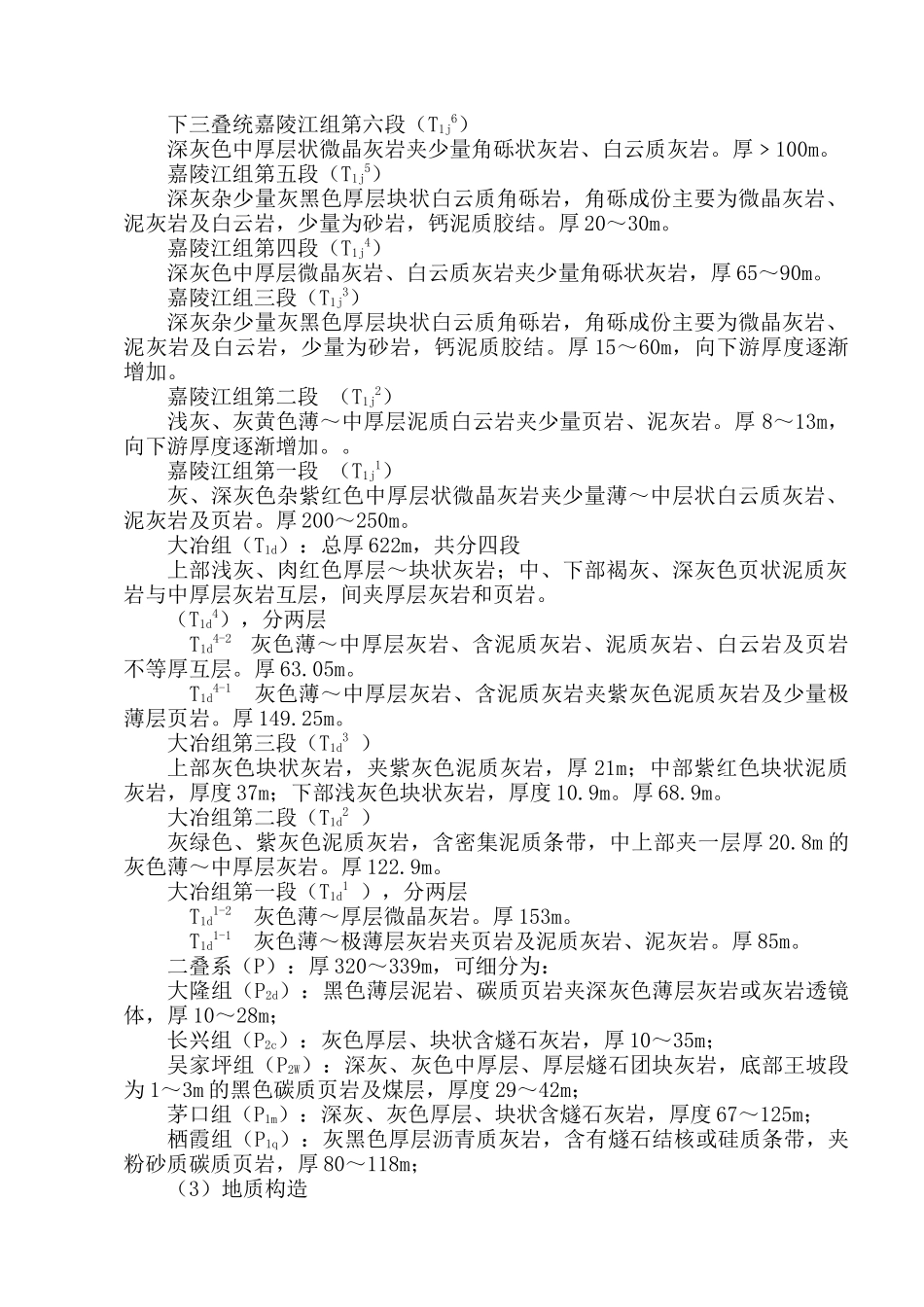

三、工程概况巫溪两会沱电站位于长江上游干流左岸一级支流大宁河中上游右岸支流后溪河的上游,是一座以发电和补水为开发任务的四等小(1)型水电站工程,电站装机容量为2MKW
本标包含挡水坝工程、引水隧洞工程、调压井工程、管道槽工程、厂房及金属结构安装工程等
引水洞是自进水口闸后渐变段至调压井底洞段之间为引水隧洞,总长11311m,纵坡比i=
