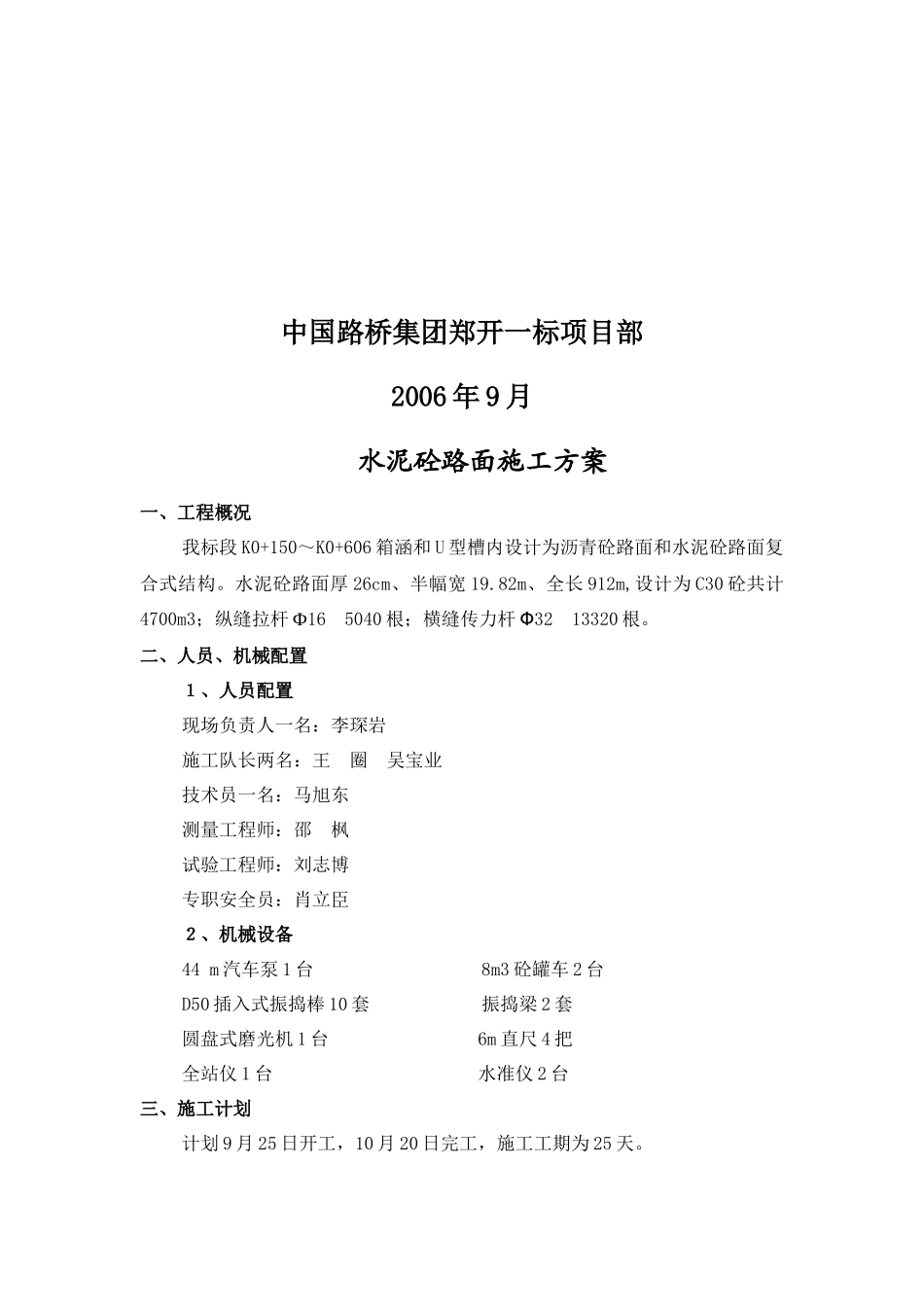

河南省郑州至开封城市通道水泥砼路面施工方案中国路桥集团郑开一标项目部2006年9月水泥砼路面施工方案一、工程概况我标段K0+150~K0+606箱涵和U型槽内设计为沥青砼路面和水泥砼路面复合式结构
水泥砼路面厚26cm、半幅宽19
82m、全长912m,设计为C30砼共计4700m3;纵缝拉杆Ф165040根;横缝传力杆Φ3213320根
二、人员、机械配置1、人员配置现场负责人一名:李琛岩施工队长两名:王圈吴宝业技术员一名:马旭东测量工程师:邵枫试验工程师:刘志博专职安全员:肖立臣2、机械设备44m汽车泵1台8m3砼罐车2台D50插入式振捣棒10套振捣梁2套圆盘式磨光机1台6m直尺4把全站仪1台水准仪2台三、施工计划计划9月25日开工,10月20日完工,施工工期为25天

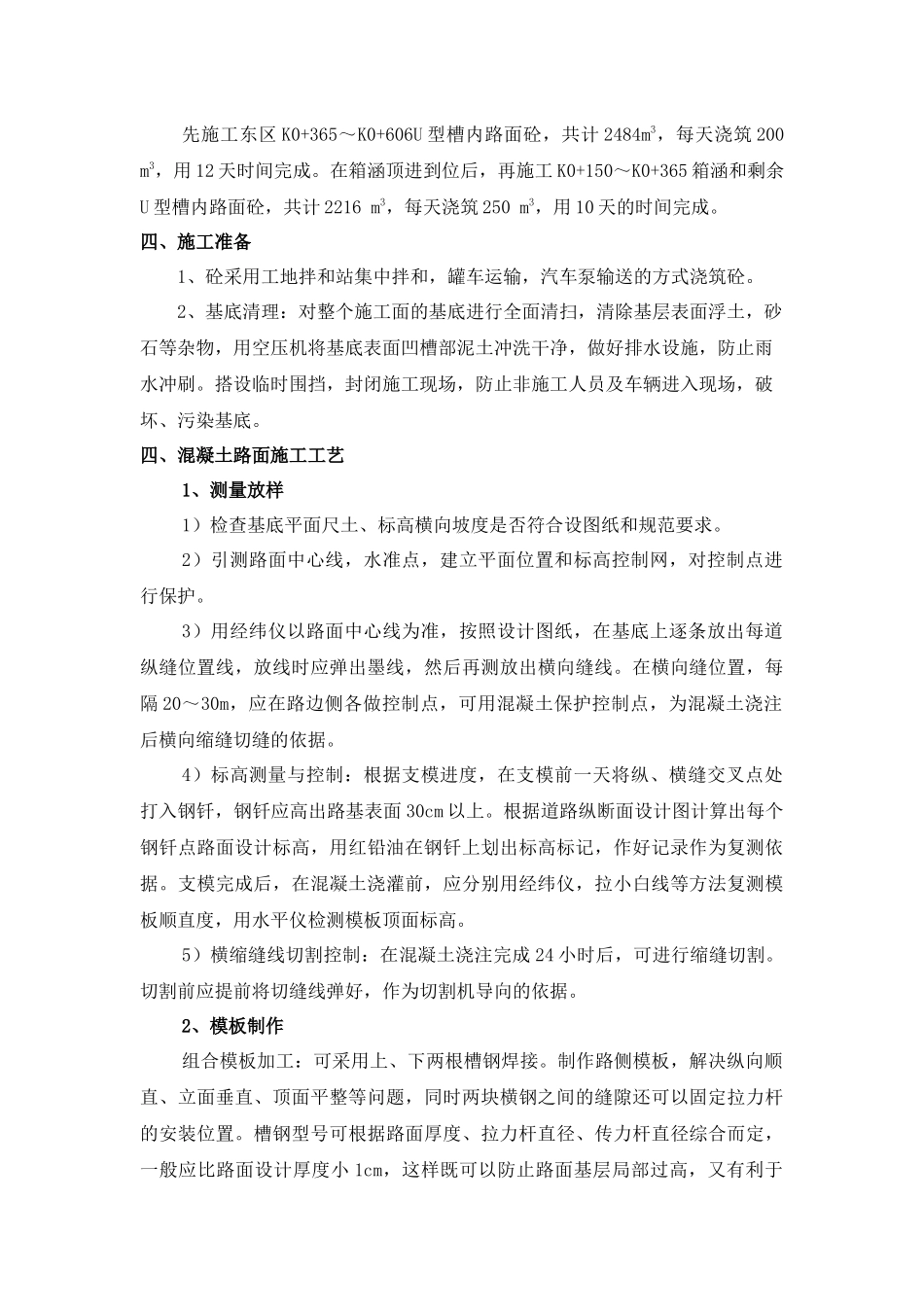

先施工东区K0+365~K0+606U型槽内路面砼,共计2484m3,每天浇筑200m3,用12天时间完成
在箱涵顶进到位后,再施工K0+150~K0+365箱涵和剩余U型槽内路面砼,共计2216m3,每天浇筑250m3,用10天的时间完成
四、施工准备1、砼采用工地拌和站集中拌和,罐车运输,汽车泵输送的方式浇筑砼
2、基底清理:对整个施工面的基底进行全面清扫,清除基层表面浮土,砂石等杂物,用空压机将基底表面凹槽部泥土冲洗干净,做好排水设施,防止雨水冲刷
搭设临时围挡,封闭施工现场,防止非施工人员及车辆进入现场,破坏、污染基底
四、混凝土路面施工工艺1、测量放样1)检查基底平面尺土、标高横向坡度是否符合设图纸和规范要求
2)引测路面中心线,水准点,建立平面位置和标高控制网,对控制点进行保护
3)用经纬仪以路面中心线为准,按照设计图纸,在基底上逐条放出每道纵缝位置线,放线时应弹出墨线,然后再测放出横向缝线
在横向缝位置,每隔20~30m,应在路边侧各做控制点,可用混凝土保护控制点,为混凝土浇注后横向缩缝切缝
