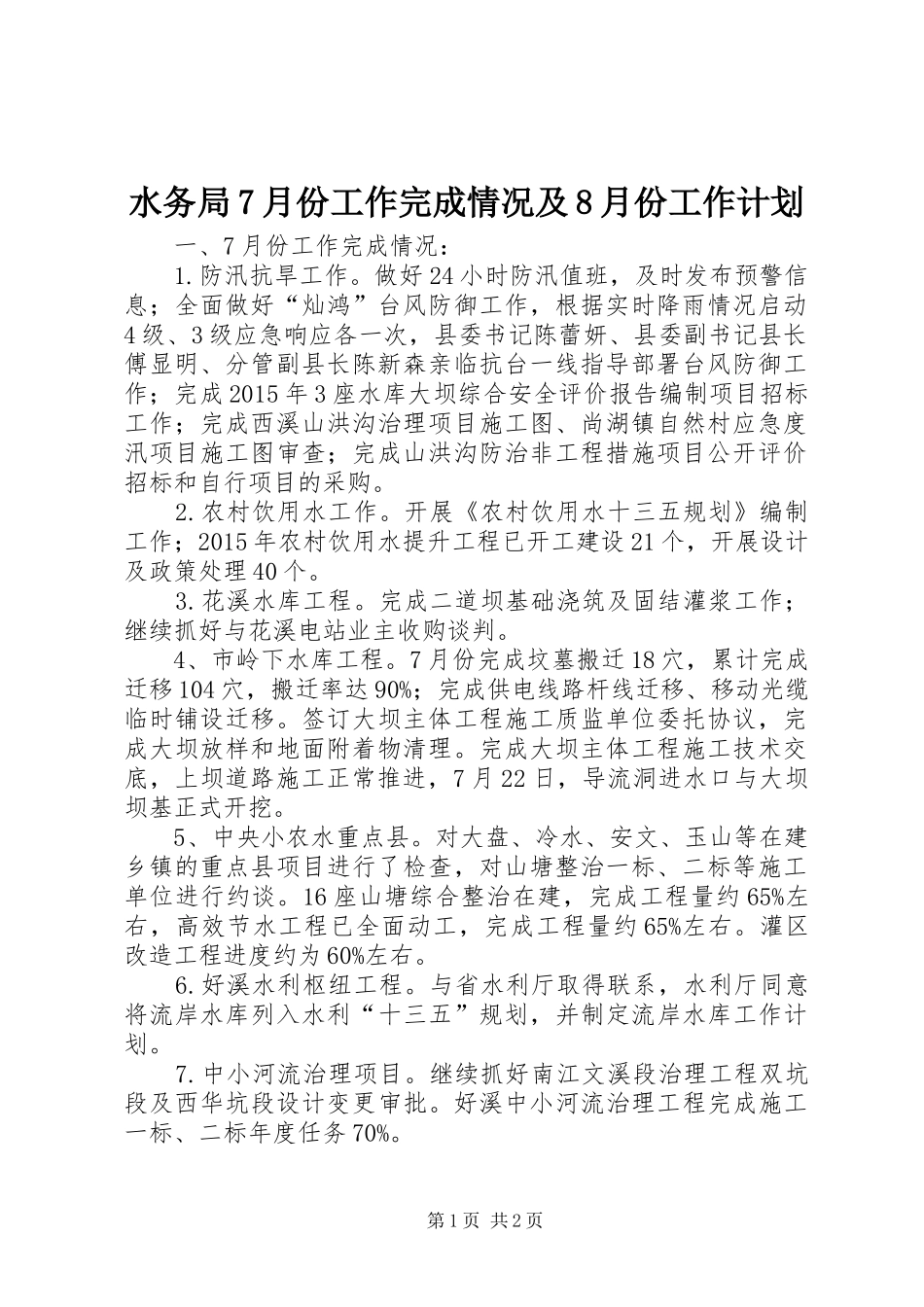

水务局7月份工作完成情况及8月份工作计划一、7月份工作完成情况:1
防汛抗旱工作
做好24小时防汛值班,及时发布预警信息;全面做好“灿鸿”台风防御工作,根据实时降雨情况启动4级、3级应急响应各一次,县委书记陈蕾妍、县委副书记县长傅显明、分管副县长陈新森亲临抗台一线指导部署台风防御工作;完成2015年3座水库大坝综合安全评价报告编制项目招标工作;完成西溪山洪沟治理项目施工图、尚湖镇自然村应急度汛项目施工图审查;完成山洪沟防治非工程措施项目公开评价招标和自行项目的采购
农村饮用水工作
开展《农村饮用水十三五规划》编制工作;2015年农村饮用水提升工程已开工建设21个,开展设计及政策处理40个
花溪水库工程
完成二道坝基础浇筑及固结灌浆工作;继续抓好与花溪电站业主收购谈判
4、市岭下水库工程
7月份完成坟墓搬迁18穴,累计完成迁移104穴,搬迁率达90%;完成供电线路杆线迁移、移动光缆临时铺设迁移
签订大坝主体工程施工质监单位委托协议,完成大坝放样和地面附着物清理
完成大坝主体工程施工技术交底,上坝道路施工正常推进,7月22日,导流洞进水口与大坝坝基正式开挖
5、中央小农水重点县
对大盘、冷水、安文、玉山等在建乡镇的重点县项目进行了检查,对山塘整治一标、二标等施工单位进行约谈
16座山塘综合整治在建,完成工程量约65%左右,高效节水工程已全面动工,完成工程量约65%左右
灌区改造工程进度约为60%左右
好溪水利枢纽工程
与省水利厅取得联系,水利厅同意将流岸水库列入水利“十三五”规划,并制定流岸水库工作计划
中小河流治理项目
继续抓好南江文溪段治理工程双坑段及西华坑段设计变更审批
好溪中小河流治理工程完成施工一标、二标年度任务70%
第1页共2页8

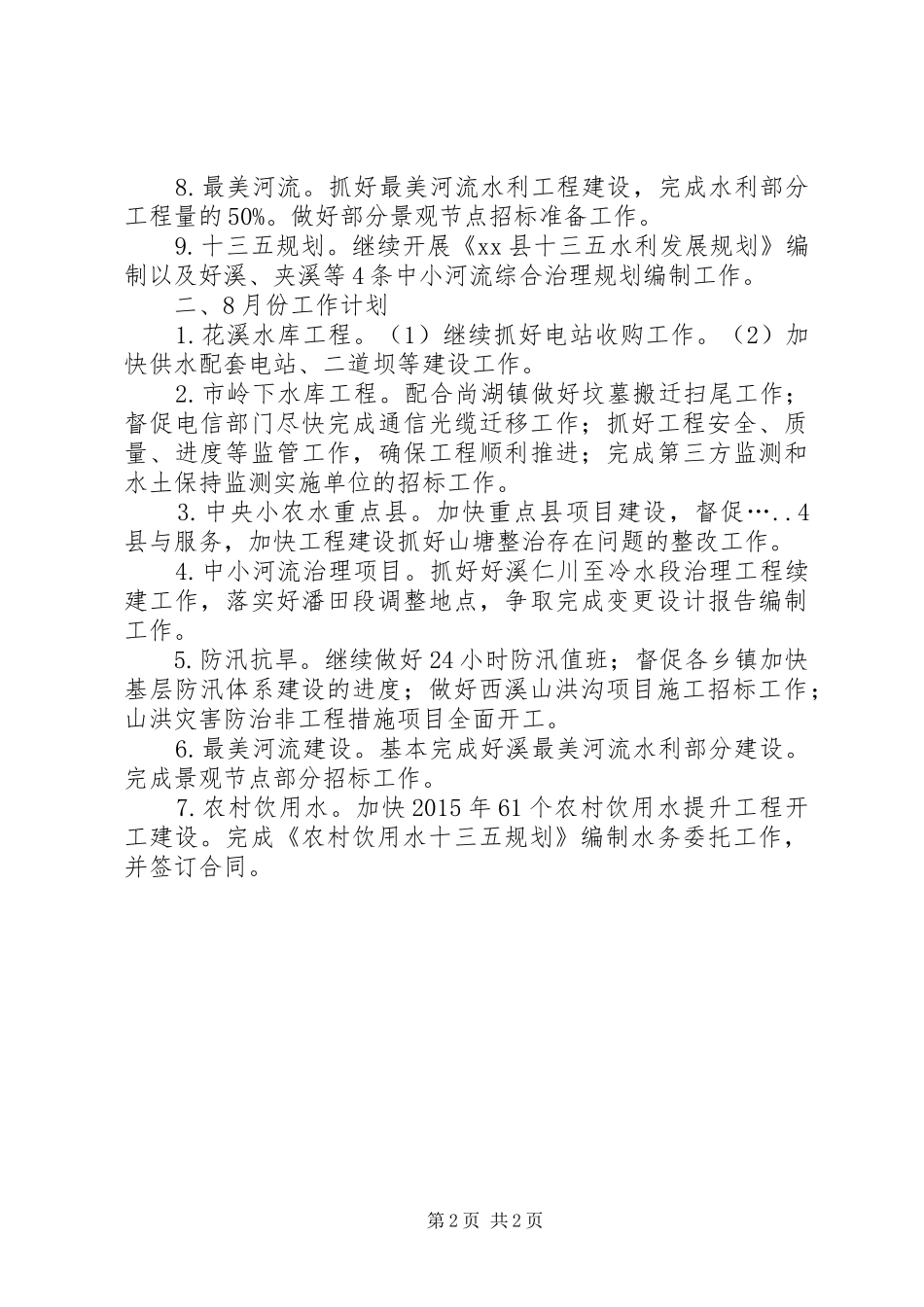

抓好最美河流水利工程建设,完成水利部分工程量的50%
做好部分景观节点招标准备工作
