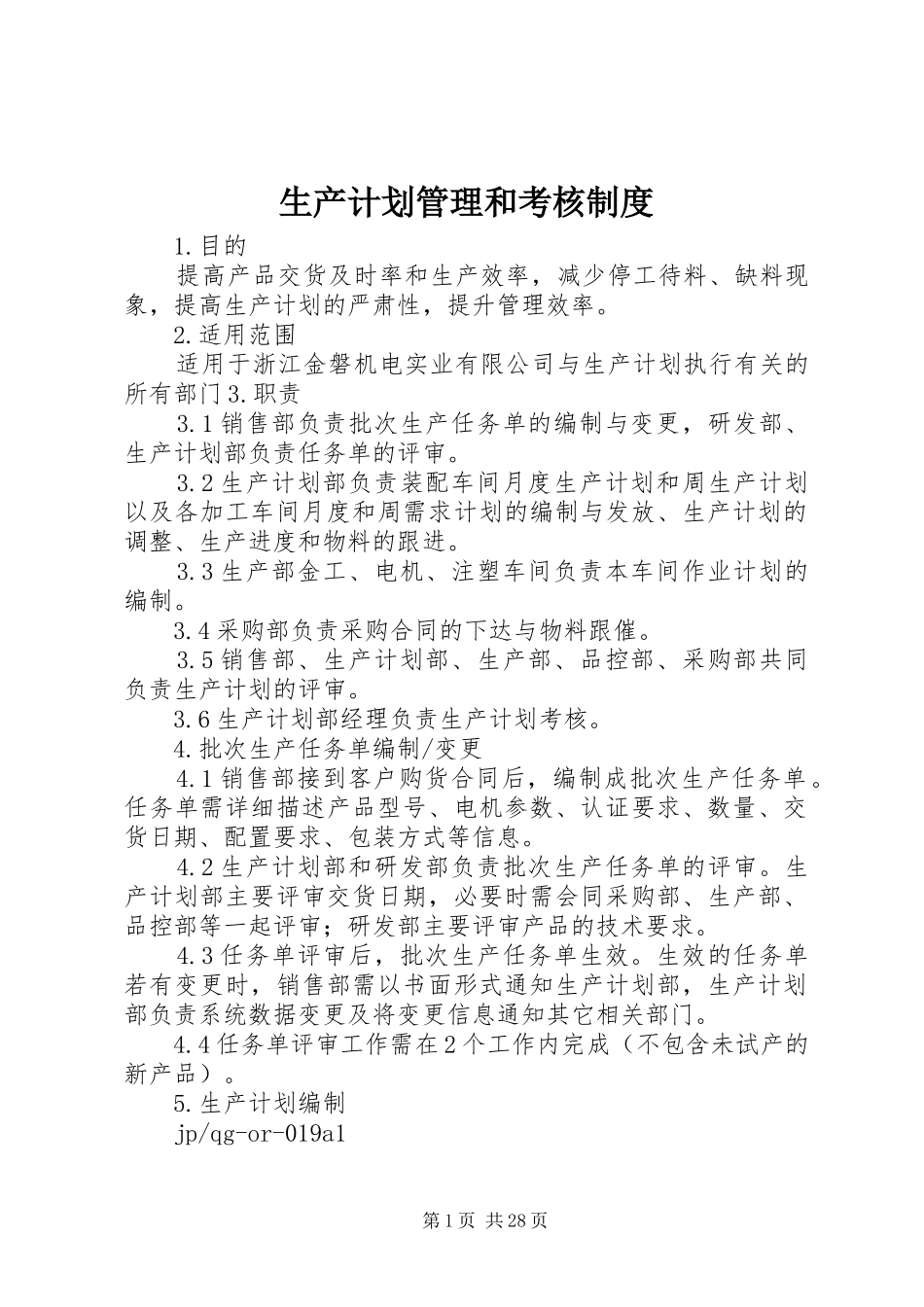

生产计划管理和考核制度1
目的提高产品交货及时率和生产效率,减少停工待料、缺料现象,提高生产计划的严肃性,提升管理效率
适用范围适用于浙江金磐机电实业有限公司与生产计划执行有关的所有部门3
1销售部负责批次生产任务单的编制与变更,研发部、生产计划部负责任务单的评审
2生产计划部负责装配车间月度生产计划和周生产计划以及各加工车间月度和周需求计划的编制与发放、生产计划的调整、生产进度和物料的跟进
3生产部金工、电机、注塑车间负责本车间作业计划的编制
4采购部负责采购合同的下达与物料跟催
5销售部、生产计划部、生产部、品控部、采购部共同负责生产计划的评审
6生产计划部经理负责生产计划考核
批次生产任务单编制/变更4
1销售部接到客户购货合同后,编制成批次生产任务单
任务单需详细描述产品型号、电机参数、认证要求、数量、交货日期、配置要求、包装方式等信息
2生产计划部和研发部负责批次生产任务单的评审
生产计划部主要评审交货日期,必要时需会同采购部、生产部、品控部等一起评审;研发部主要评审产品的技术要求
3任务单评审后,批次生产任务单生效
生效的任务单若有变更时,销售部需以书面形式通知生产计划部,生产计划部负责系统数据变更及将变更信息通知其它相关部门
4任务单评审工作需在2个工作内完成(不包含未试产的新产品)

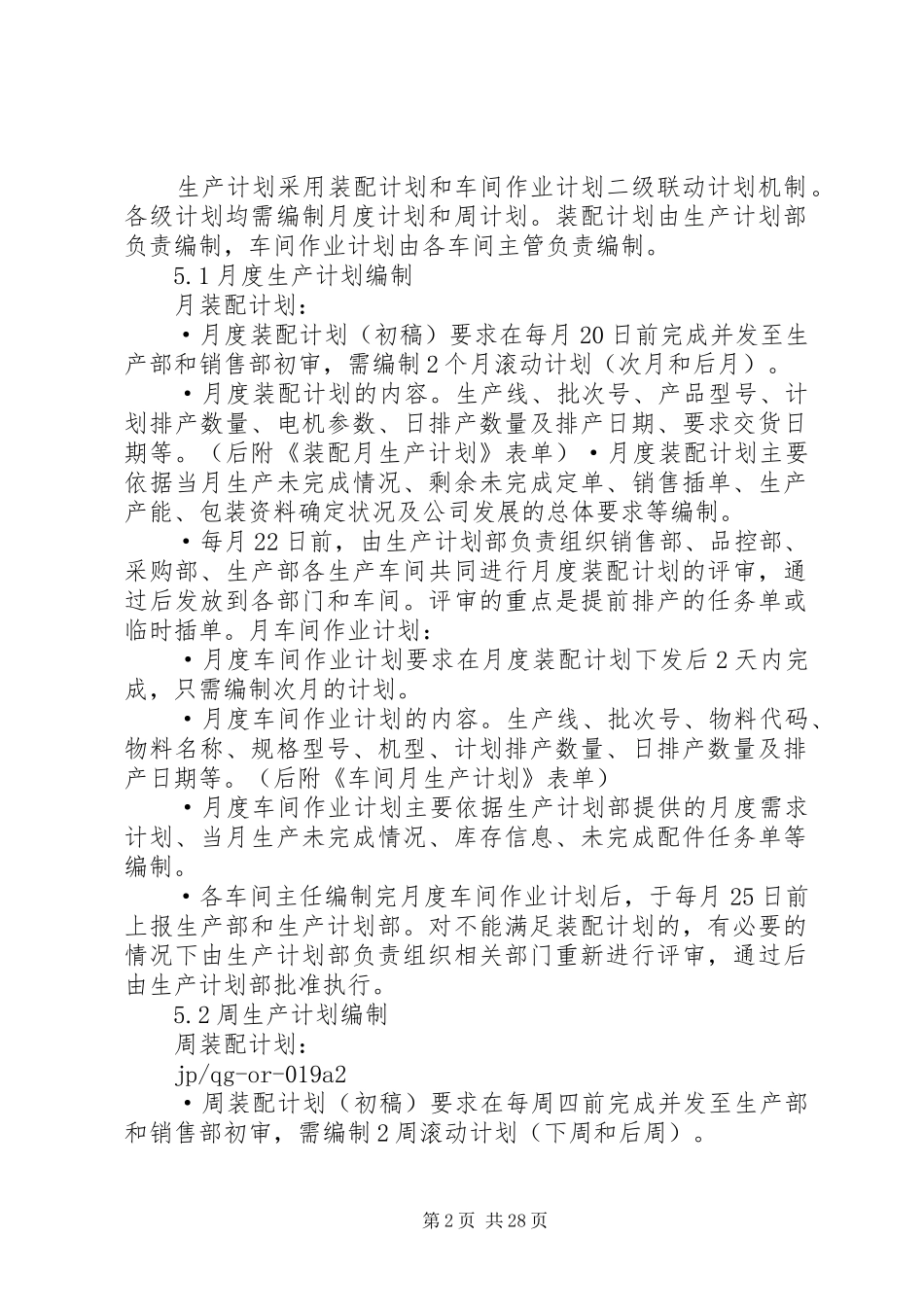

生产计划编制jp/qg-or-019a1第1页共28页生产计划采用装配计划和车间作业计划二级联动计划机制
各级计划均需编制月度计划和周计划
装配计划由生产计划部负责编制,车间作业计划由各车间主管负责编制
1月度生产计划编制月装配计划:·月度装配计划(初稿)要求在每月20日前完成并发至生产部和销售部初审,需编制2个月滚动计划(次月和后月)
·月度装配计划的内容
生产线、批次号、产品型号、计划排产数量、电机参数、日排产数量及排产
