清表通过验收料车上土推土机摊平平地机整平路拌水泥剂量检测添加水泥含水检测静压整形碾压密实准备下一层施工松铺厚度控制压实度检测清表、测量放样水泥土路基施工方案一、工程概况:本工程起止桩号为K0+000~K12+749
075,全长12
路基施工全宽为46米,路基填方35
373万立方米,挖方24
294万立方米
路基施工分两种:①、在填方路段采用40cm4%水泥土;②、挖方路段下层采用40cm3%水泥土,上层采用40cm4%水泥土

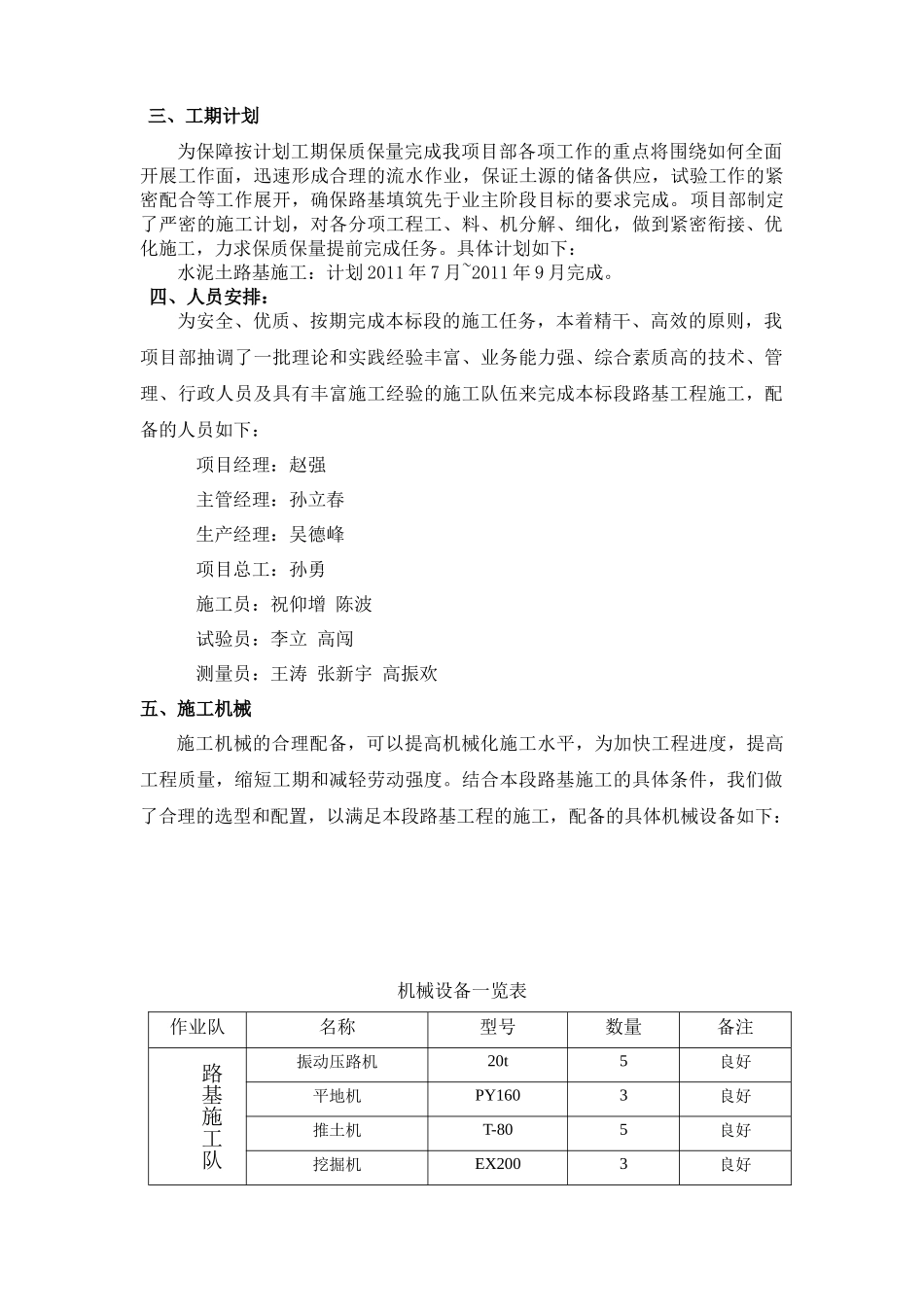

二、施工工艺流程:三、工期计划为保障按计划工期保质保量完成我项目部各项工作的重点将围绕如何全面开展工作面,迅速形成合理的流水作业,保证土源的储备供应,试验工作的紧密配合等工作展开,确保路基填筑先于业主阶段目标的要求完成
项目部制定了严密的施工计划,对各分项工程工、料、机分解、细化,做到紧密衔接、优化施工,力求保质保量提前完成任务
具体计划如下:水泥土路基施工:计划2011年7月~2011年9月完成
四、人员安排:为安全、优质、按期完成本标段的施工任务,本着精干、高效的原则,我项目部抽调了一批理论和实践经验丰富、业务能力强、综合素质高的技术、管理、行政人员及具有丰富施工经验的施工队伍来完成本标段路基工程施工,配备的人员如下:项目经理:赵强主管经理:孙立春生产经理:吴德峰项目总工:孙勇施工员:祝仰增陈波试验员:李立高闯测量员:王涛张新宇高振欢五、施工机械施工机械的合理配备,可以提高机械化施工水平,为加快工程进度,提高工程质量,缩短工期和减轻劳动强度

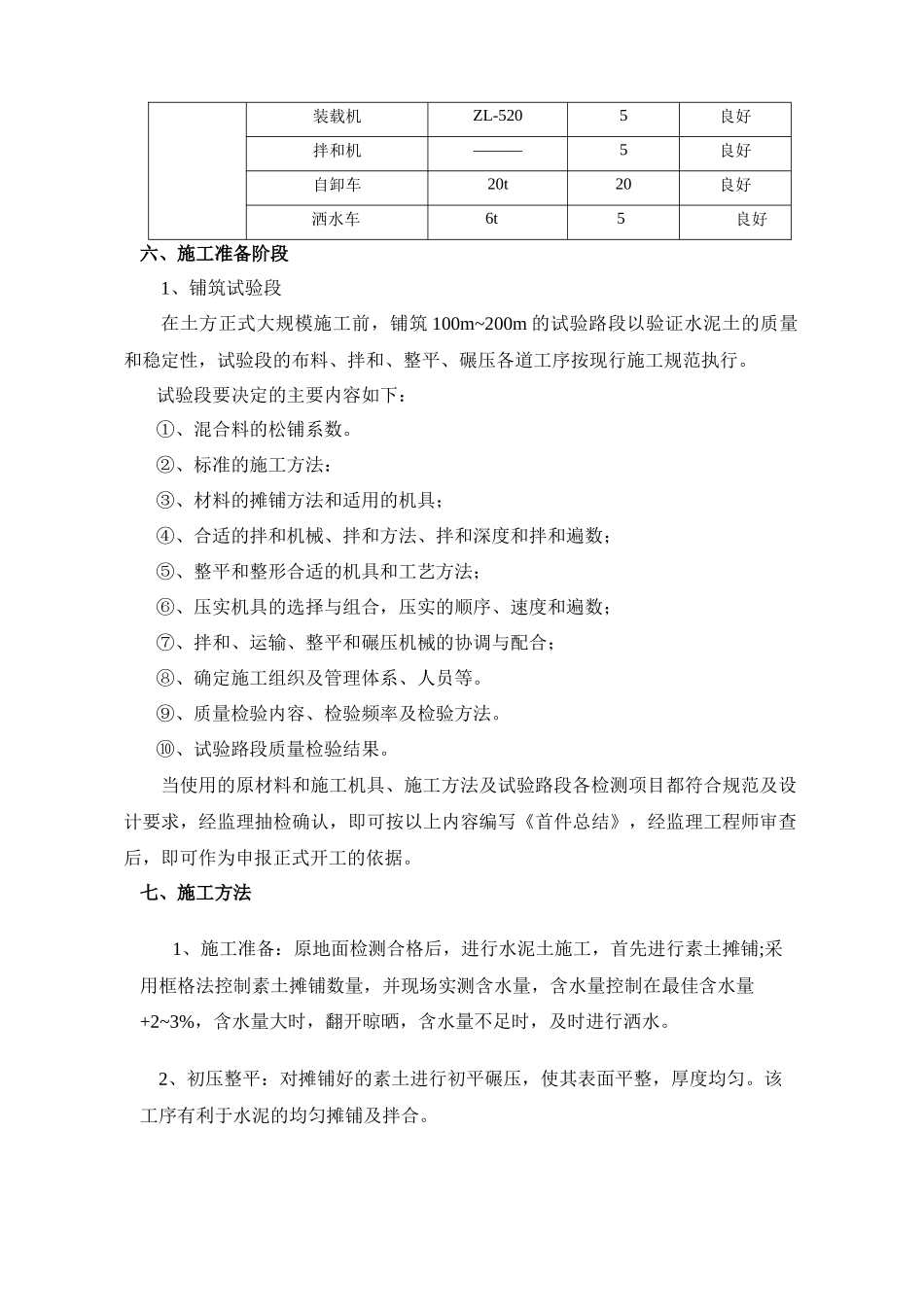

结合本段路基施工的具体条件,我们做了合理的选型和配置,以满足本段路基工程的施工,配备的具体机械设备如下:机械设备一览表作业队名称型号数量备注路基施工队振动压路机20t5良好平地机PY1603良好推土机T-805良好挖掘机EX2003良好装载机ZL-5205良好拌和机———5良好自卸车20t20良
