目录一、施工升降机的选型1二、基础1三、安装前的准备工作1四、安装安全措施2五、升降机的安装4六、导轨架的加高安装5七、附墙架的安装6八、电气设备、控制系统及电缆安装6九、坠落试验7十、限速制动器复原8十一、拆卸8十二、操作与保养8附图1升降机布置平面图
10奥园广场项目安装施工电梯(双笼)6台1#、2#、3#塔楼各2台,其中1#楼电梯高度约79米,2#楼电梯高度约80米,3#楼电梯高度约82米
为保证电梯安装与拆除工作顺利进行,编制以下方案(本方案包括安装、附墙、拆卸、安全注意事项及措施、操作):一、施工升降机的选型1、选型:SCD200/200S,即载重为2000kg的双笼,带对重、齿轮、齿条式施工升降机
2、护墙架型号:III型(见附墙架的安装)3、功率:2×2×10
5KW供电频率:50HZ供电电压:380V4、重量:约250吨5、施工升降机外形图(见附图1)二、基础(一)、基础形式根据本工程的现场情况,采用地上平台式基础,即设置在一层楼板上,按规定配置钢筋,混凝土等级为C30
(二)、基础承受的静载荷1、地面压力:砼平台的最大承载能力Mpa是按地面承受压力为0
15Mpa确定的
2、作用于地基上的载荷P:根据电梯生产厂家提供的双笼高120米的升降机
重量约25吨,即:25000×9
81=245250N,如果混凝土平台的最大承载力Pmax=530KN,则意味着基础强度满足要求
(三)、基础构造双笼平台式基础:配钢筋φ10,间距为250mm,预埋地脚处预留孔,实施二次浇灌
根据护墙架的长度,基础中心距建筑物距离不大于3

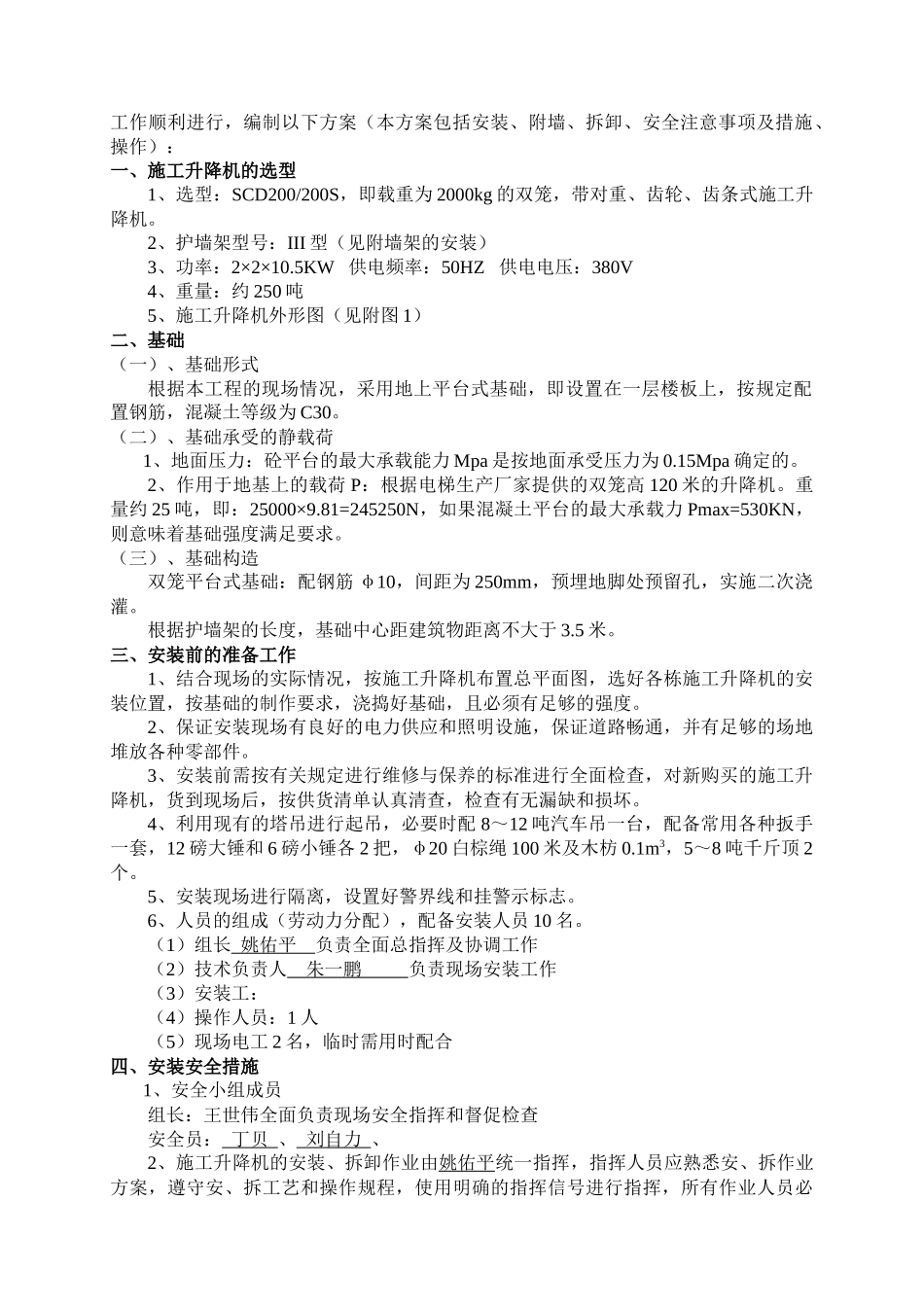

三、安装前的准备工作1、结合现场的实际情况,按施工升降机布置总平面图,选好各栋施工升降机的安装位置,按基础的制作要求,浇捣好基础,且必须有足够的强度
2、保证安装现场有良好的电力供应和照明设施,保证道路畅通,并有足够的场地堆放各种零部件
