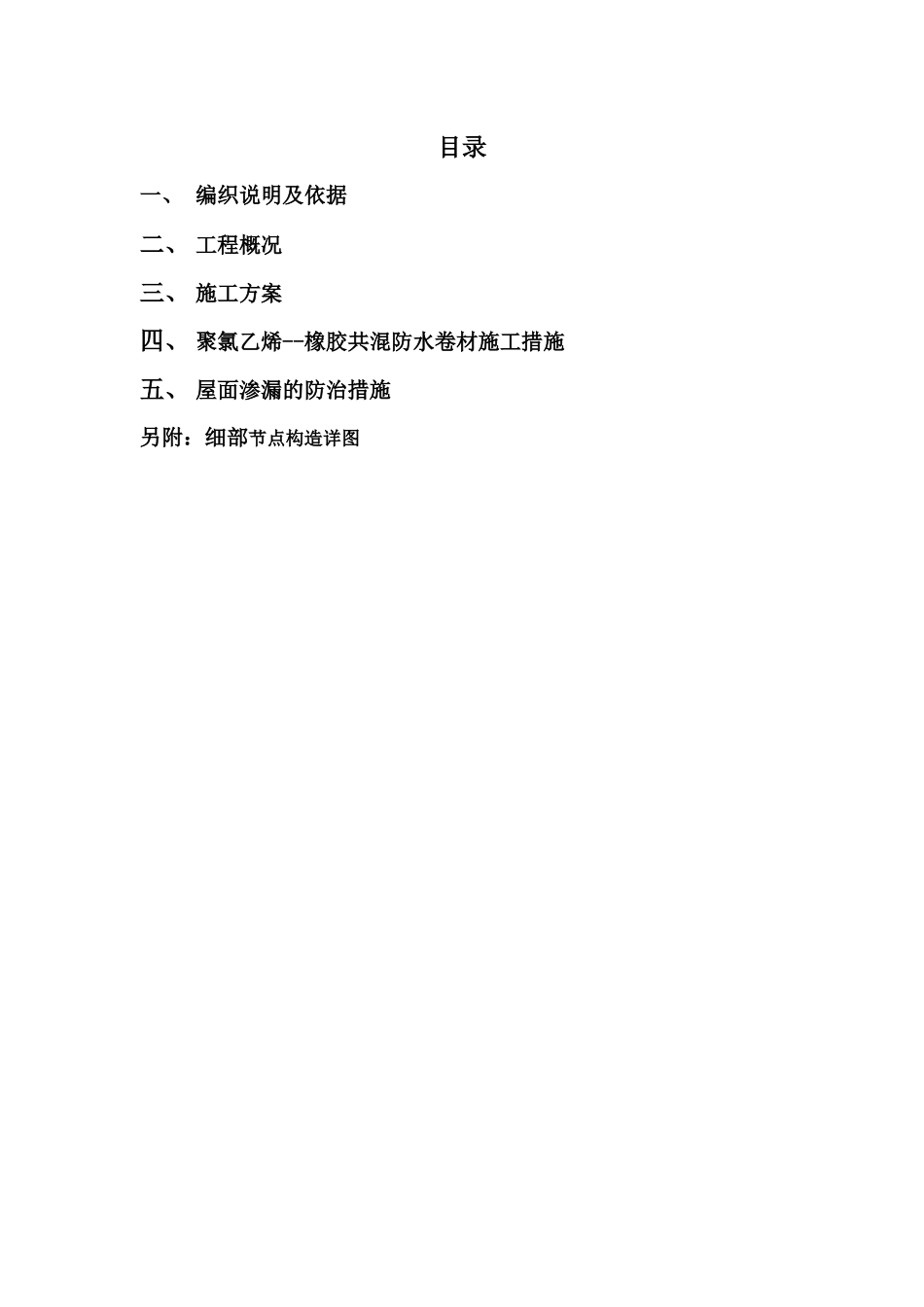

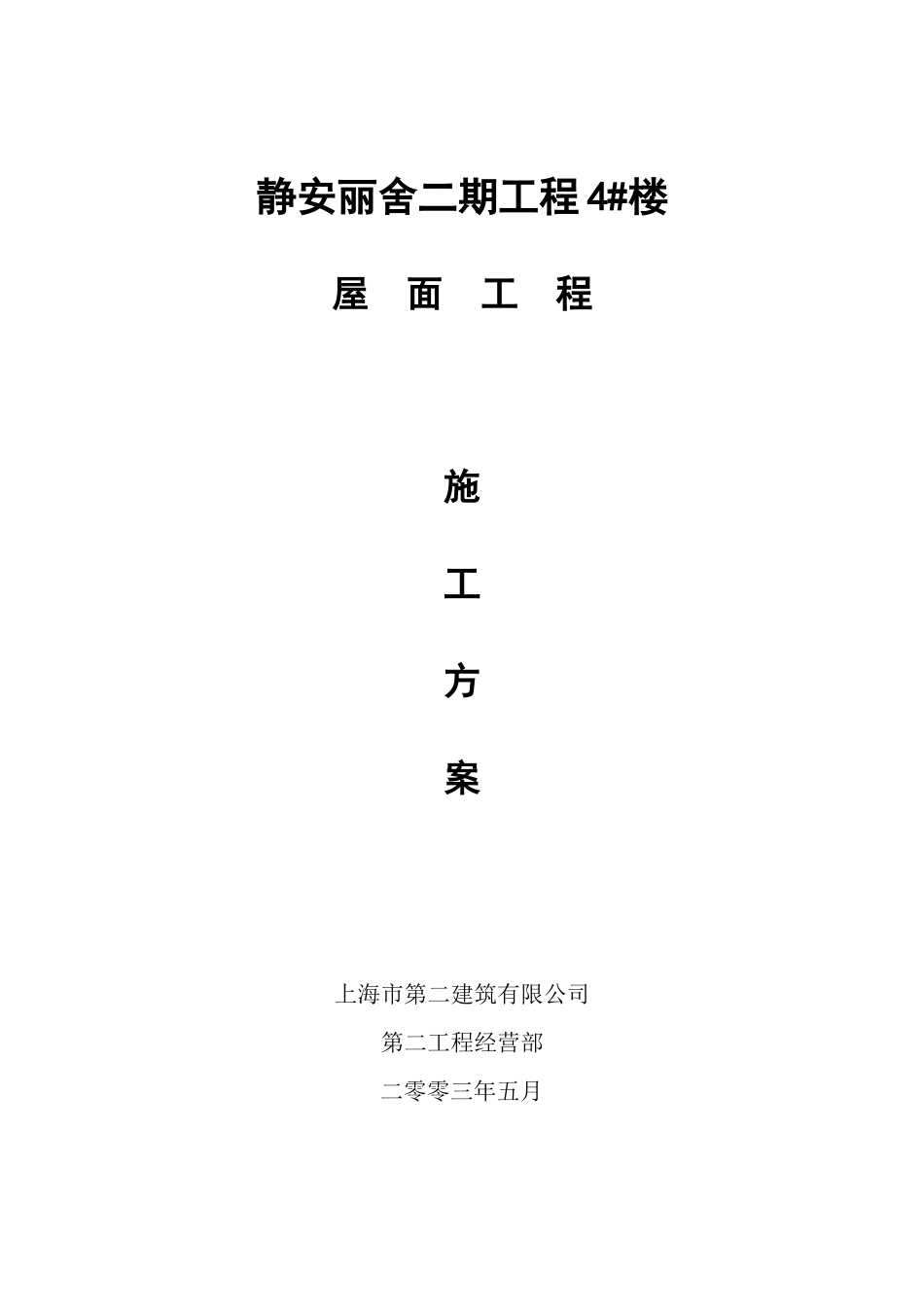

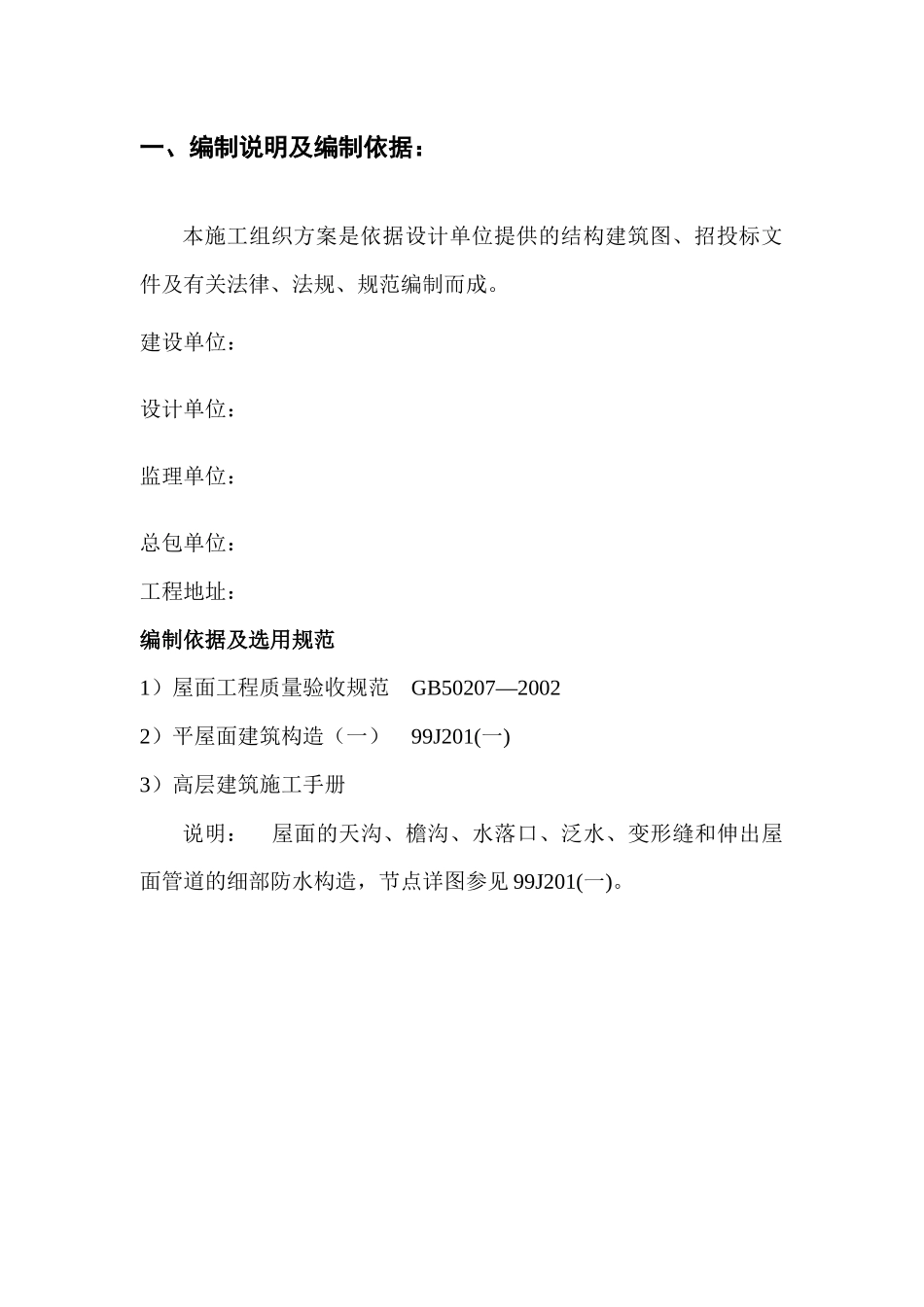

静安丽舍二期工程4#楼屋面工程施工方案上海市第二建筑有限公司第二工程经营部二零零三年五月目录一、编织说明及依据二、工程概况三、施工方案四、聚氯乙烯--橡胶共混防水卷材施工措施五、屋面渗漏的防治措施另附:细部节点构造详图一、编制说明及编制依据:本施工组织方案是依据设计单位提供的结构建筑图、招投标文件及有关法律、法规、规范编制而成。建设单位:设计单位:监理单位:总包单位:工程地址:编制依据及选用规范1)屋面工程质量验收规范GB50207—20022)平屋面建筑构造(一)99J201(一)3)高层建筑施工手册说明:屋面的天沟、檐沟、水落口、泛水、变形缝和伸出屋面管道的细部防水构造,节点详图参见99J201(一)。二、工程概况4号楼屋面防水等级为Ⅱ级,屋面为平屋面,排水坡度为2﹪,具体按上人保温卷材防水屋面来进行施工。屋面从下至上的做法:40厚C20细石混,内配Ø4钢筋@200双向20厚1:2.5水泥砂浆保温层氯化聚乙烯——橡胶共混防水卷材一层(屋面泛水管道等处增铺设卷材一层)20厚1:2.5水泥砂浆找平层憎水性树脂珍珠岩找坡,最薄处厚50丙烯酸脂防水涂料两道刷素水泥浆一道20厚1:2.5水泥砂浆找平层三、施工方案:基本规定1、屋面工程所采用的防水、保温隔热材料应有产品合格证和性能检测报告,材料的品种规格、性能等应符合现行国家产品标准和设计要求,不合格的材料,不得在屋面工程中使用。2、屋面工程的防水层应由经资质审查合格的防水专业队伍进行施工。3、当下道工序或相邻工程施工时,对屋面已完成的部份应采取保护措施。4、屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。屋面防水层完工后,不准在其上凿孔打洞或重物冲击。面的保温层和防水层严禁在雨天和五级风及其以上时施工。开工准备施工工艺结构基屋清理→水平线弹设→落水头子安放→做灰饼→20厚1:2.5水泥砂浆找平层→刷素水泥浆一道→丙烯酸脂防水涂料二道→憎水性树脂珍珠岩找坡(最薄处厚50)→20厚1:2.5水泥砂浆砼找平层,→氯化聚乙烯--橡胶共混防水卷材一屋(屋面泛水、管道、人孔等处增铺卷材一层)→20厚1:2.5水泥砂浆保护层→40厚C20细石混凝土,内配Øb4钢筋@200双向。施工要点1、屋面找平层:a:20厚1:2.5(体积比)水泥砂浆找平层,水泥强度等级不低于32.5级。找平层应平整、压光,不得有酥松、起砂起皮现象。b:基屋与突出屋面结构(女儿墙、山墙,变形缝、烟囱,天窗壁)的交接处和基层的转角处,找平层均应做成圆弧形圆弧半径为20mm。内部排水的水落口周围,找平层应做成略低的凹坑。2、屋面保温层:a:保温层的含水率必须符合设计要求,保温层应干燥,要保证自然会风状态下的平衡含水率。b:保证2%的坡度:憎水性树脂珍珠岩找坡,最薄处厚50,最厚处160。保温层施工完成后,应及时进行找平层和防水层的施工。雨季施工时,保温层应采取遮盖措施。c:在施工时,要将保温材料紧贴基层,铺平垫稳,分层铺设的板块上下层接缝应相互错开;板间缝隙应采用同类材料嵌填密实。d:排汽道、排汽孔的设置见后附图。3、卷材防水层a:本工程屋面防水等级Ⅱ级,二道设防。采用氯化聚乙烯—橡胶共混防水卷材。规格:长20m,宽1m厚1.2mm。与其配用的基屋处理剂、接缝胶粘剂、密封材料等应与其在卷材材性上相容。本工程胶粘剂为氯丁胶粘结剂。b:卷材铺贴方向应平行屋脊铺贴。c:铺贴卷材采用搭接法时,搭接缝应粘结牢固。密封严密,不得有皱折、翘边,和鼓泡等缺陷。防水层的收头应与基层粘结并固定牢固,缝口封严,不得翘边。上下层及相邻两幅卷材的搭接缝应错开,搭接宽应符合规范要求。d:天沟、檐沟、檐口泛水和立面卷材收头的端部应裁齐,用金属压条钉压固定,最大钉距不应大于900mm,并用密封材料嵌填封严。e:卷材防水层完工并验收合格后,应做好成品保护。保护层施工应符合下列规定:表面应抹平压光,并设表面分格缝分格面积宜为1m2。4、40厚的C20细石混凝土a:内配钢筋的规格、间距要符合设计要求。b:分格缝的设置,其纵横缝的最大间距不宜大于6m,详见后附图。5、细部构造屋面的天沟、檐沟、泛水、水落口、檐口、变形缝,伸出屋面管道等部位,是屋面工程中最易出现渗漏的薄弱...
