杭长客运专线浙江段站前工程项目HCZJ-7标段(DK257+366

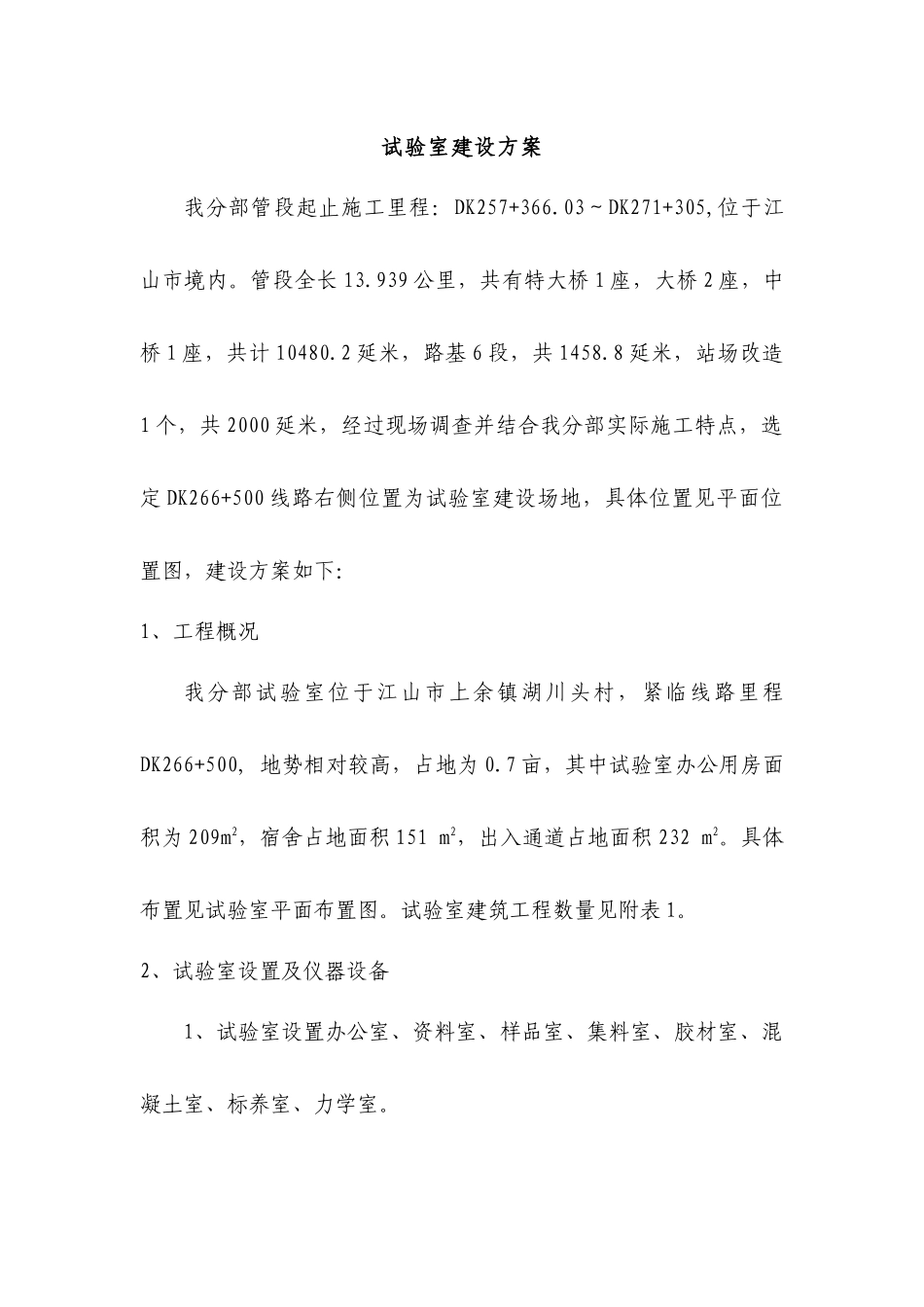

03~DK271+305)试验室建设方案中铁十九局集团公司杭长客运专线浙江段项目经理部二分部二○一○年五月二十五日试验室建设方案我分部管段起止施工里程:DK257+366
03~DK271+305,位于江山市境内
管段全长13
939公里,共有特大桥1座,大桥2座,中桥1座,共计10480
2延米,路基6段,共1458
8延米,站场改造1个,共2000延米,经过现场调查并结合我分部实际施工特点,选定DK266+500线路右侧位置为试验室建设场地,具体位置见平面位置图,建设方案如下:1、工程概况我分部试验室位于江山市上余镇湖川头村,紧临线路里程DK266+500,地势相对较高,占地为0
7亩,其中试验室办公用房面积为209m2,宿舍占地面积151m2,出入通道占地面积232m2
具体布置见试验室平面布置图
试验室建筑工程数量见附表1
2、试验室设置及仪器设备1、试验室设置办公室、资料室、样品室、集料室、胶材室、混凝土室、标养室、力学室

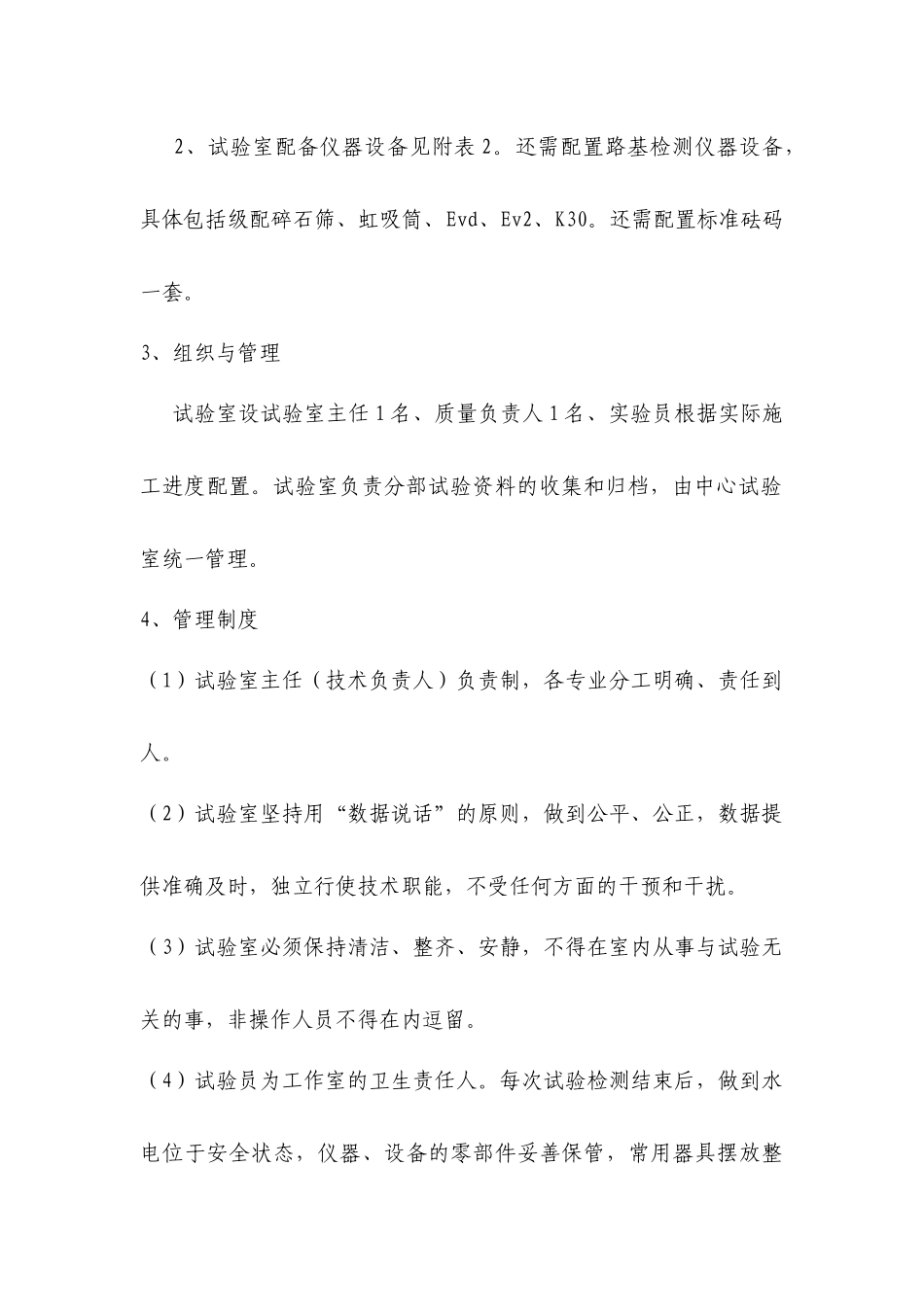

2、试验室配备仪器设备见附表2
还需配置路基检测仪器设备,具体包括级配碎石筛、虹吸筒、Evd、Ev2、K30
还需配置标准砝码一套
3、组织与管理试验室设试验室主任1名、质量负责人1名、实验员根据实际施工进度配置
试验室负责分部试验资料的收集和归档,由中心试验室统一管理
4、管理制度(1)试验室主任(技术负责人)负责制,各专业分工明确、责任到人
(2)试验室坚持用“数据说话”的原则,做到公平、公正,数据提供准确及时,独立行使技术职能,不受任何方面的干预和干扰
(3)试验室必须保持清洁、整齐、安静,不得在室内从事与试验无关的事,非操作人员不得在内逗留
(4)试验员为工作室的卫生责任人
每次试验检测结束后,做到水电位于安全状态,仪器、设备的零部件妥善保管,常用器具摆放整齐,说明书、
