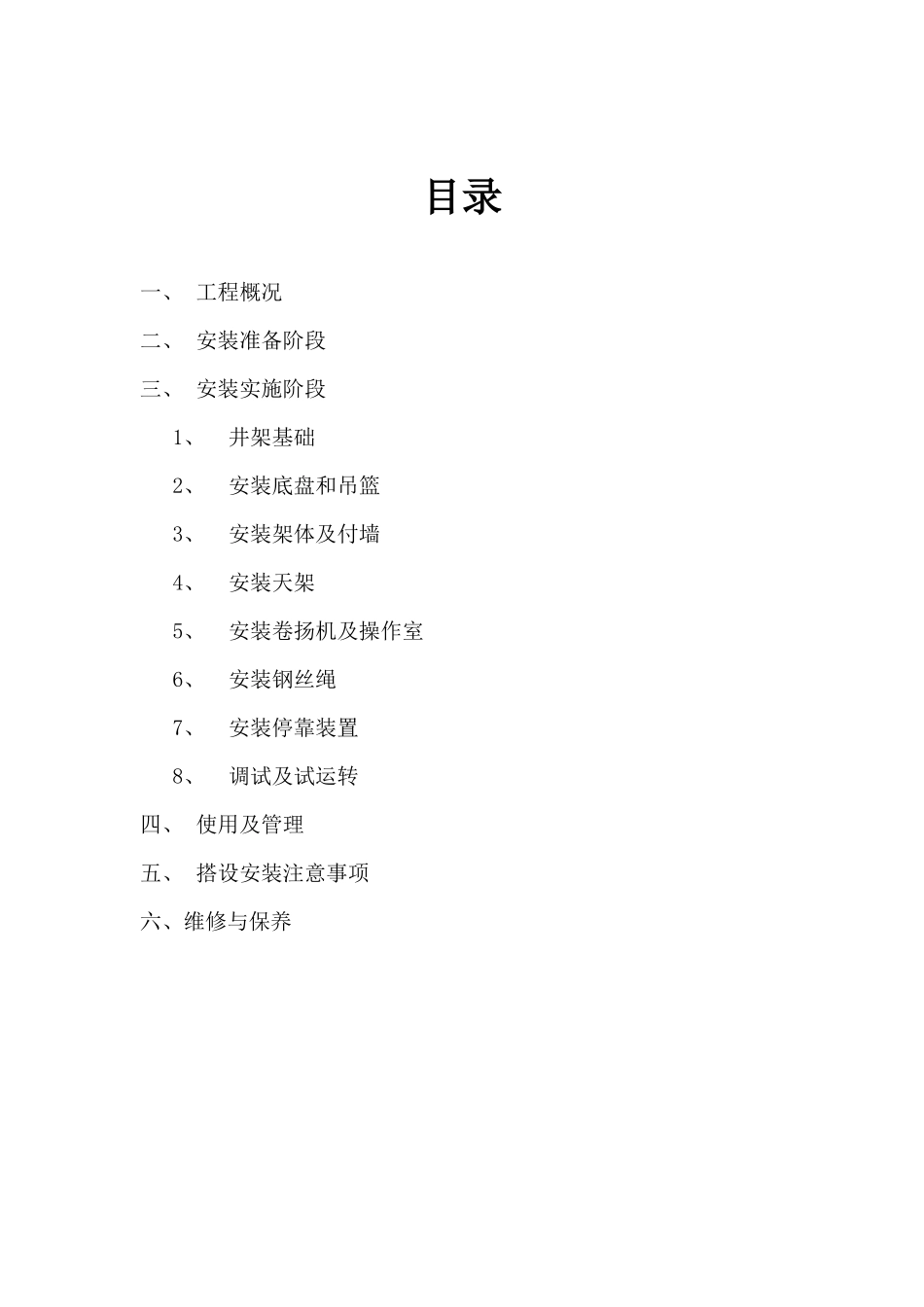

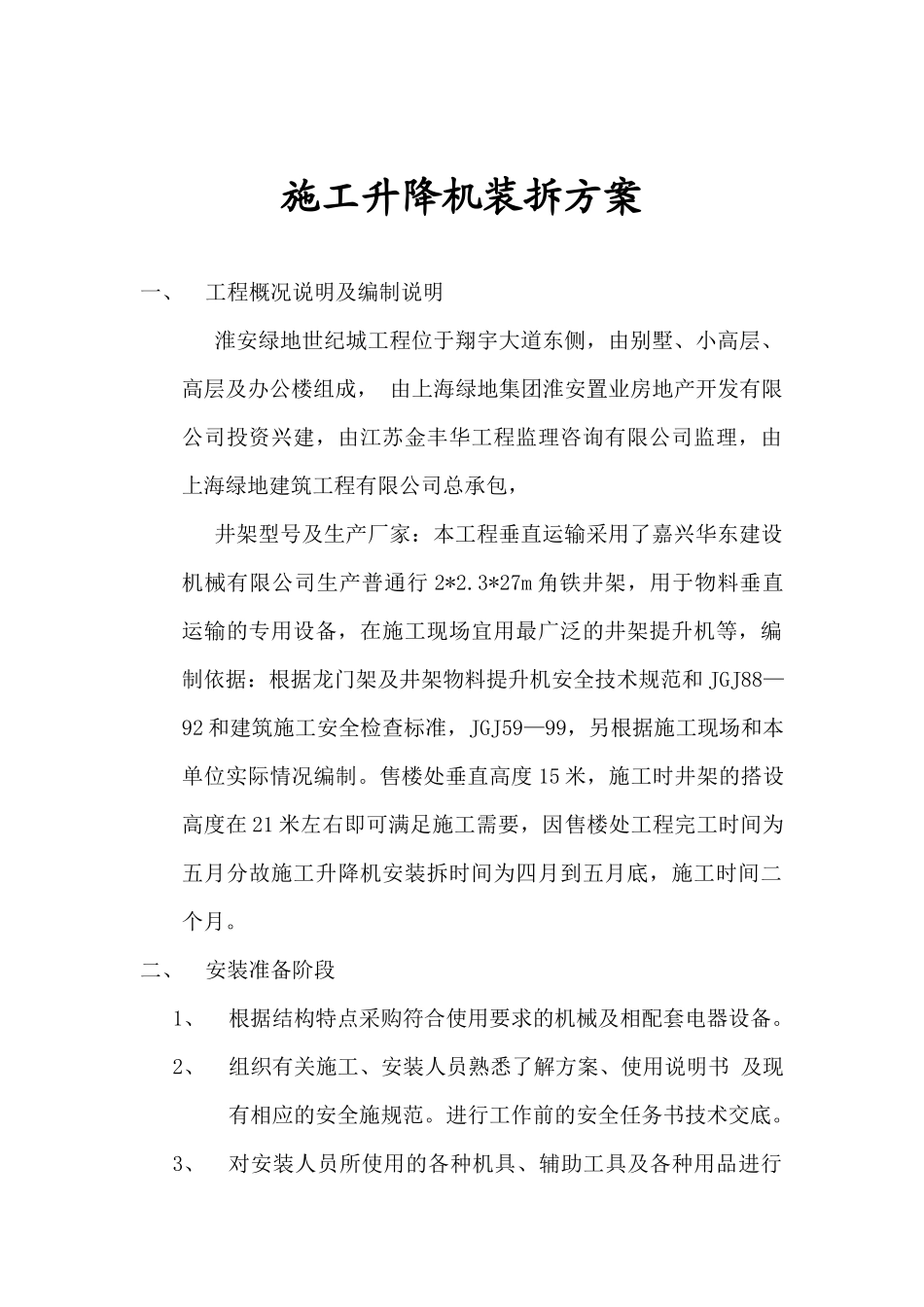

施工升降电梯拆装方案上海绿地建筑工程有限公司目录一、工程概况二、安装准备阶段三、安装实施阶段1、井架基础2、安装底盘和吊篮3、安装架体及付墙4、安装天架5、安装卷扬机及操作室6、安装钢丝绳7、安装停靠装置8、调试及试运转四、使用及管理五、搭设安装注意事项六、维修与保养施工升降机装拆方案一、工程概况说明及编制说明淮安绿地世纪城工程位于翔宇大道东侧,由别墅、小高层、高层及办公楼组成,由上海绿地集团淮安置业房地产开发有限公司投资兴建,由江苏金丰华工程监理咨询有限公司监理,由上海绿地建筑工程有限公司总承包,井架型号及生产厂家:本工程垂直运输采用了嘉兴华东建设机械有限公司生产普通行2*2
3*27m角铁井架,用于物料垂直运输的专用设备,在施工现场宜用最广泛的井架提升机等,编制依据:根据龙门架及井架物料提升机安全技术规范和JGJ88—92和建筑施工安全检查标准,JGJ59—99,另根据施工现场和本单位实际情况编制
售楼处垂直高度15米,施工时井架的搭设高度在21米左右即可满足施工需要,因售楼处工程完工时间为五月分故施工升降机安装拆时间为四月到五月底,施工时间二个月
二、安装准备阶段1、根据结构特点采购符合使用要求的机械及相配套电器设备
2、组织有关施工、安装人员熟悉了解方案、使用说明书及现有相应的安全施规范
进行工作前的安全任务书技术交底
3、对安装人员所使用的各种机具、辅助工具及各种用品进行认真的检查,不合格的严禁使用,以免带来安全隐患
4、清理现场,扫除场内道路上的障碍物,保证具有足够的安全作业区
三、安全实施阶段1、升降机基础1)根据现场选定的位置,对升降机的安装基础进行处理,开挖基础并夯实
2)在经夯实,基础内配置∮12a200层双向后浇捣C30砼厚200㎜,具体见附图
3)在基础四周开挖300宽排水沟与脚手架下明沟连同排水,底盘中间预设ф50排水管,用以排除盘中间积水
