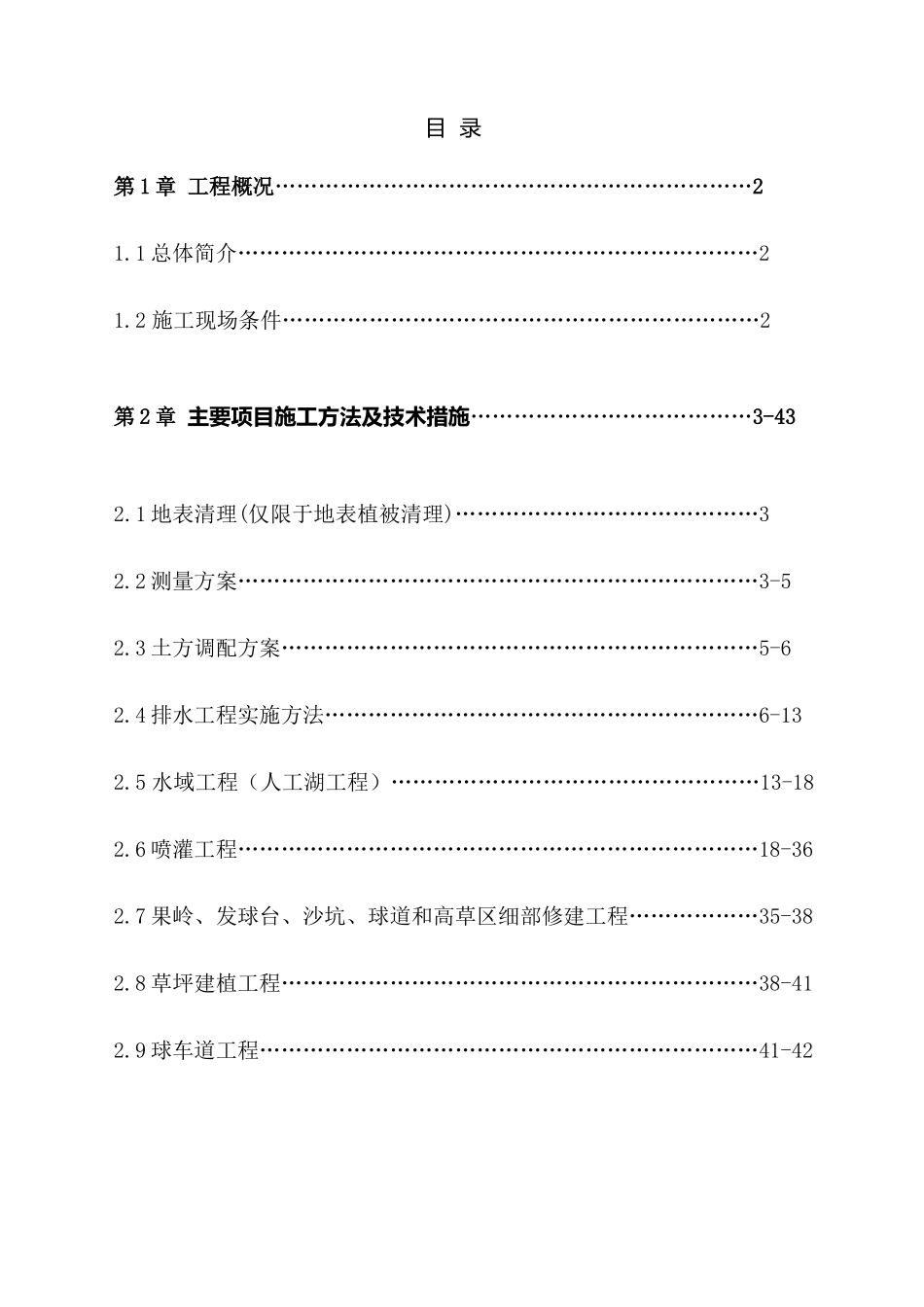

目录第1章工程概况…………………………………………………………21
1总体简介………………………………………………………………21
2施工现场条件…………………………………………………………2第2章主要项目施工方法及技术措施…………………………………3-432
1地表清理(仅限于地表植被清理)……………………………………32
2测量方案………………………………………………………………3-52
3土方调配方案…………………………………………………………5-62
4排水工程实施方法……………………………………………………6-132
5水域工程(人工湖工程)……………………………………………13-182
6喷灌工程………………………………………………………………18-362
7果岭、发球台、沙坑、球道和高草区细部修建工程………………35-382
8草坪建植工程…………………………………………………………38-412
9球车道工程……………………………………………………………41-42第1章概况1

1总体简况本工程位于**,拟建设十八洞国际标准高尔夫比赛用球场,海拔高程为1230米左右,年降雨量约400mm左右,其它情况见下表
2施工条件第2章主要项目施工方法及技术措施2
1地表清理(仅限于地表植被清理)2
1根据场地内给的原始坐标点,向场内引进3-5个坐标点,设立永久性坐标,新设坐标点周边进行清理(保证通视条件即可)
2从新设立的永久坐标点引入球道坐标,清理球道坐标周围(保证通视条件即可)
3沿球道中心线进行清理(保证通视条件即可)2
4清点场地内名贵树种范围、数量及成型可保留景观树种,反馈设计师,由设计师保留范围及数量是否调整球道设计,再确认球道设计及保留树种数量范围后,以球道中心线为准,向两侧延伸方格网
除保留范围内的地表物进行清理(达到通视条件即
