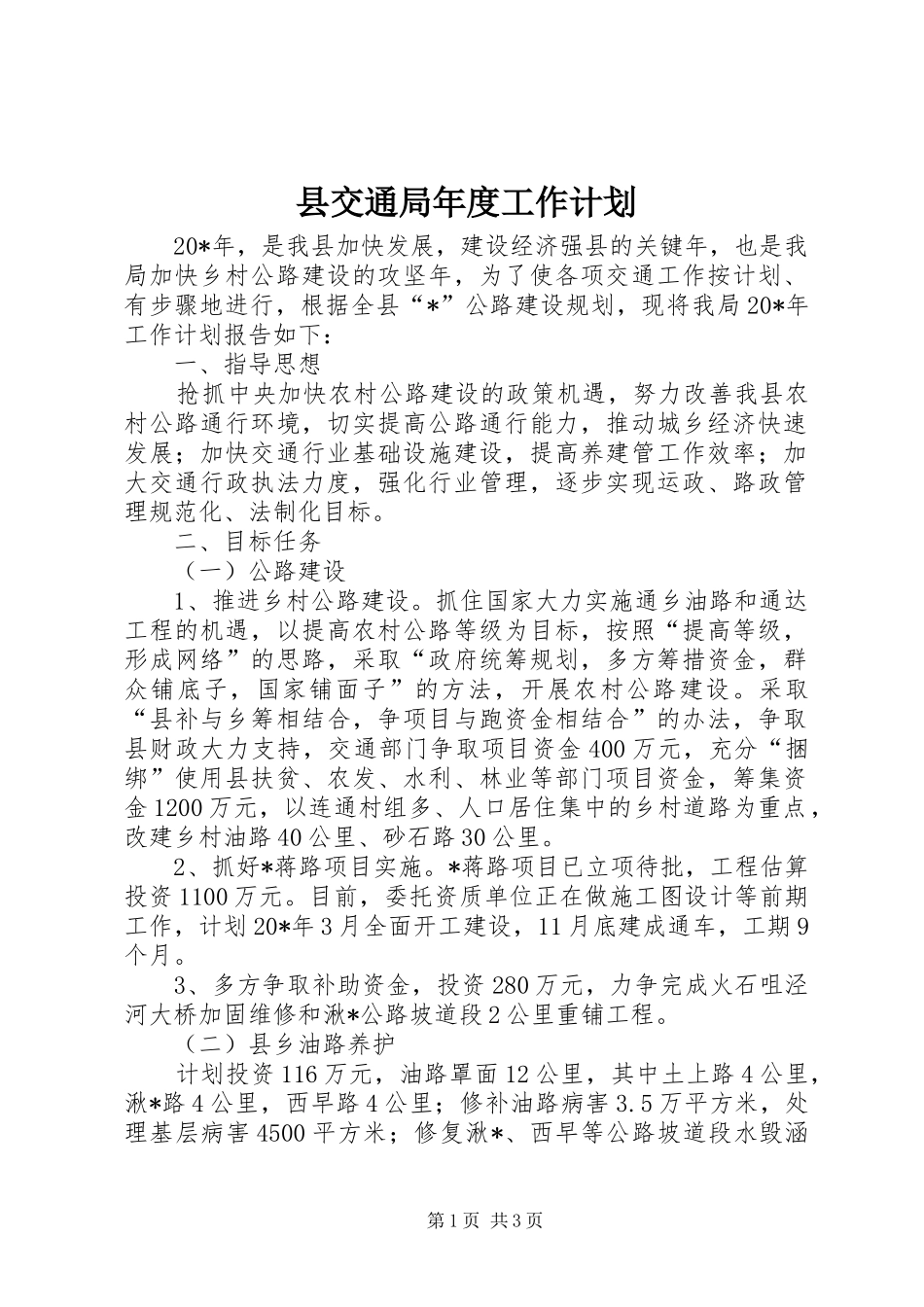

县交通局年度工作计划20*年,是我县加快发展,建设经济强县的关键年,也是我局加快乡村公路建设的攻坚年,为了使各项交通工作按计划、有步骤地进行,根据全县“*”公路建设规划,现将我局20*年工作计划报告如下:一、指导思想抢抓中央加快农村公路建设的政策机遇,努力改善我县农村公路通行环境,切实提高公路通行能力,推动城乡经济快速发展;加快交通行业基础设施建设,提高养建管工作效率;加大交通行政执法力度,强化行业管理,逐步实现运政、路政管理规范化、法制化目标
二、目标任务(一)公路建设1、推进乡村公路建设
抓住国家大力实施通乡油路和通达工程的机遇,以提高农村公路等级为目标,按照“提高等级,形成网络”的思路,采取“政府统筹规划,多方筹措资金,群众铺底子,国家铺面子”的方法,开展农村公路建设
采取“县补与乡筹相结合,争项目与跑资金相结合”的办法,争取县财政大力支持,交通部门争取项目资金400万元,充分“捆绑”使用县扶贫、农发、水利、林业等部门项目资金,筹集资金1200万元,以连通村组多、人口居住集中的乡村道路为重点,改建乡村油路40公里、砂石路30公里
2、抓好*蒋路项目实施
*蒋路项目已立项待批,工程估算投资1100万元
目前,委托资质单位正在做施工图设计等前期工作,计划20*年3月全面开工建设,11月底建成通车,工期9个月
3、多方争取补助资金,投资280万元,力争完成火石咀泾河大桥加固维修和湫*公路坡道段2公里重铺工程
(二)县乡油路养护计划投资116万元,油路罩面12公里,其中土上路4公里,湫*路4公里,西早路4公里;修补油路病害3
5万平方米,处理基层病害4500平方米;修复湫*、西早等公路坡道段水毁涵第1页共3页洞及破损边沟,确保公路排水畅通;坚持常年养护,开挖边沟55公里,整修边沟、路肩158公里,彻底整治公路环境,排除路面积水,提高通行能力

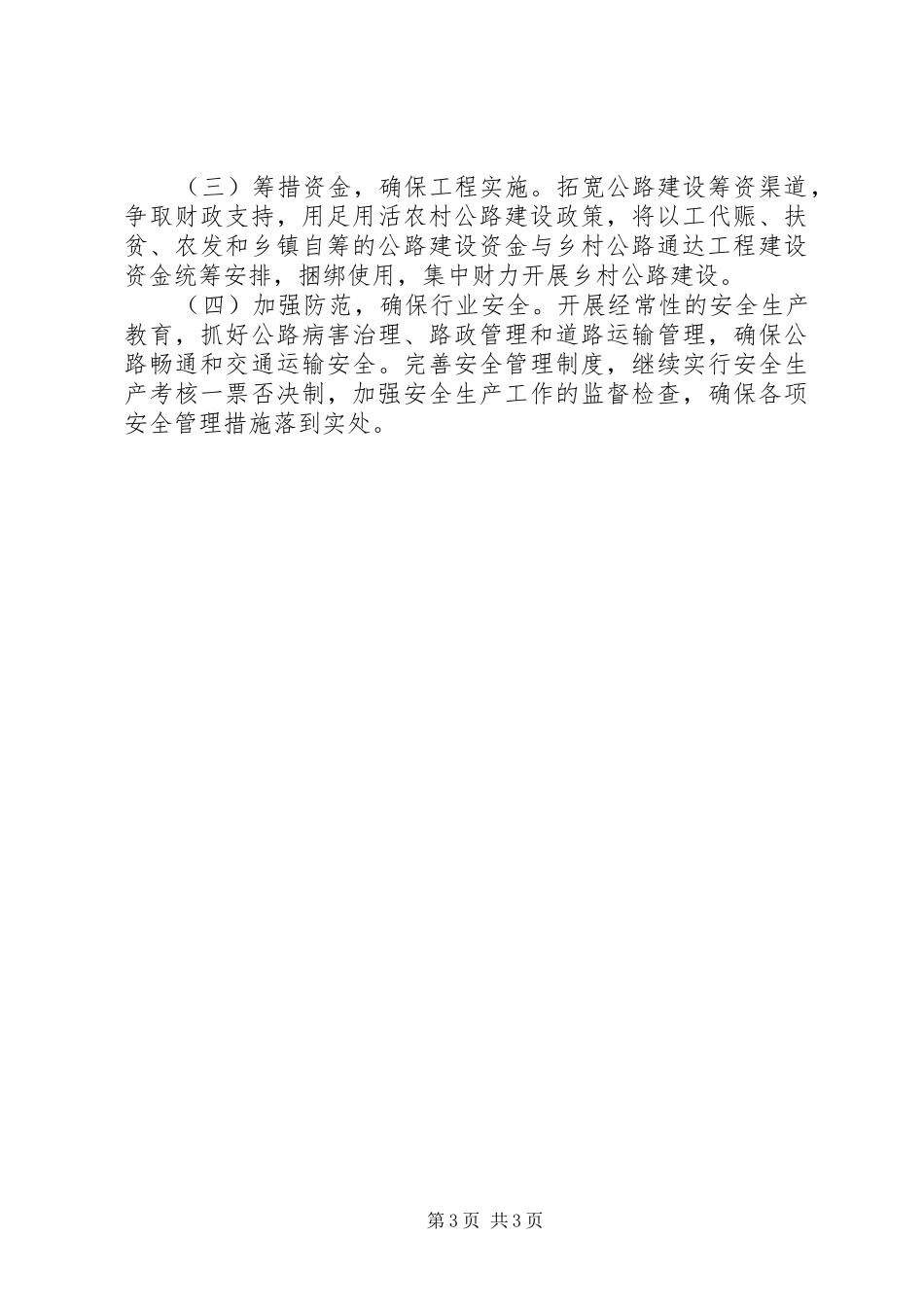

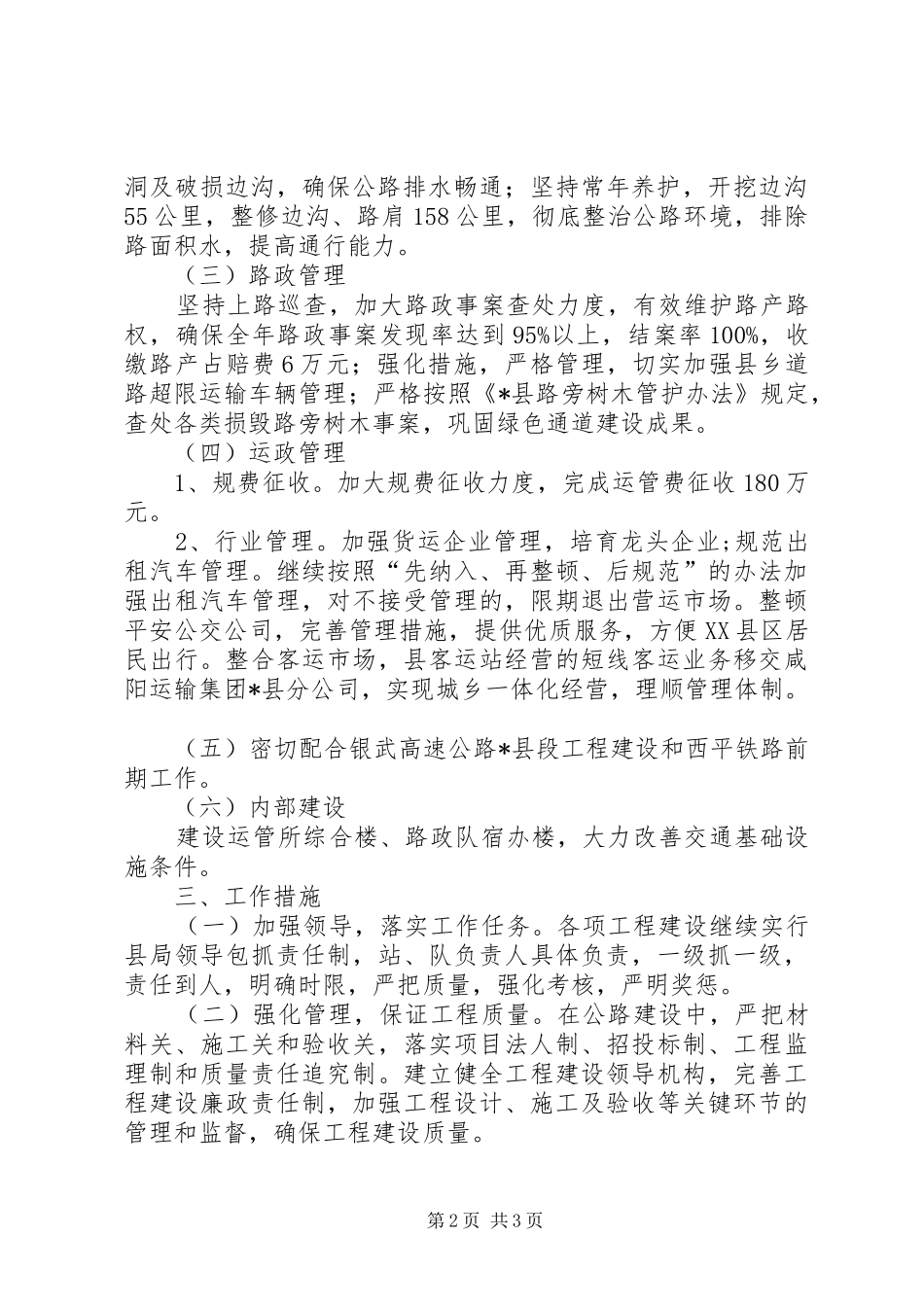

(三)路政管理坚持上路巡查,加大路
