水电安装专项施工方案编制:审核:审定:湖南省第三工程公司怀化市迎丰市场升级改造工程项目部2009年2月8日1

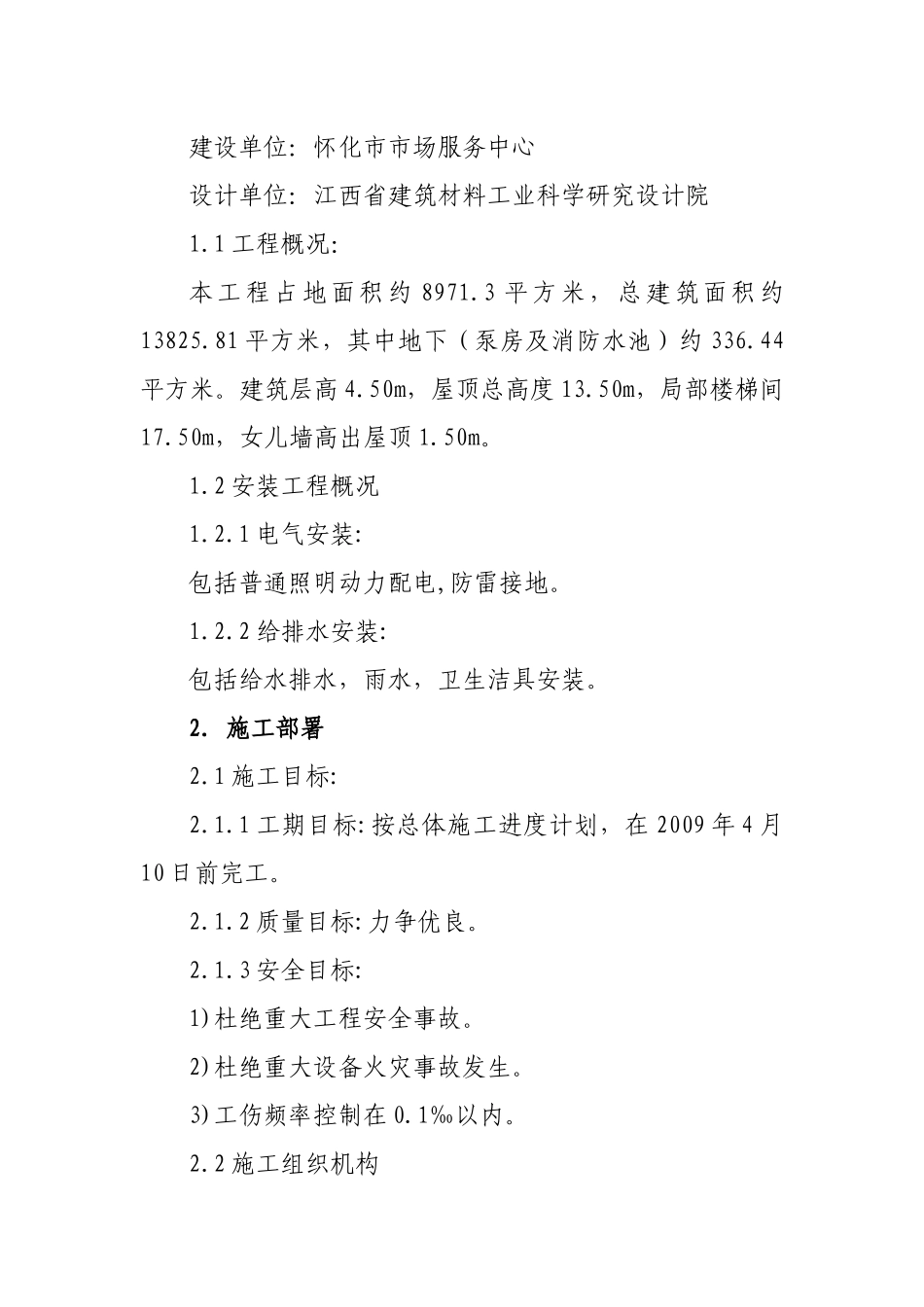

工程概况工程名称:怀化市迎丰市场升级改造工程建设地点:怀化市迎丰市场建设单位:怀化市市场服务中心设计单位:江西省建筑材料工业科学研究设计院1
1工程概况:本工程占地面积约8971
3平方米,总建筑面积约13825
81平方米,其中地下(泵房及消防水池)约336
50m,屋顶总高度13
50m,局部楼梯间17
50m,女儿墙高出屋顶1
2安装工程概况1
1电气安装:包括普通照明动力配电,防雷接地
2给排水安装:包括给水排水,雨水,卫生洁具安装
1施工目标:2
1工期目标:按总体施工进度计划,在2009年4月10日前完工
2质量目标:力争优良
3安全目标:1)杜绝重大工程安全事故
2)杜绝重大设备火灾事故发生
3)工伤频率控制在0
2施工组织机构本工程管理机构如下:项目经理邹红平技术主管唐仕清施工员苏继旭质检员陶华专职安全员刘安3
劳动力安排根据该工程工期紧,要求高,影响大的特点,项目部将组建一支组织纪律强,技术精,能打硬仗的队伍,针对工地建筑面积大,施工面宽的特点,水,电各分两组进行施工
同时工地工期要求紧,根据现场的情况会分段施工
同时很可能出现二十四小时工作的局面
要有效的利用劳动力在工作面窄小的情况下,采用三班倒,以保证工作进度
同时对从事现场施工工作的人员,经严格培训后持证上岗,各专业工种人员配置如下:管道工34人电工36人焊工4人钳工4人油漆工2人可根据施工进度调节进场人员
1严格按建筑安装施工工艺标准和施工验收规范进行施工,坚决贯彻公司ISO9002标准,强化内部管理
2熟悉施工图纸,明确设计意图和工艺要求,认真进行图纸会审,对穿越砼、梁、
