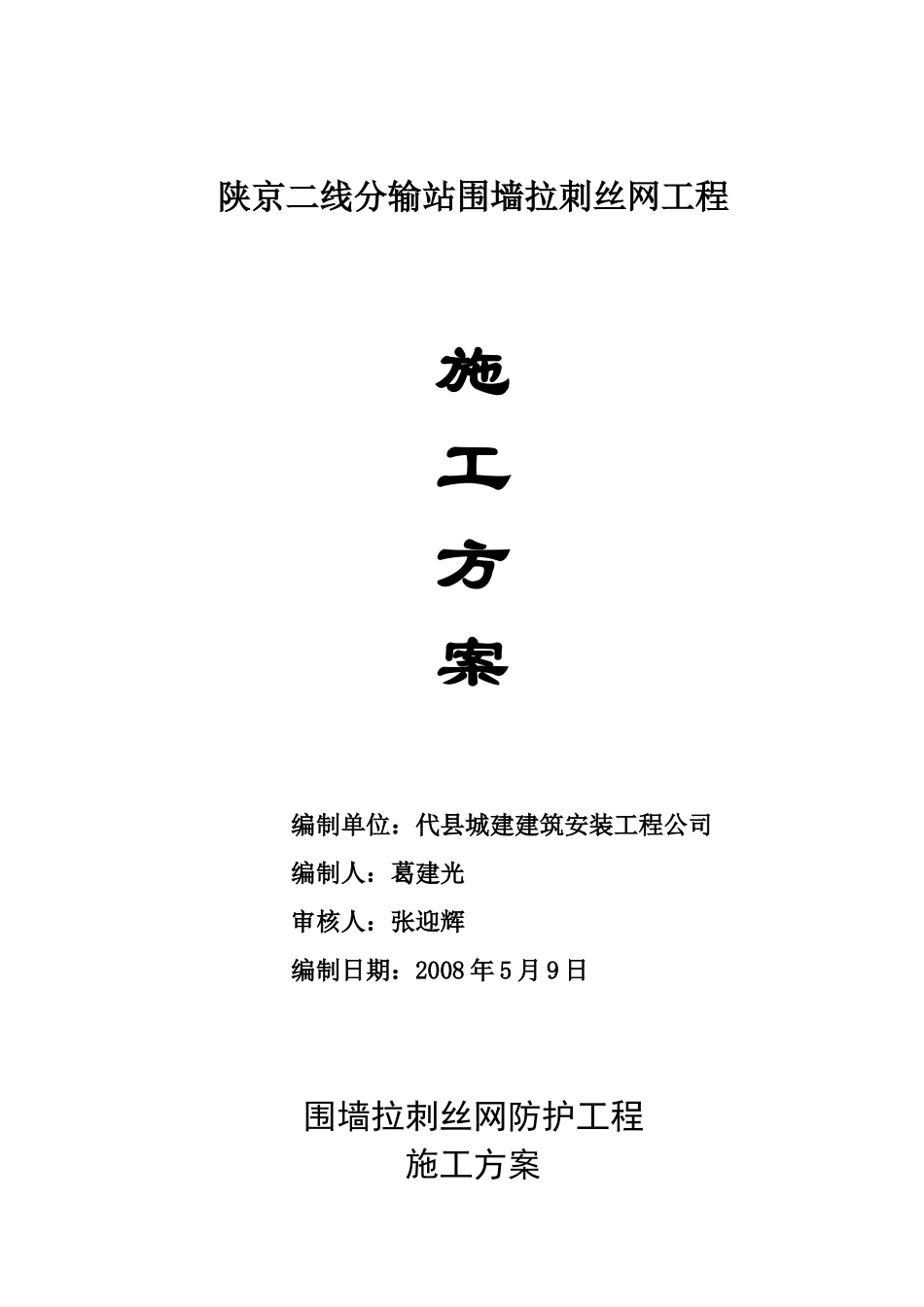

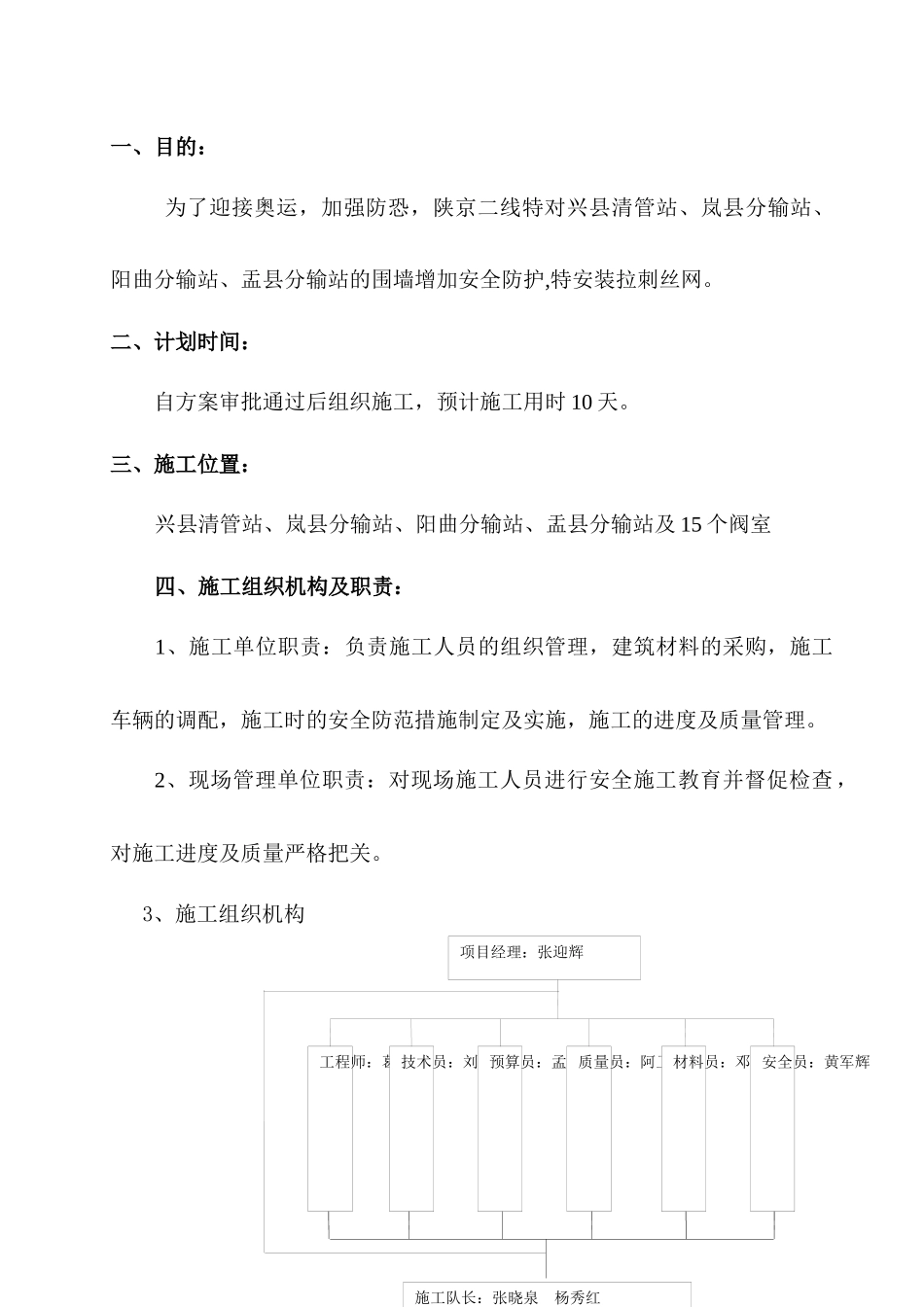

陕京二线分输站围墙拉刺丝网工程施工方案编制单位:代县城建建筑安装工程公司编制人:葛建光审核人:张迎辉编制日期:2008年5月9日围墙拉刺丝网防护工程施工方案项目经理:张迎辉工程师:葛建光技术员:刘冠军预算员:孟玉平质量员:阿卫平材料员:邓曙炜安全员:黄军辉施工队长:张晓泉杨秀红一、目的:为了迎接奥运,加强防恐,陕京二线特对兴县清管站、岚县分输站、阳曲分输站、盂县分输站的围墙增加安全防护,特安装拉刺丝网
二、计划时间:自方案审批通过后组织施工,预计施工用时10天
三、施工位置:兴县清管站、岚县分输站、阳曲分输站、盂县分输站及15个阀室四、施工组织机构及职责:1、施工单位职责:负责施工人员的组织管理,建筑材料的采购,施工车辆的调配,施工时的安全防范措施制定及实施,施工的进度及质量管理
2、现场管理单位职责:对现场施工人员进行安全施工教育并督促检查,对施工进度及质量严格把关

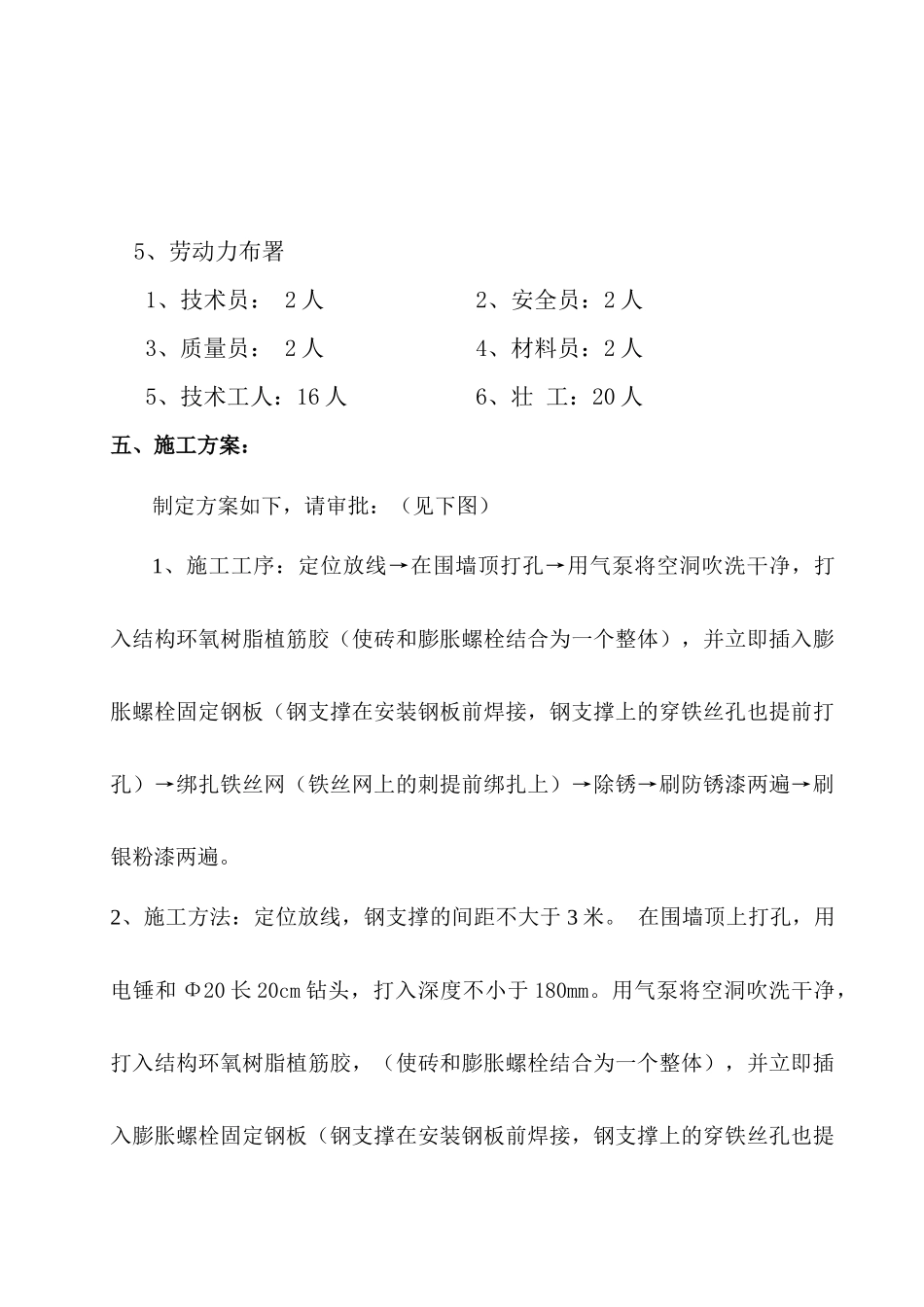

3、施工组织机构5、劳动力布署1、技术员:2人2、安全员:2人3、质量员:2人4、材料员:2人5、技术工人:16人6、壮工:20人五、施工方案:制定方案如下,请审批:(见下图)1、施工工序:定位放线→在围墙顶打孔→用气泵将空洞吹洗干净,打入结构环氧树脂植筋胶(使砖和膨胀螺栓结合为一个整体),并立即插入膨胀螺栓固定钢板(钢支撑在安装钢板前焊接,钢支撑上的穿铁丝孔也提前打孔)→绑扎铁丝网(铁丝网上的刺提前绑扎上)→除锈→刷防锈漆两遍→刷银粉漆两遍
2、施工方法:定位放线,钢支撑的间距不大于3米
在围墙顶上打孔,用电锤和Φ20长20cm钻头,打入深度不小于180mm
用气泵将空洞吹洗干净,打入结构环氧树脂植筋胶,(使砖和膨胀螺栓结合为一个整体),并立即插入膨胀螺栓固定钢板(钢支撑在安装钢板前焊接,钢支撑上的穿铁丝孔也提前打孔),具体规格尺寸见下图铁丝网与钢支撑的连接采用角钢上打孔后,把铁丝穿过孔扭扎
焊接采用手工电
