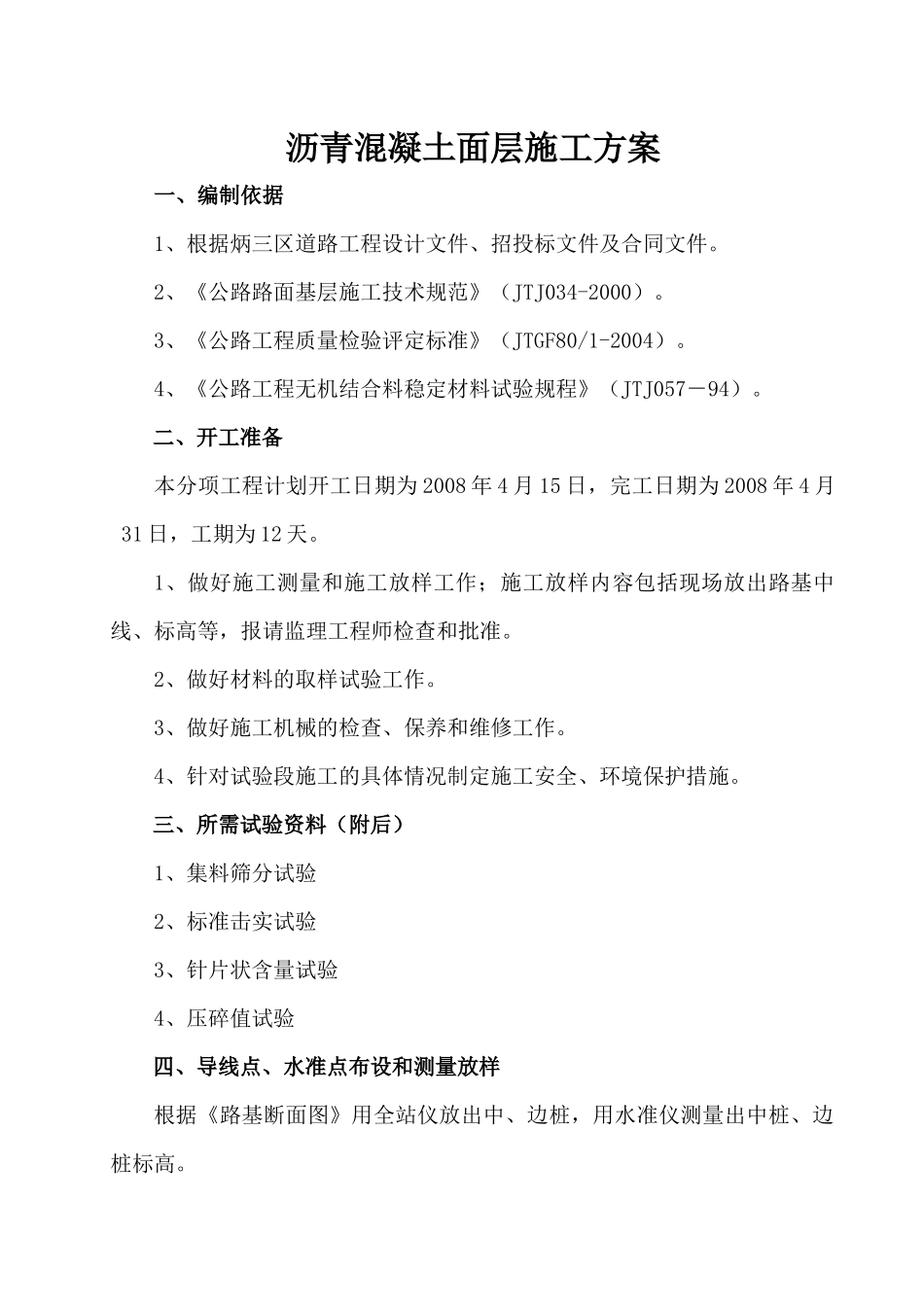

沥青混凝土面层施工方案一、编制依据1、根据炳三区道路工程设计文件、招投标文件及合同文件
2、《公路路面基层施工技术规范》(JTJ034-2000)
3、《公路工程质量检验评定标准》(JTGF80/1-2004)
4、《公路工程无机结合料稳定材料试验规程》(JTJ057-94)
二、开工准备本分项工程计划开工日期为2008年4月15日,完工日期为2008年4月31日,工期为12天
1、做好施工测量和施工放样工作;施工放样内容包括现场放出路基中线、标高等,报请监理工程师检查和批准
2、做好材料的取样试验工作
3、做好施工机械的检查、保养和维修工作
4、针对试验段施工的具体情况制定施工安全、环境保护措施

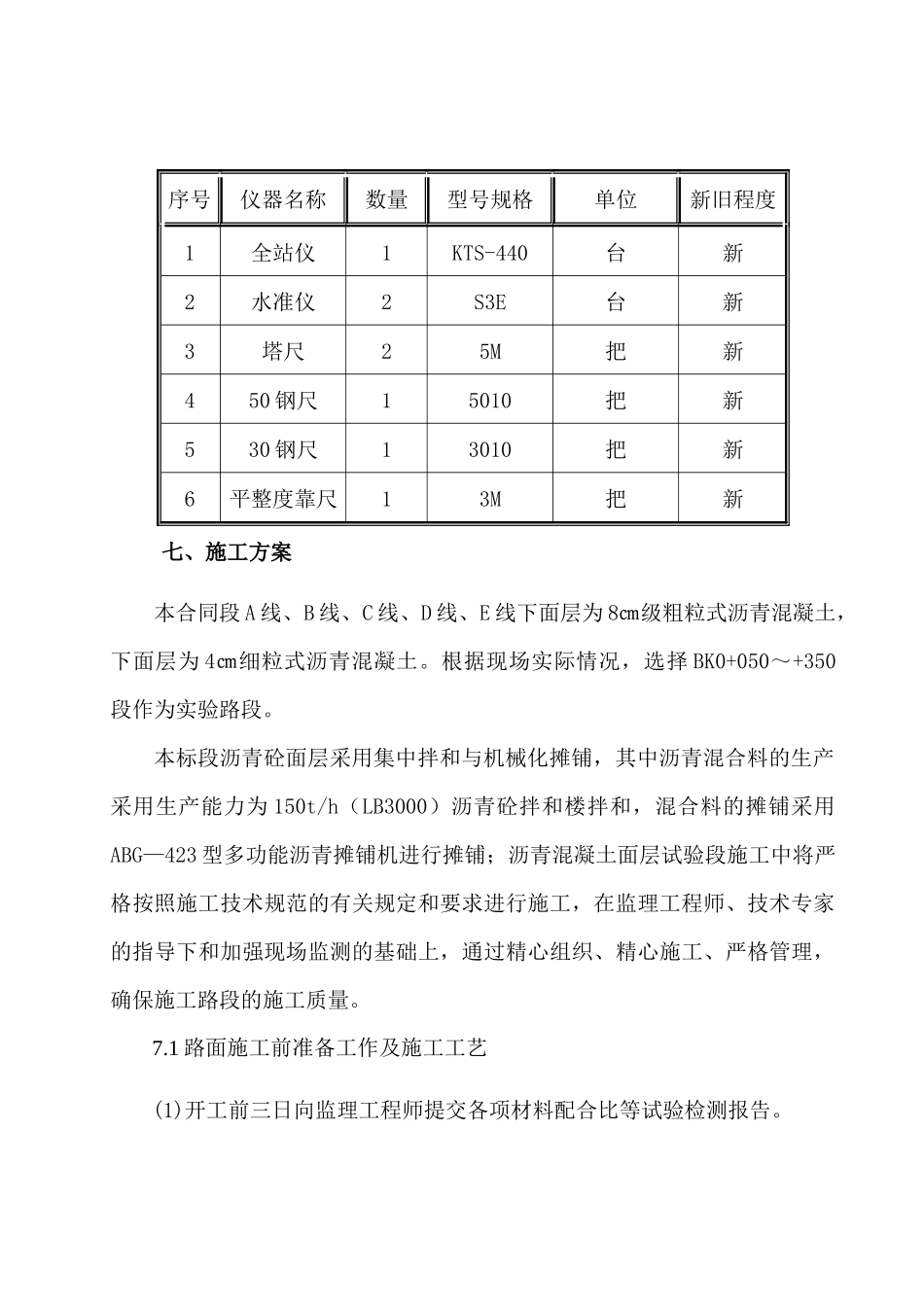

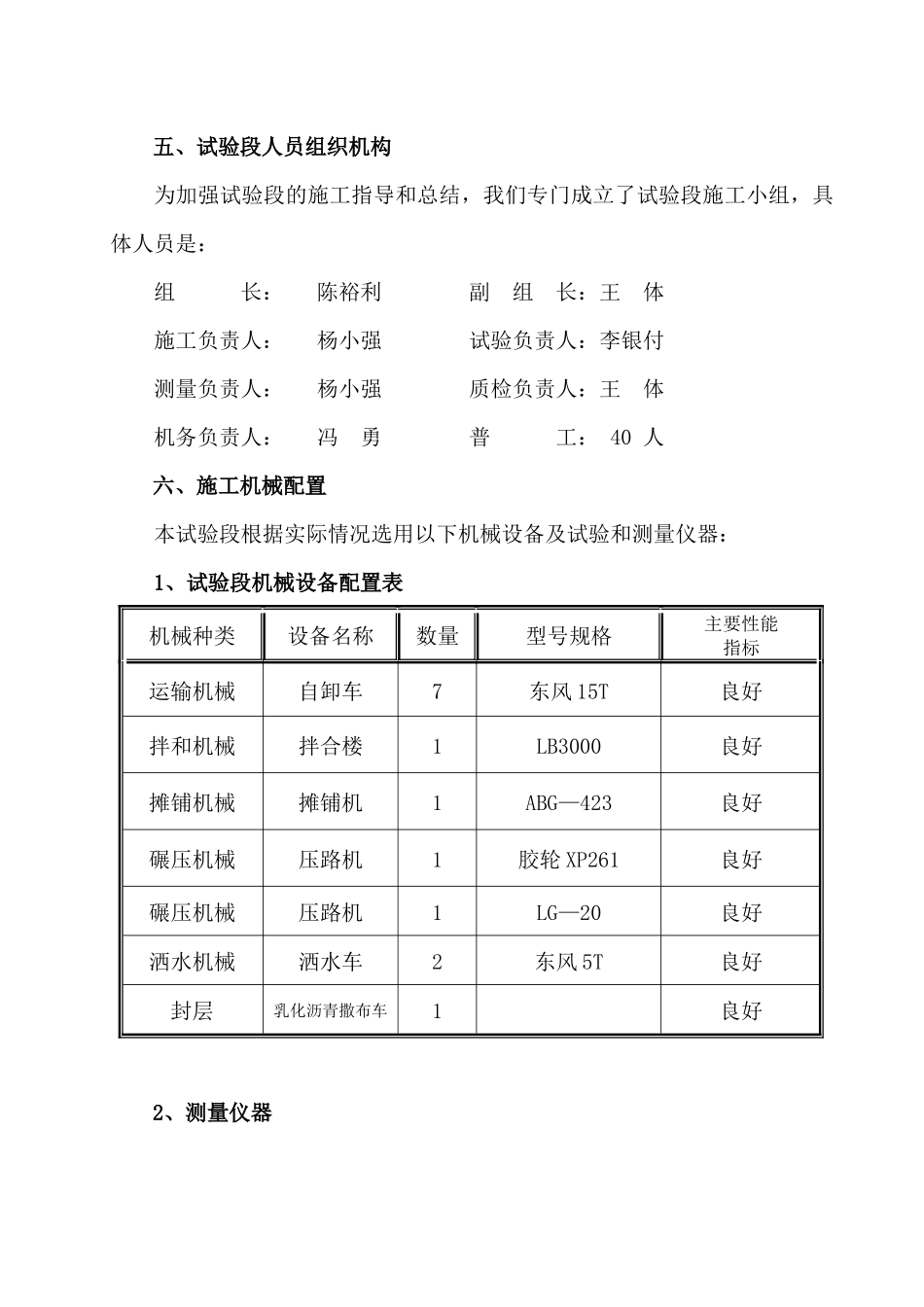

三、所需试验资料(附后)1、集料筛分试验2、标准击实试验3、针片状含量试验4、压碎值试验四、导线点、水准点布设和测量放样根据《路基断面图》用全站仪放出中、边桩,用水准仪测量出中桩、边桩标高
五、试验段人员组织机构为加强试验段的施工指导和总结,我们专门成立了试验段施工小组,具体人员是:组长:陈裕利副组长:王体施工负责人:杨小强试验负责人:李银付测量负责人:杨小强质检负责人:王体机务负责人:冯勇普工:40人六、施工机械配置本试验段根据实际情况选用以下机械设备及试验和测量仪器:1、试验段机械设备配置表机械种类设备名称数量型号规格主要性能指标运输机械自卸车7东风15T良好拌和机械拌合楼1LB3000良好摊铺机械摊铺机1ABG—423良好碾压机械压路机1胶轮XP261良好碾压机械压路机1LG—20良好洒水机械洒水车2东风5T良好封层乳化沥青撒布车1良好2、测量仪器序号仪器名称数量型号规格单位新旧程度1全站仪1KTS-440台新2水准仪2S3E台新3塔尺25M把新450钢尺15010把新530钢尺13010把新6平整度靠尺13M把新七、施工方案本合同段A线、B线、C线、D线、E线下面层为8㎝
