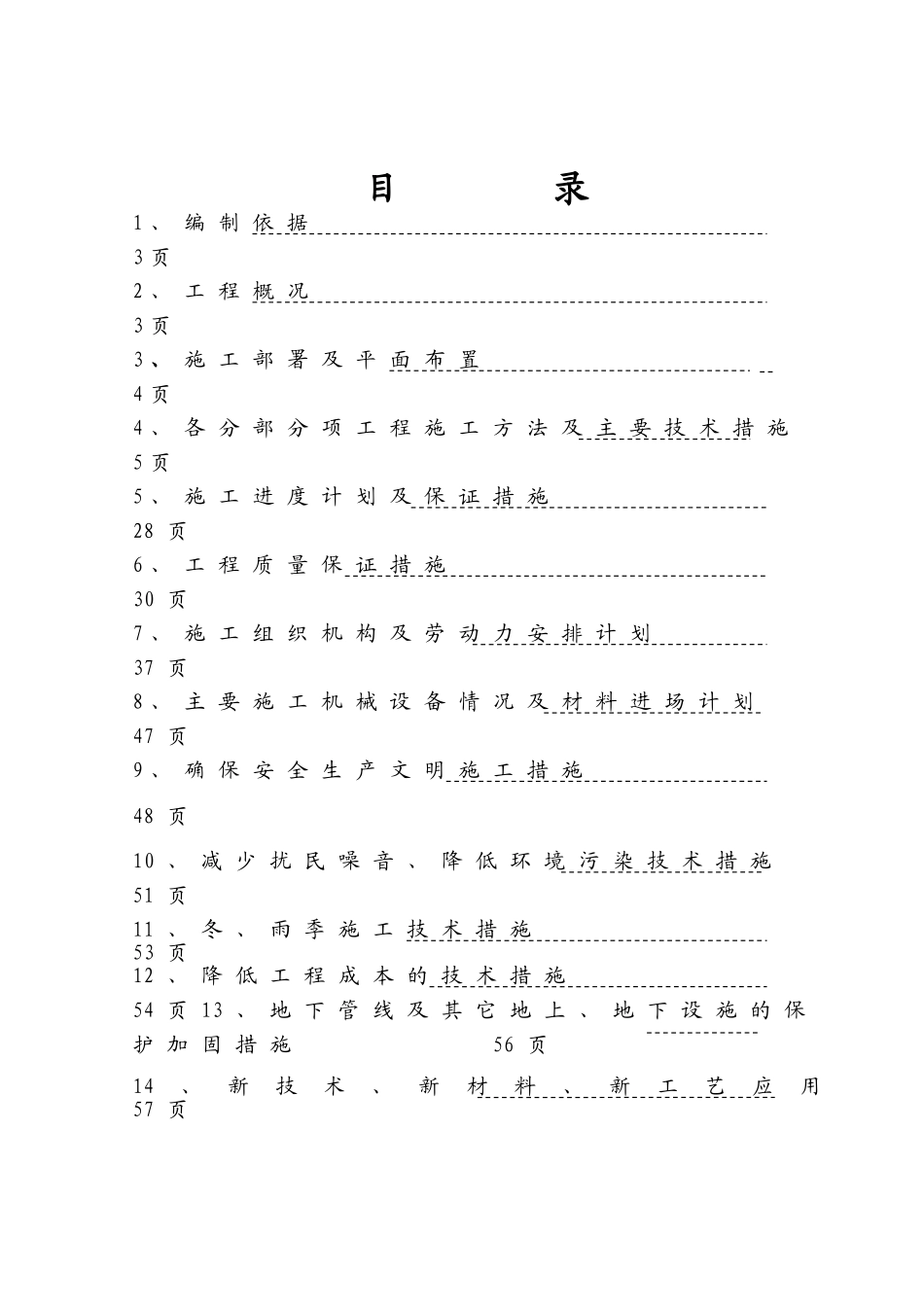

综合业务大楼空调安装工程施工组织设计目录1、编制依据3页2、工程概况3页3、施工部署及平面布置4页4、各分部分项工程施工方法及主要技术措施5页5、施工进度计划及保证措施28页6、工程质量保证措施30页7、施工组织机构及劳动力安排计划37页8、主要施工机械设备情况及材料进场计划47页9、确保安全生产文明施工措施48页10、减少扰民噪音、降低环境污染技术措施51页11、冬、雨季施工技术措施53页12、降低工程成本的技术措施54页13、地下管线及其它地上、地下设施的保护加固措施56页14、新技术、新材料、新工艺应用57页附表:一、拟投入的主要施工机械设备表59页二、劳动力计划表60页三、临时用地表61页四、工程执行的主要规程、规范62页五、施工进度计划表63页附图:一、施工平面布置图64页1、编制依据1
1、招标单位提供的综合业务大楼空调安装工程招标文件
2、招标单位提供的综合业务大楼空调安装工程施工图纸
3、国家现行的施工质量验收规范、规程;《建筑工程施工质量验收统一标准》
4、本公司同类工程作法、施工经验,国家、省、市及本企业的相关施工工法和施工工艺
5、ISO9001-2000、ISO14001:2004及OHS18001:2001国际标准
2、工程概况2
1、项目名称:综合业务大楼空调安装工程2
2、工程地点:石家庄市体育大街
3、工程概况:本工程为综合业务大楼,由主楼及裙房组成,地下2层,主楼地上24层,裙楼5层,框架剪力墙结构,总建筑面积为47252m2
4、施工工期:拟2007年8月20日开工,2007年11月20日竣工,施工总工期为88日历天,具体开工时间以招标人通知为准
5、设计单位:石家庄市建筑设计院
6、工程质量要求:合格,配合总包单位确保工程获得国优“鲁班奖”
7、投标范围:综合业务大楼空调系统设备、管路、阀门、水泵等设
