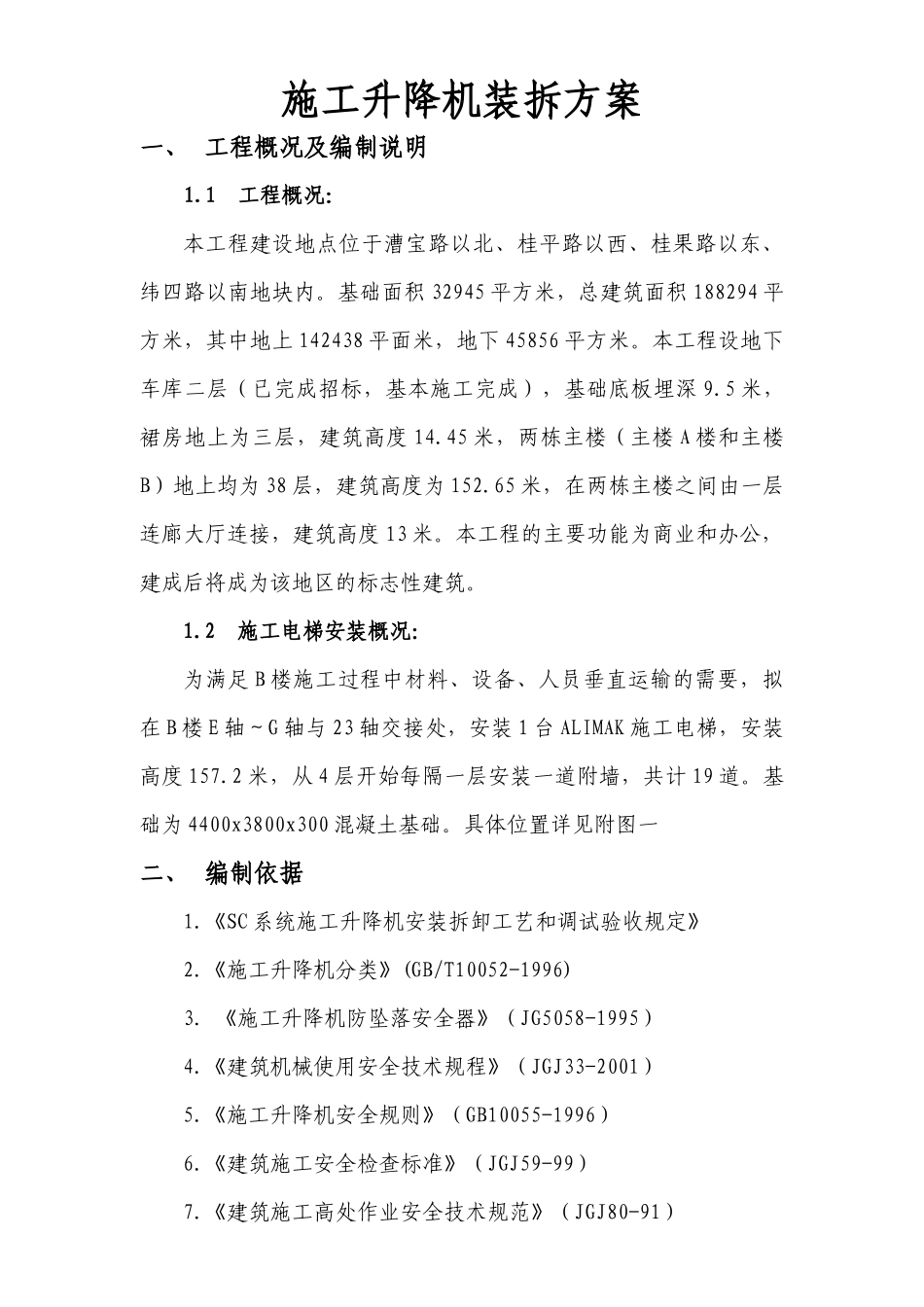

施工升降机装拆方案一、工程概况及编制说明1
1工程概况:本工程建设地点位于漕宝路以北、桂平路以西、桂果路以东、纬四路以南地块内
基础面积32945平方米,总建筑面积188294平方米,其中地上142438平面米,地下45856平方米
本工程设地下车库二层(已完成招标,基本施工完成),基础底板埋深9
5米,裙房地上为三层,建筑高度14
45米,两栋主楼(主楼A楼和主楼B)地上均为38层,建筑高度为152
65米,在两栋主楼之间由一层连廊大厅连接,建筑高度13米
本工程的主要功能为商业和办公,建成后将成为该地区的标志性建筑
2施工电梯安装概况:为满足B楼施工过程中材料、设备、人员垂直运输的需要,拟在B楼E轴~G轴与23轴交接处,安装1台ALIMAK施工电梯,安装高度157
2米,从4层开始每隔一层安装一道附墙,共计19道
基础为4400x3800x300混凝土基础
具体位置详见附图一二、编制依据1
《SC系统施工升降机安装拆卸工艺和调试验收规定》2
《施工升降机分类》(GB/T10052-1996)3.《施工升降机防坠落安全器》(JG5058-1995)4
《建筑机械使用安全技术规程》(JGJ33-2001)5
《施工升降机安全规则》(GB10055-1996)6
《建筑施工安全检查标准》(JGJ59-99)7

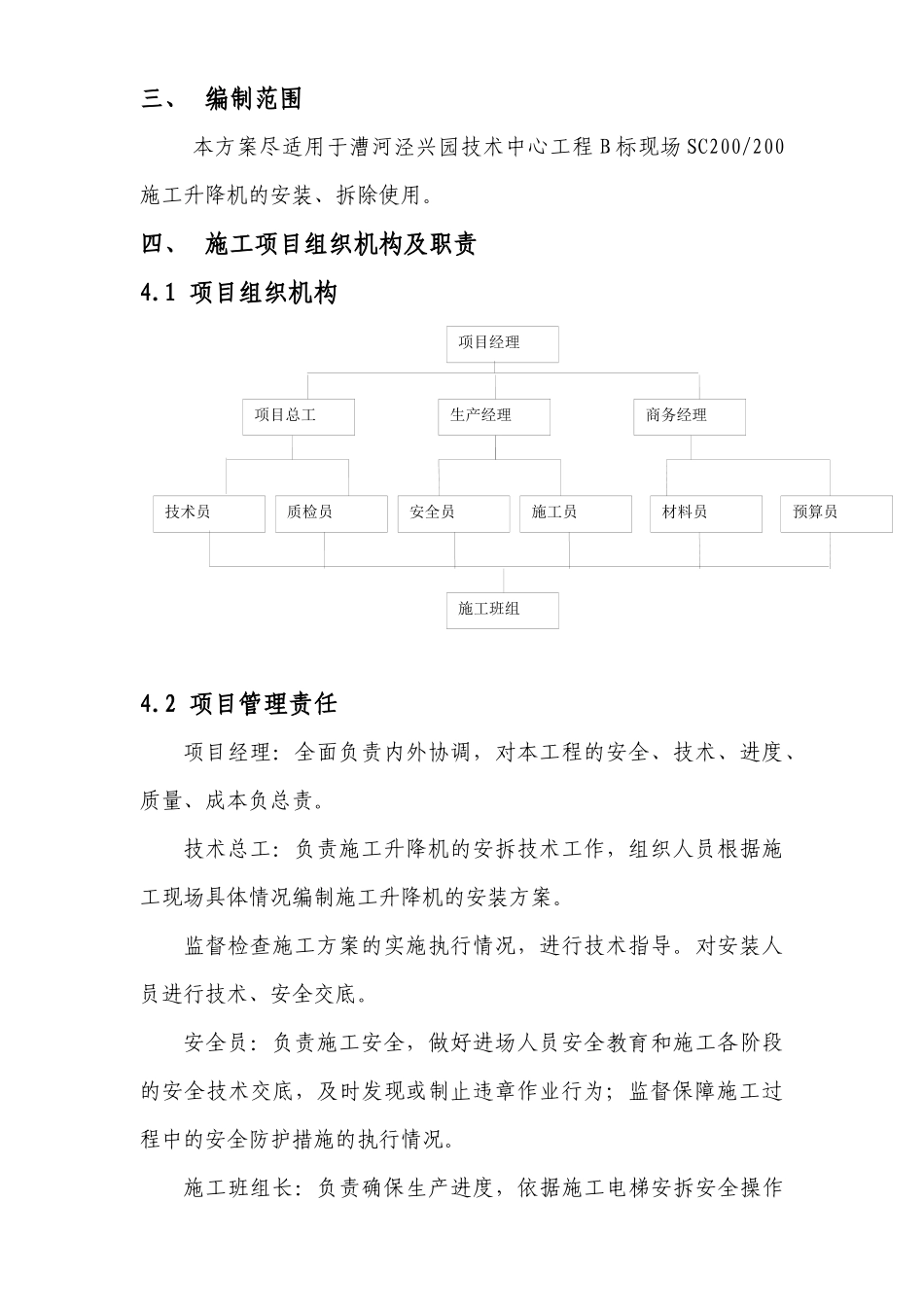

《建筑施工高处作业安全技术规范》(JGJ80-91)项目经理技术员生产经理商务经理项目总工质检员安全员施工员材料员施工班组预算员三、编制范围本方案尽适用于漕河泾兴园技术中心工程B标现场SC200/200施工升降机的安装、拆除使用
四、施工项目组织机构及职责4
1项目组织机构4
2项目管理责任项目经理:全面负责内外协调,对本工程的安全、技术、进度、质量、成本负总责
技术总工:负责施工升降机的安拆技术工作,组织人员根据施工现场具体情况编制施工升降机的安装方案
