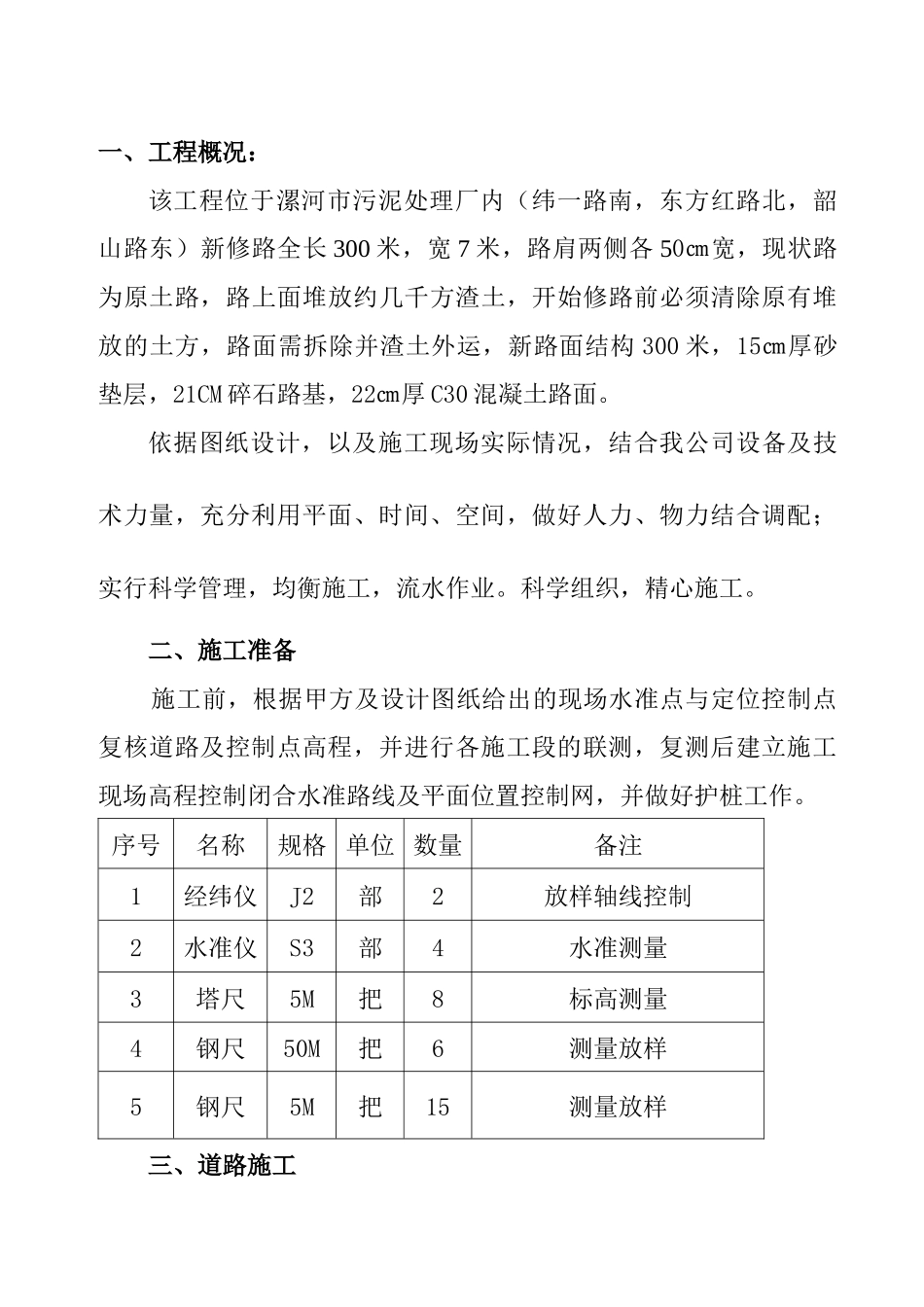

漯河市污泥处理厂厂区道路工程施工组织设计编制:审核:批准:漯河市路宝市政工程有限责任公司2014年02月13日一、工程概况:该工程位于漯河市污泥处理厂内(纬一路南,东方红路北,韶山路东)新修路全长300米,宽7米,路肩两侧各50㎝宽,现状路为原土路,路上面堆放约几千方渣土,开始修路前必须清除原有堆放的土方,路面需拆除并渣土外运,新路面结构300米,15㎝厚砂垫层,21CM碎石路基,22㎝厚C30混凝土路面
依据图纸设计,以及施工现场实际情况,结合我公司设备及技术力量,充分利用平面、时间、空间,做好人力、物力结合调配;实行科学管理,均衡施工,流水作业
科学组织,精心施工
二、施工准备施工前,根据甲方及设计图纸给出的现场水准点与定位控制点复核道路及控制点高程,并进行各施工段的联测,复测后建立施工现场高程控制闭合水准路线及平面位置控制网,并做好护桩工作

序号名称规格单位数量备注1经纬仪J2部2放样轴线控制2水准仪S3部4水准测量3塔尺5M把8标高测量4钢尺50M把6测量放样5钢尺5M把15测量放样三、道路施工1、原土路基整平(1)清理本工程范围内的堆放土方(必须与当地有关部门及居民协商)、杂草、杂物、以达到施工路基所要求的场地为标准
(2)路基槽开挖:根据测量中线和边桩开挖,每侧按设计规定挖出搭接宽度,开挖时边挖边测量,控制开挖深度,并留有碾压而到设计标高的压实量,若发现路基标高以下60cm以内有虚土等杂物,清除干净并以砂石等材料回填夯实
(3)砂砾垫层:①、上料:在整理好的下承层上按每车拉料方数计算铺筑长度,等到一定长度用装载机摊开,平地机刮平,然后用装载机稳压两遍
②、整型刮平:砂砾摊铺均匀后,先用装载机初步稳压,再用平地机初步整平和整型,平地机由两侧向中心进行刮平;用压路机快速碾压1—2遍,以暴露潜在的不平整
再用平地机如前所述进行整型,并再碾压一遍
对于局部低洼处应用齿耙
