水泥土搅拌桩施工方案一、施工测量1.项目部测量人员及测量仪器的配置(1)人员配置本标段的水泥土搅拌桩主要分布在通道两侧,本工程由于工期紧,施工任务重,测量乃施工前期工作,故项目部配备3名测量人员
所有测量人员均由技术精、业务好、责任心强的人员组成,其中工程师1名
(2)保证措施测量人员均持证上岗,且有较丰富的施工经验、测量仪器需经过计量检测部门的检定,且在有效期限之内,检定合格证的复印件交监理单位一份,现场自存一份,在用仪器设立台帐
2.施工测量本工程交桩后,项目部测量技术组对所交桩位进行复测,并将复测成果上报上级主管部门,测量技术部已完成EK12+081
7~EK12+141
7段的施工放样及桩位的布设,请监理单位验桩

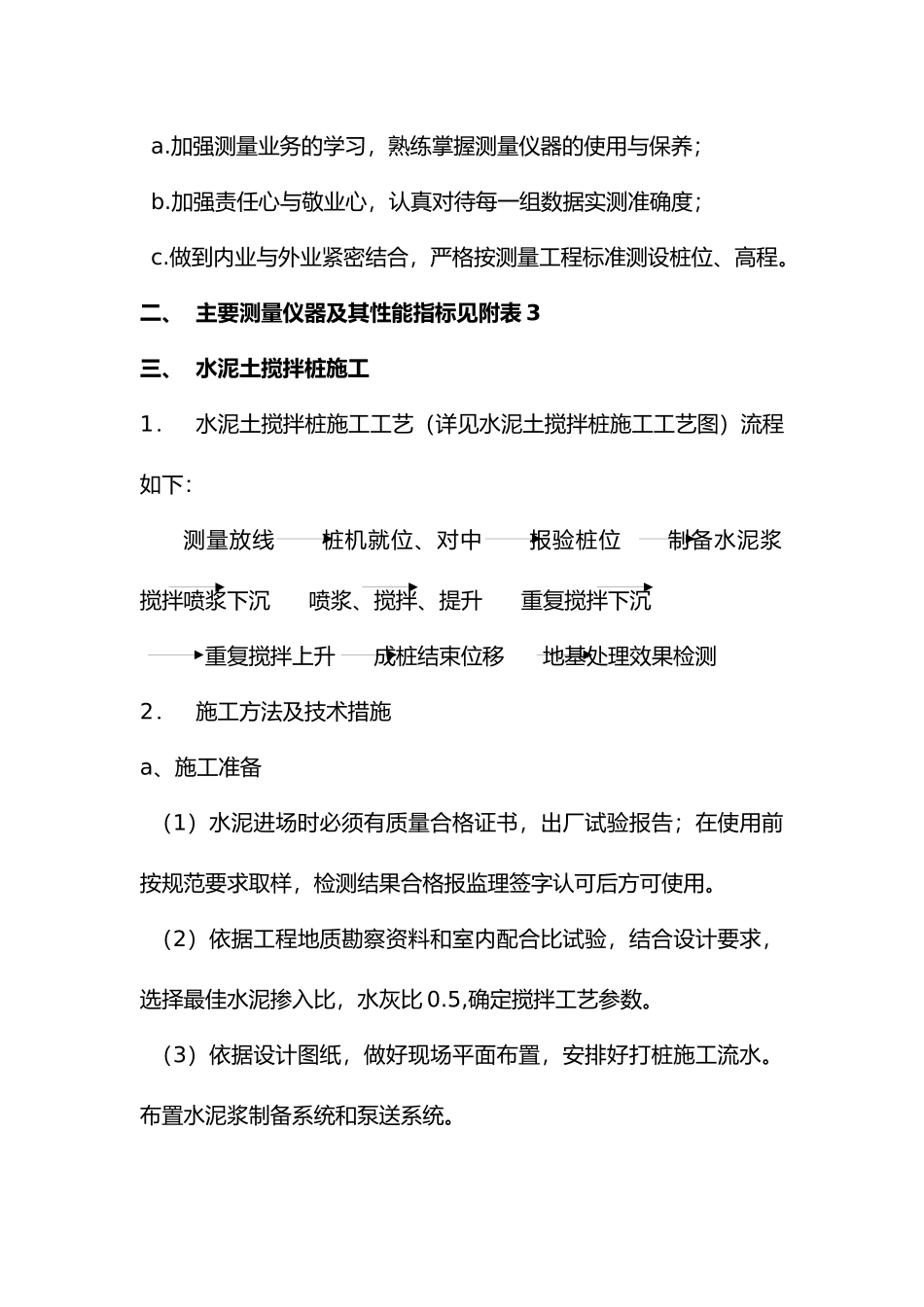

3.测量质量保证措施a
加强测量业务的学习,熟练掌握测量仪器的使用与保养;b
加强责任心与敬业心,认真对待每一组数据实测准确度;c
做到内业与外业紧密结合,严格按测量工程标准测设桩位、高程
二、主要测量仪器及其性能指标见附表3三、水泥土搅拌桩施工1.水泥土搅拌桩施工工艺(详见水泥土搅拌桩施工工艺图)流程如下:测量放线桩机就位、对中报验桩位制备水泥浆搅拌喷浆下沉喷浆、搅拌、提升重复搅拌下沉重复搅拌上升成桩结束位移地基处理效果检测2.施工方法及技术措施a、施工准备(1)水泥进场时必须有质量合格证书,出厂试验报告;在使用前按规范要求取样,检测结果合格报监理签字认可后方可使用
(2)依据工程地质勘察资料和室内配合比试验,结合设计要求,选择最佳水泥掺入比,水灰比0
5,确定搅拌工艺参数
(3)依据设计图纸,做好现场平面布置,安排好打桩施工流水
布置水泥浆制备系统和泵送系统
(4)清理施工现场的地下、地面及空中障碍,以利安全施工
(5)水泥现场堆放应注意防水防潮
(6)按设计要求,进行现场测量放线,定出桩位,并打入小木桩
b、劳动组织每台班深层搅拌机械由7人(不含机修
