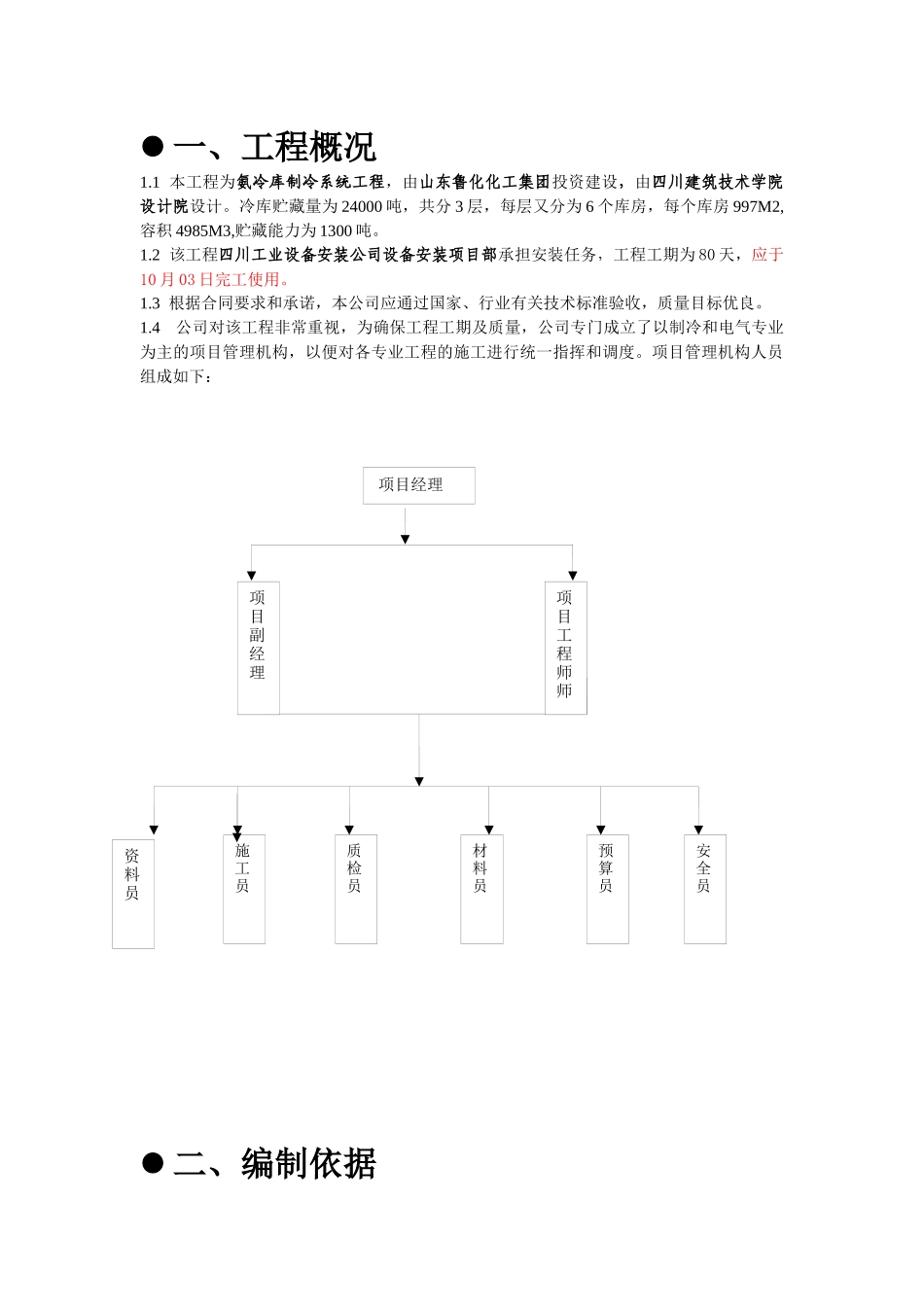

冷库制冷系统安装施工方案制:孟青川审核:刘成毅批准:刘成毅会签:刘成毅2010年07月15日目录预算员质检员材料员施工员安全员一、工程概况1
1本工程为氨冷库制冷系统工程,由山东鲁化化工集团投资建设,由四川建筑技术学院设计院设计
冷库贮藏量为24000吨,共分3层,每层又分为6个库房,每个库房997M2,容积4985M3,贮藏能力为1300吨
2该工程四川工业设备安装公司设备安装项目部承担安装任务,工程工期为80天,应于10月03日完工使用
3根据合同要求和承诺,本公司应通过国家、行业有关技术标准验收,质量目标优良
4公司对该工程非常重视,为确保工程工期及质量,公司专门成立了以制冷和电气专业为主的项目管理机构,以便对各专业工程的施工进行统一指挥和调度
项目管理机构人员组成如下:二、编制依据项目经理项目副经理项目工程师师资料员2
1《通风与空调工程施工及验收规范》(GB50243—2002);2
2《制冷设备、空气分离设备安装工程施工及验收规范》(GB50274—98);2
3《压缩机、风机、泵安装工程施工及验收规范》(GB50275—98);2
4《工业金属管道工程施工及验收规范》(GB50235—97);2
5《采暖与卫生工程施工及验收规范》(GB50235—97);2
6《自动化仪表安装工程质量检验评定标准》(GBJ131—90);2
7《机械设备安装工程施工及验收通用规范》(GB50231—98);2
8《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002);2
9《工业设备及管道绝热工程施工及验收规范》(GBJ126-89)
10《输送流体用无缝钢管》(GB8163-1999);2
11《低压流体输送焊接管》(GB3091-82);2
12《设备及管道保冷设计导则》(GB/T1558);三、施工工艺流程图施工准备开箱检查基础验收
