电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

乔蒋小学创建教育现代化工作计划VIP免费

乔蒋小学创建教育现代化工作计划_第1页
1/2

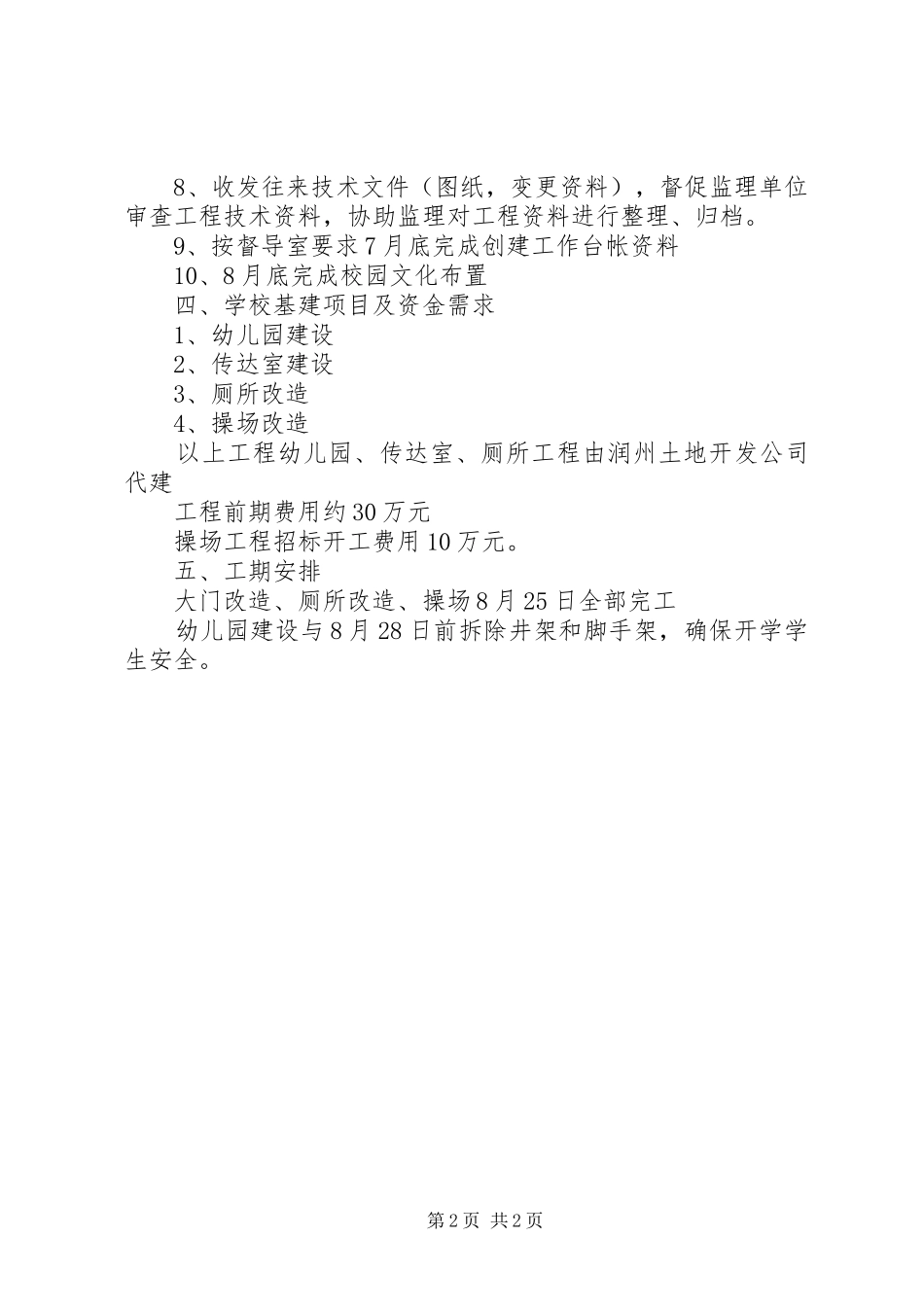

乔蒋小学创建教育现代化工作计划_第2页
2/2
乔蒋小学创建教育现代化工作计划一、创建工作领导小组组长:z副组长:z成员:z1、基建小组:zz负责全面创建工作、基建外勤工作,协调各创建小组工作z协助做好学校基建工程外部协调工作z负责幼儿园、传达室、厕所施工现场管理2、迎检资料小组zzz负责迎检资料的整理3、校园文化建设zz负责学校校园文化建设安排及实施二、领导小组工作地点及时间安排:办公地点:会议室工作时间:周一至周六8:00---17:30三、领导小组工作职责1、贯彻执行国家有关工程建设法律、法规及区教育局关于各项基本建设的规章制度,认真熟悉图纸、施工规范、质量检验评定标准、工艺标准及操作规程。2、参与招标、评标工作,负责施工现场三通一平。3、负责施工监督管理,协助施工单位解决有关问题,组织工程大检查和竣工验收工作。4、组织图纸会审,严把工程技术、质量关,联系并办理设计变更、材料代用等手续,组织主要建筑材料及设备的考察、选型。5、安排(督促)工程进度,负责(参加)隐蔽工程验收,审查施工单位报表并如实上报。6、办理施工现场经济签证工作,确保所有签证得到及时确认。7、办理竣工工程移交手续。第1页共2页8、收发往来技术文件(图纸,变更资料),督促监理单位审查工程技术资料,协助监理对工程资料进行整理、归档。9、按督导室要求7月底完成创建工作台帐资料10、8月底完成校园文化布置四、学校基建项目及资金需求1、幼儿园建设2、传达室建设3、厕所改造4、操场改造以上工程幼儿园、传达室、厕所工程由润州土地开发公司代建工程前期费用约30万元操场工程招标开工费用10万元。五、工期安排大门改造、厕所改造、操场8月25日全部完工幼儿园建设与8月28日前拆除井架和脚手架,确保开学学生安全。第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

乔蒋小学创建教育现代化工作计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
