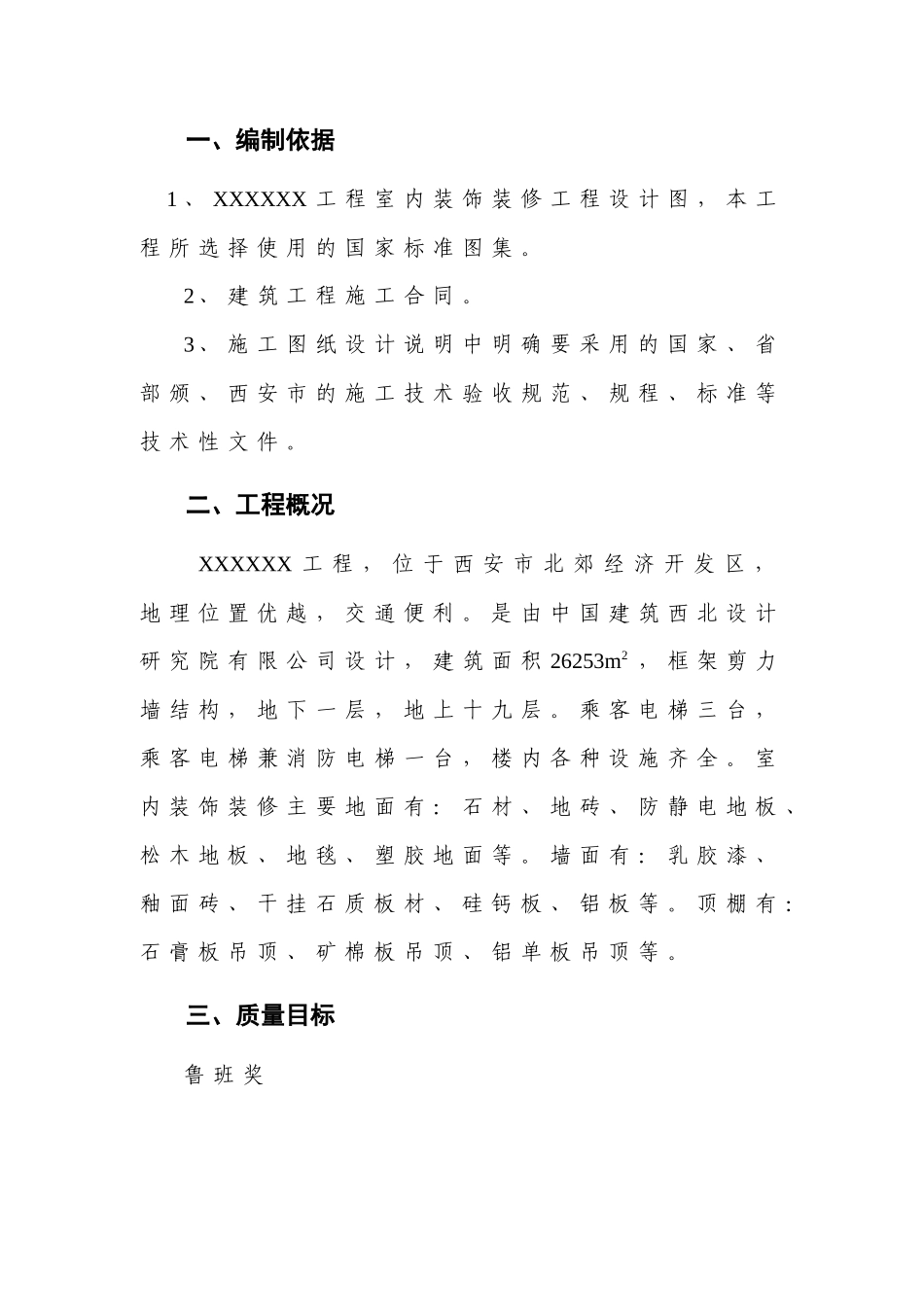

一、编制依据1、XXXXXX工程室内装饰装修工程设计图,本工程所选择使用的国家标准图集
2、建筑工程施工合同
3、施工图纸设计说明中明确要采用的国家、省部颁、西安市的施工技术验收规范、规程、标准等技术性文件
二、工程概况XXXXXX工程,位于西安市北郊经济开发区,地理位置优越,交通便利
是由中国建筑西北设计研究院有限公司设计,建筑面积26253m2,框架剪力墙结构,地下一层,地上十九层
乘客电梯三台,乘客电梯兼消防电梯一台,楼内各种设施齐全
室内装饰装修主要地面有:石材、地砖、防静电地板、松木地板、地毯、塑胶地面等
墙面有:乳胶漆、釉面砖、干挂石质板材、硅钙板、铝板等
顶棚有:石膏板吊顶、矿棉板吊顶、铝单板吊顶等

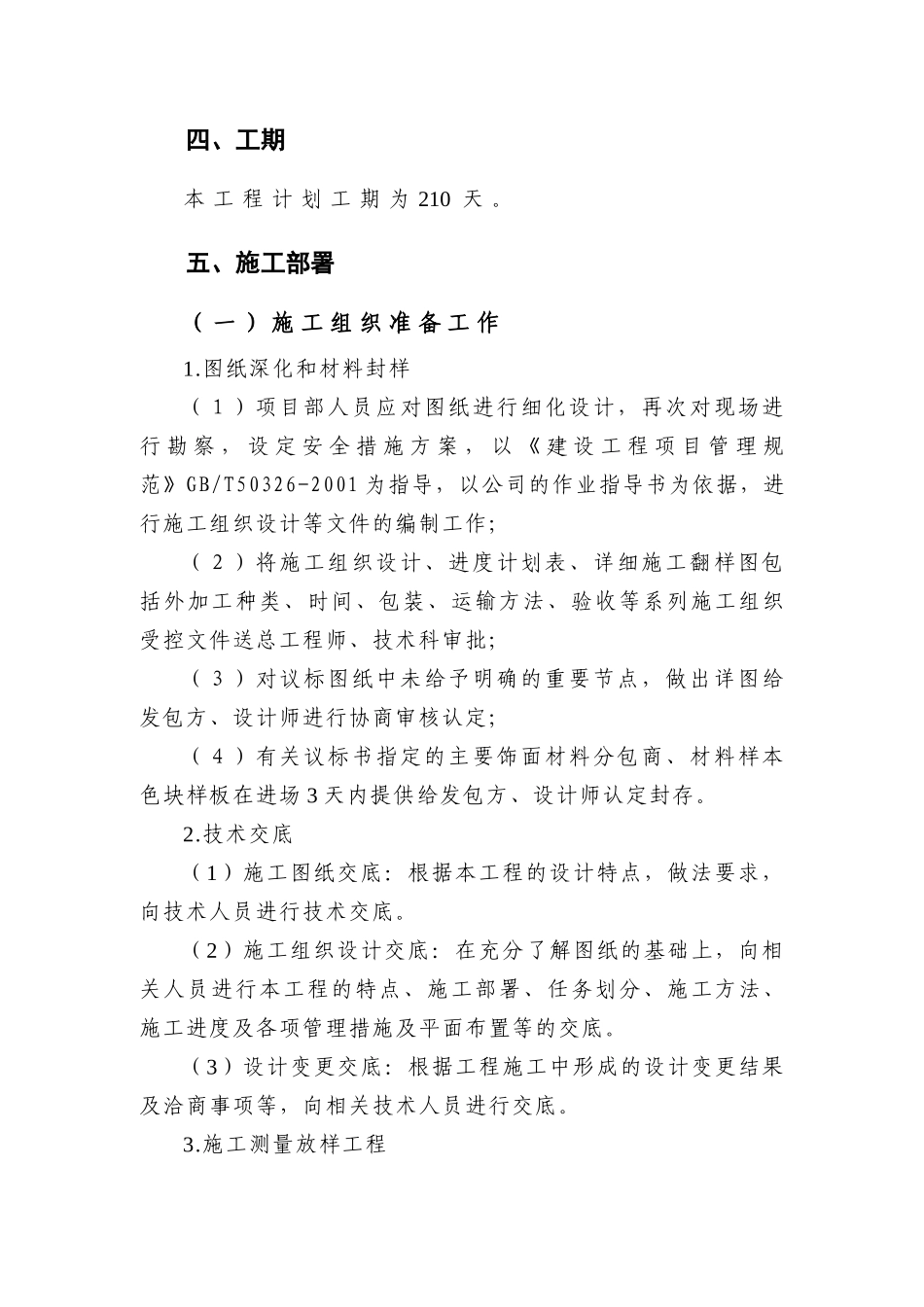

三、质量目标鲁班奖四、工期本工程计划工期为210天
五、施工部署(一)施工组织准备工作1
图纸深化和材料封样(1)项目部人员应对图纸进行细化设计,再次对现场进行勘察,设定安全措施方案,以《建设工程项目管理规范》GB/T50326-2001为指导,以公司的作业指导书为依据,进行施工组织设计等文件的编制工作;(2)将施工组织设计、进度计划表、详细施工翻样图包括外加工种类、时间、包装、运输方法、验收等系列施工组织受控文件送总工程师、技术科审批;(3)对议标图纸中未给予明确的重要节点,做出详图给发包方、设计师进行协商审核认定;(4)有关议标书指定的主要饰面材料分包商、材料样本色块样板在进场3天内提供给发包方、设计师认定封存
技术交底(1)施工图纸交底:根据本工程的设计特点,做法要求,向技术人员进行技术交底
(2)施工组织设计交底:在充分了解图纸的基础上,向相关人员进行本工程的特点、施工部署、任务划分、施工方法、施工进度及各项管理措施及平面布置等的交底
(3)设计变更交底:根据工程施工中形成的设计变更结果及洽商事项等,向相关技术人员进行交底

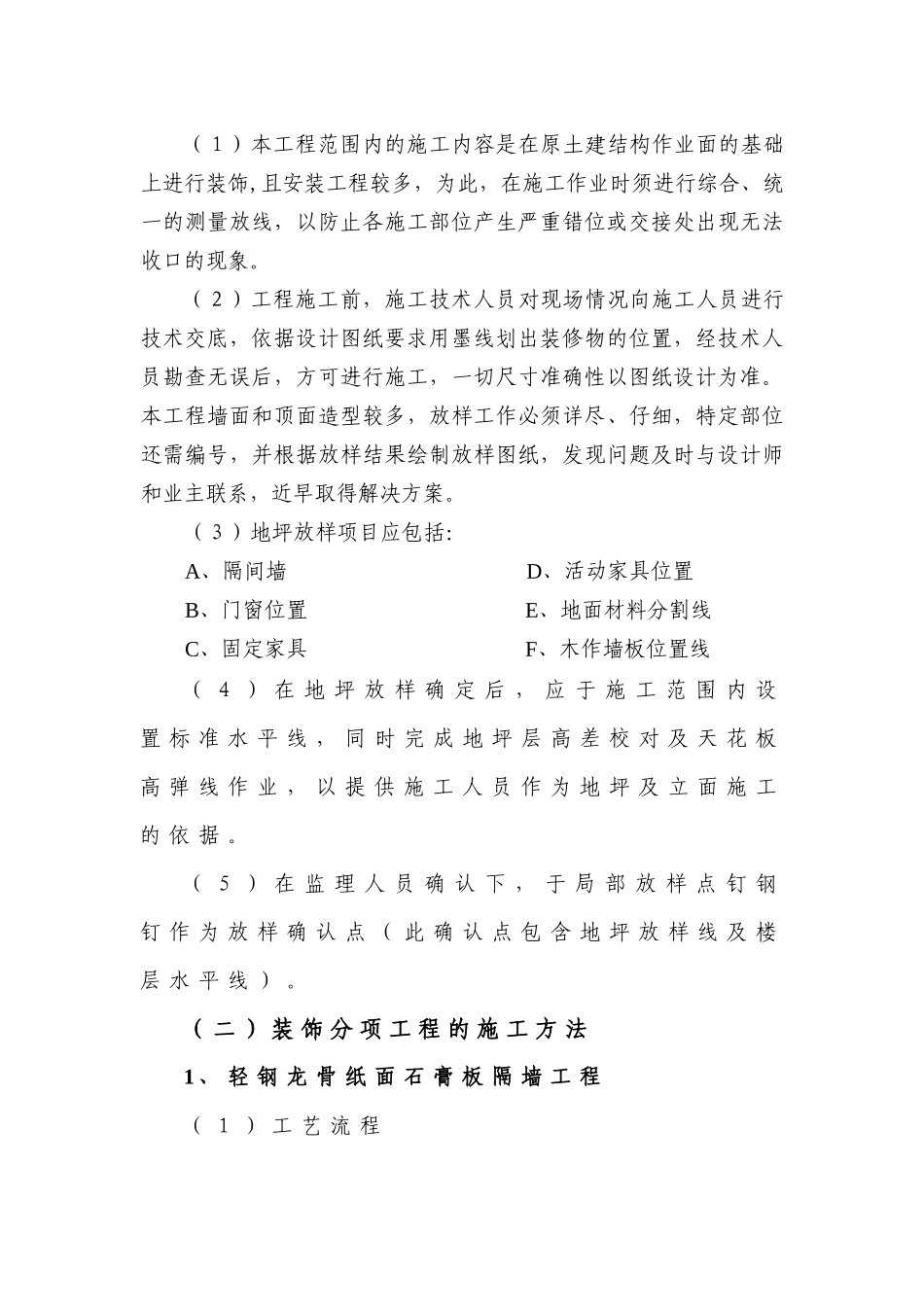

施工测量放样工程(1)本
