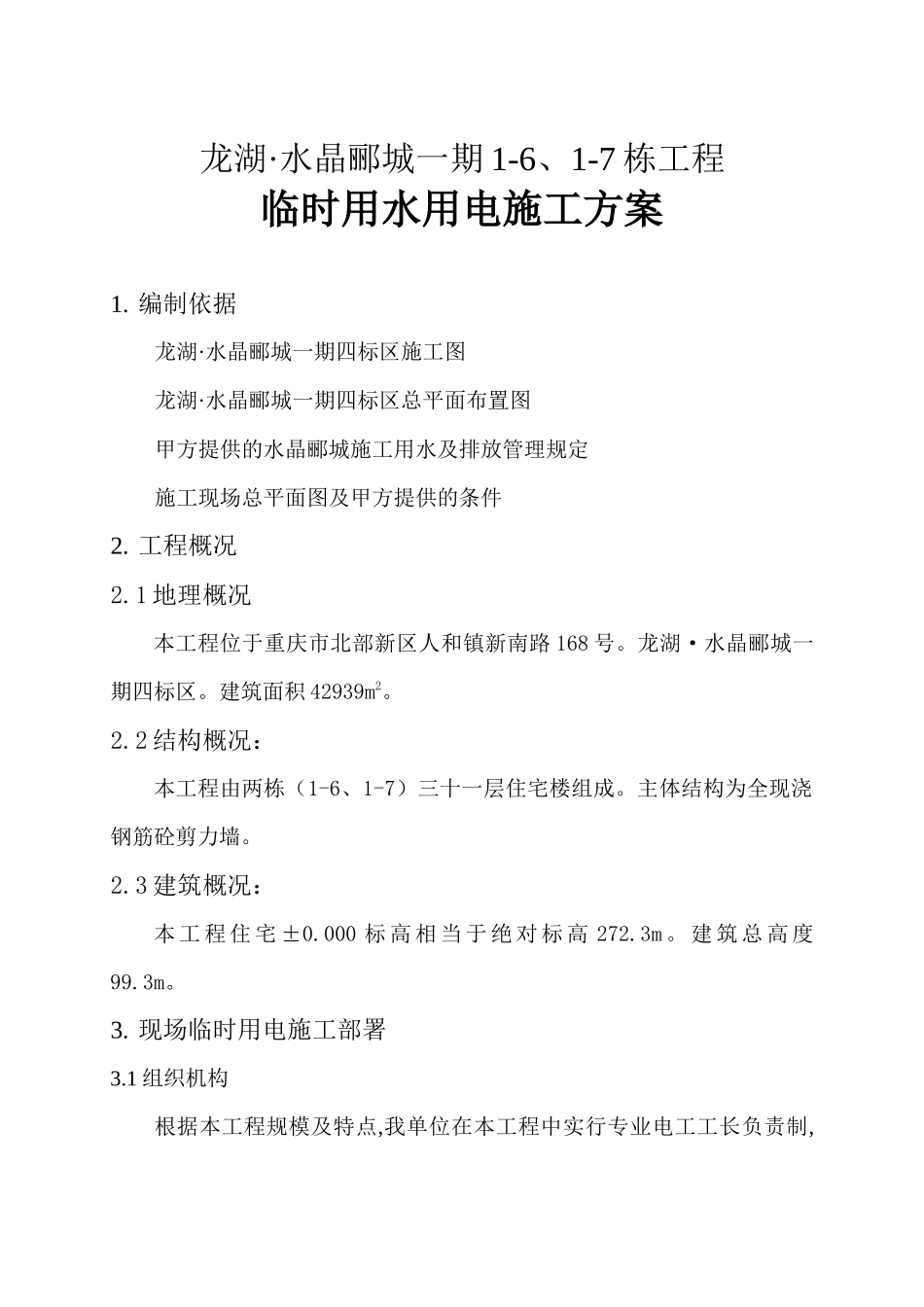

龙湖·水晶郦城一期1-6、1-7栋工程临时用水用电施工方案1
编制依据龙湖·水晶郦城一期四标区施工图龙湖·水晶郦城一期四标区总平面布置图甲方提供的水晶郦城施工用水及排放管理规定施工现场总平面图及甲方提供的条件2
1地理概况本工程位于重庆市北部新区人和镇新南路168号
龙湖·水晶郦城一期四标区
建筑面积42939m2
2结构概况:本工程由两栋(1-6、1-7)三十一层住宅楼组成
主体结构为全现浇钢筋砼剪力墙
3建筑概况:本工程住宅±0
000标高相当于绝对标高272
建筑总高度99
现场临时用电施工部署3

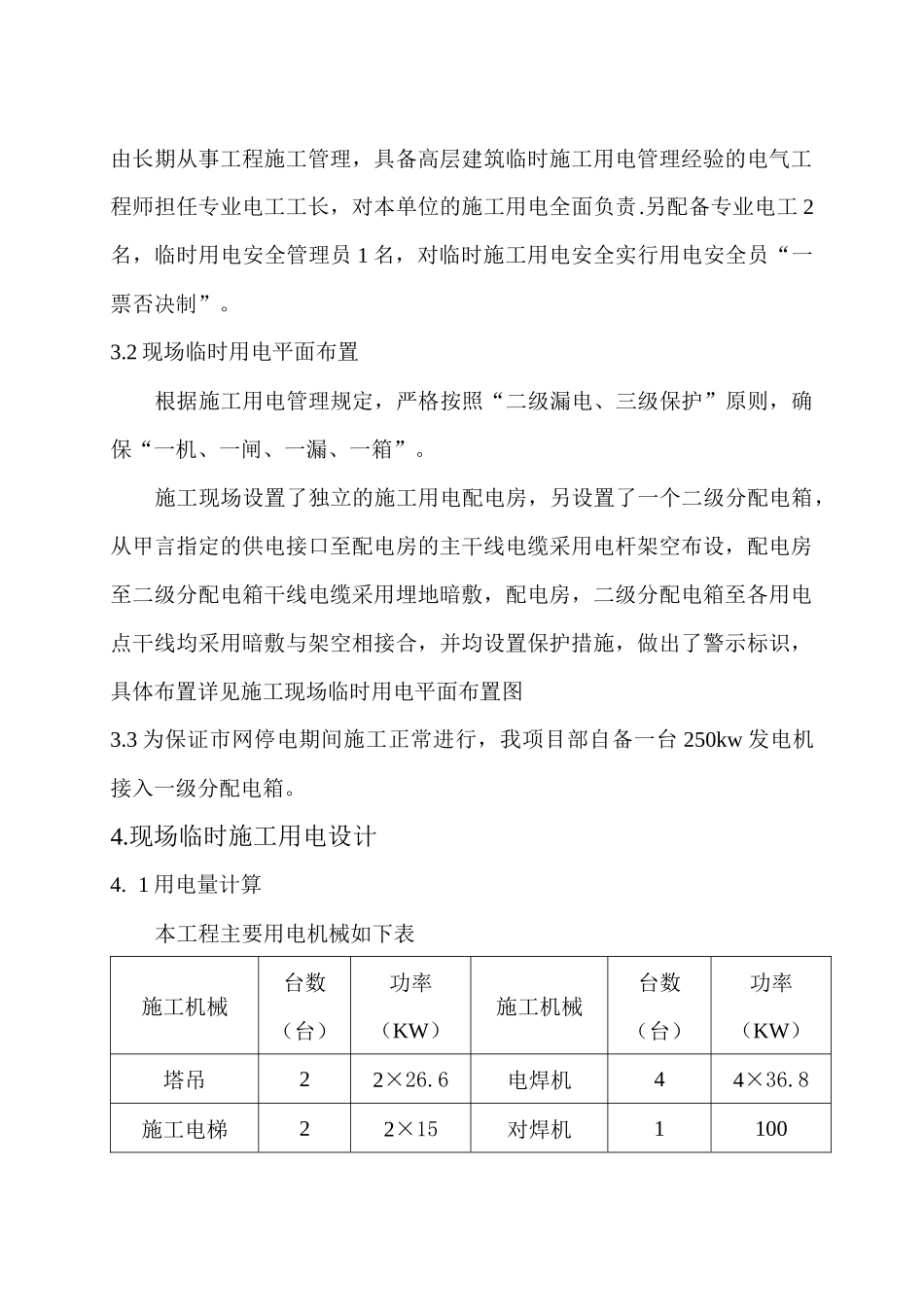

1组织机构根据本工程规模及特点,我单位在本工程中实行专业电工工长负责制,由长期从事工程施工管理,具备高层建筑临时施工用电管理经验的电气工程师担任专业电工工长,对本单位的施工用电全面负责
另配备专业电工2名,临时用电安全管理员1名,对临时施工用电安全实行用电安全员“一票否决制”
2现场临时用电平面布置根据施工用电管理规定,严格按照“二级漏电、三级保护”原则,确保“一机、一闸、一漏、一箱”
施工现场设置了独立的施工用电配电房,另设置了一个二级分配电箱,从甲言指定的供电接口至配电房的主干线电缆采用电杆架空布设,配电房至二级分配电箱干线电缆采用埋地暗敷,配电房,二级分配电箱至各用电点干线均采用暗敷与架空相接合,并均设置保护措施,做出了警示标识,具体布置详见施工现场临时用电平面布置图3
3为保证市网停电期间施工正常进行,我项目部自备一台250kw发电机接入一级分配电箱
现场临时施工用电设计4
1用电量计算本工程主要用电机械如下表施工机械台数(台)功率(KW)施工机械台数(台)功率(KW)塔吊22×26

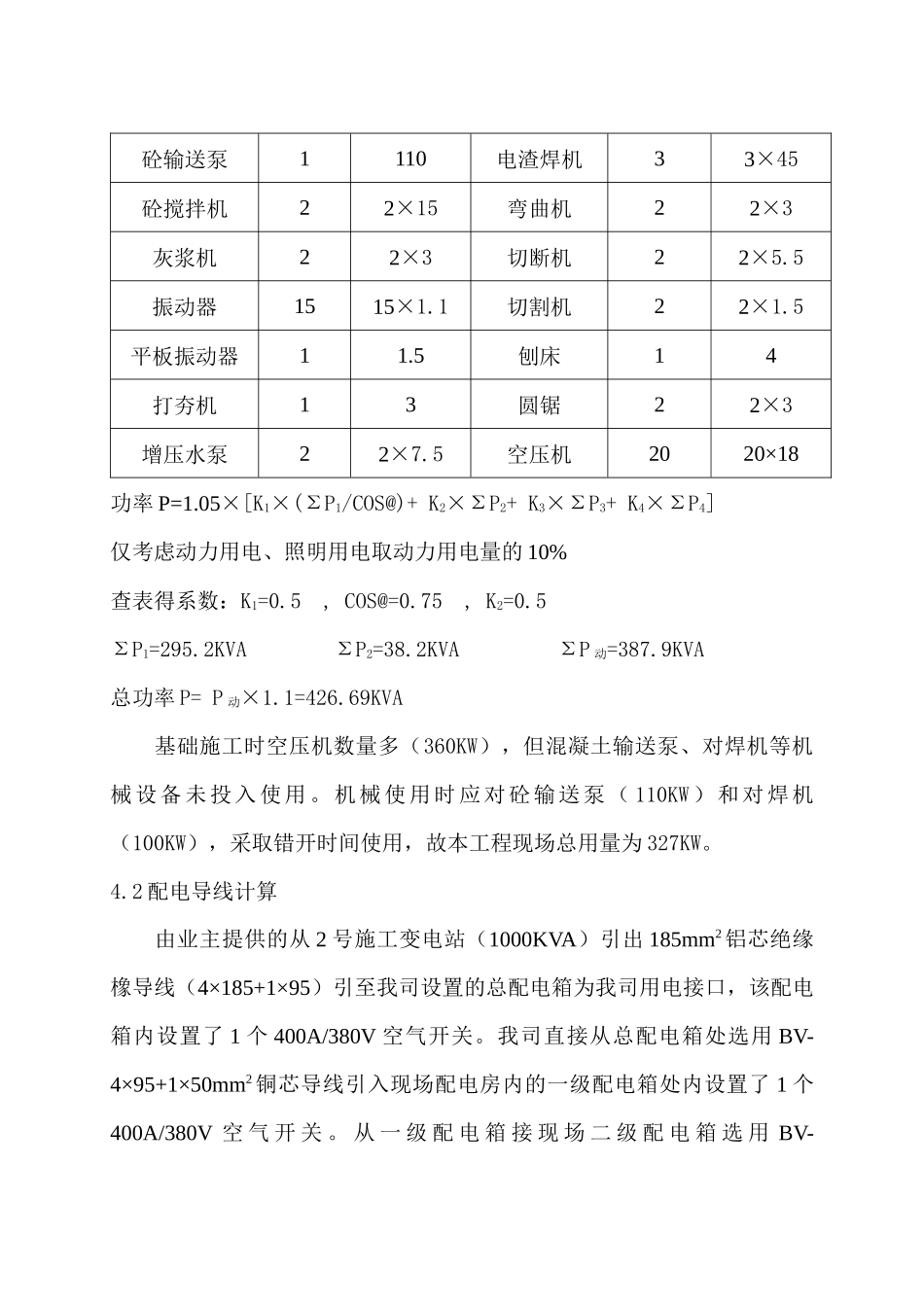

6电焊机44×36
8施工电梯22×15对焊机1100砼输送泵1110电渣焊机33×45砼搅拌机22×15弯曲机22×3灰浆机22×3切断机
